Hallo zusammen!
Leider hat's 'mal wieder viel länger gedauert als geplant, aber jetzt sind diverse Gigabytes and Bild- und Video-Material durchgearbeitet und ich kann Euch eine kleine Reportage präsentieren.

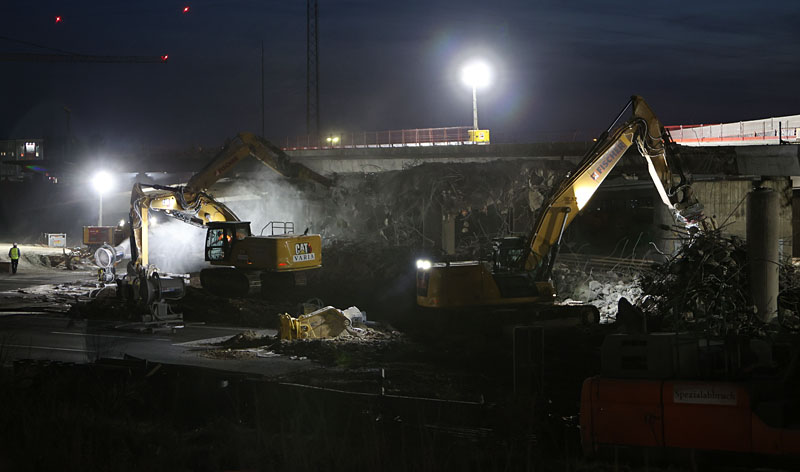

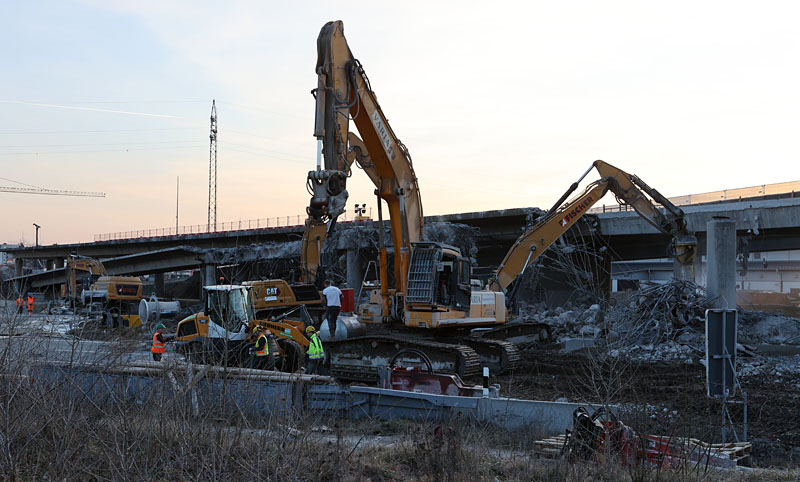

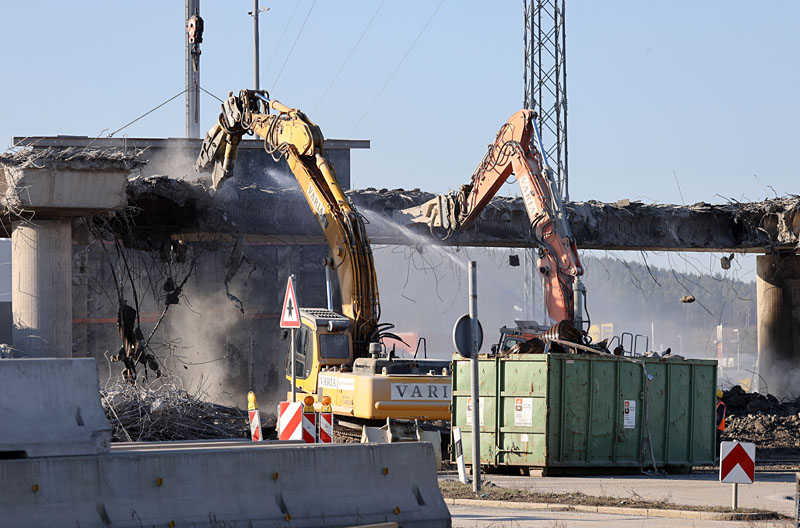

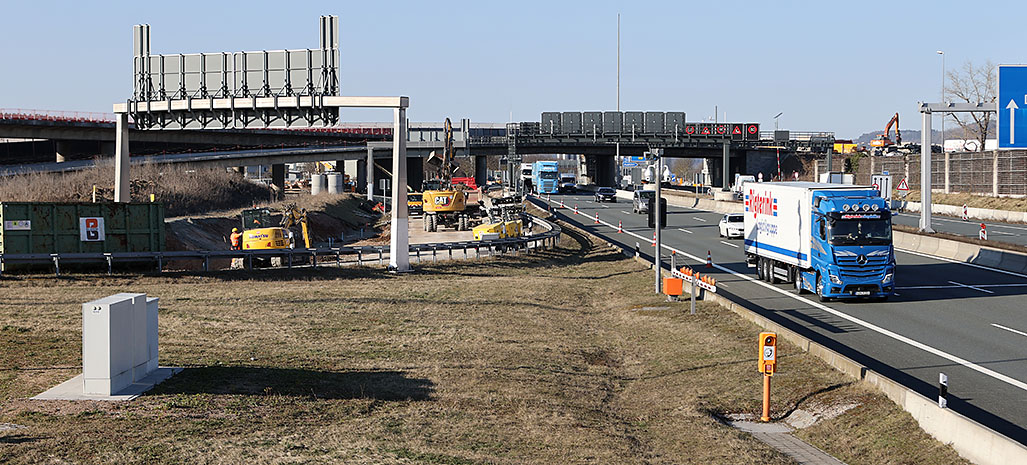

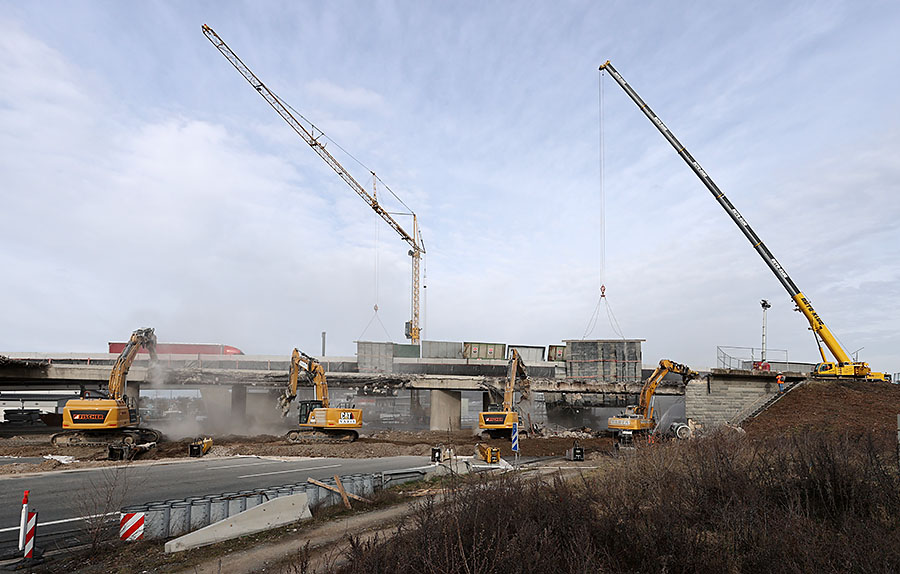

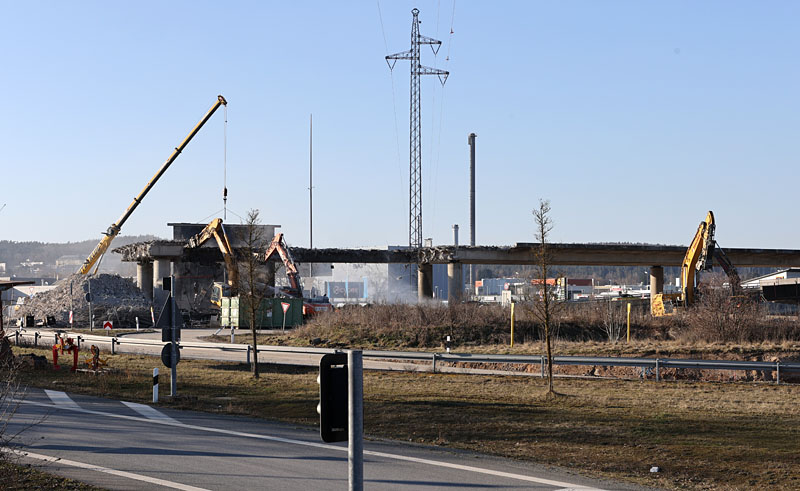

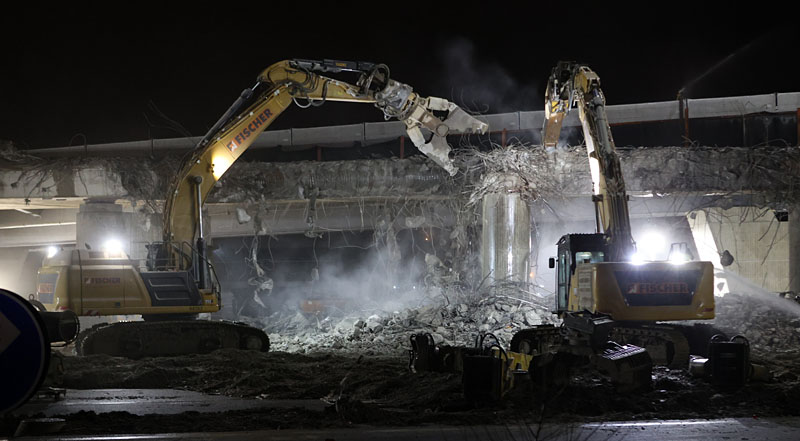

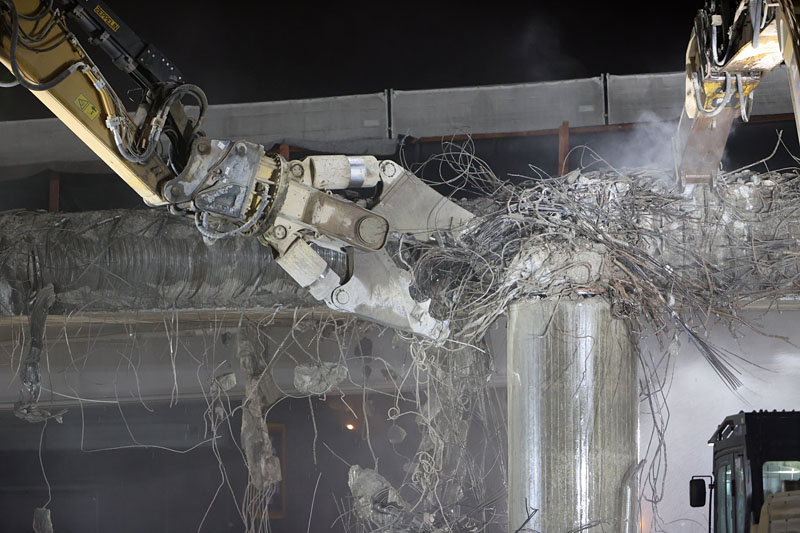

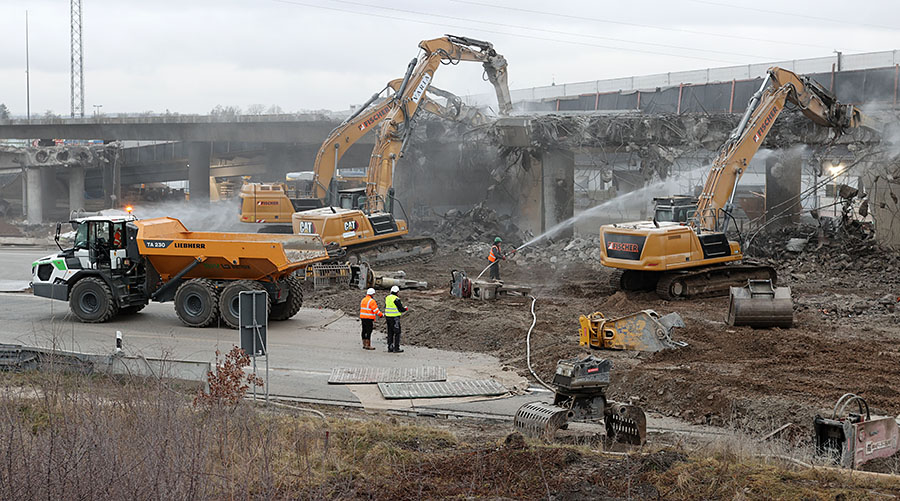

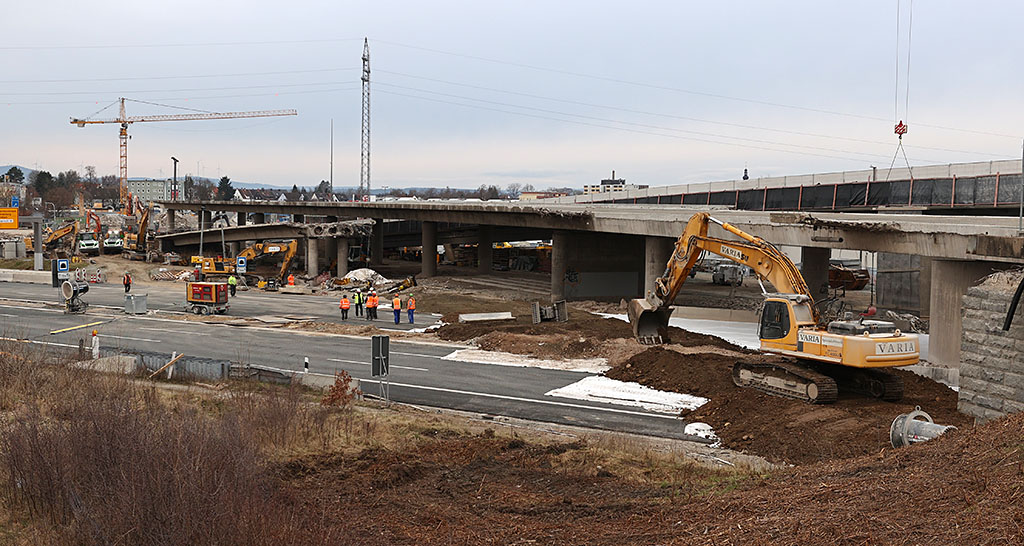

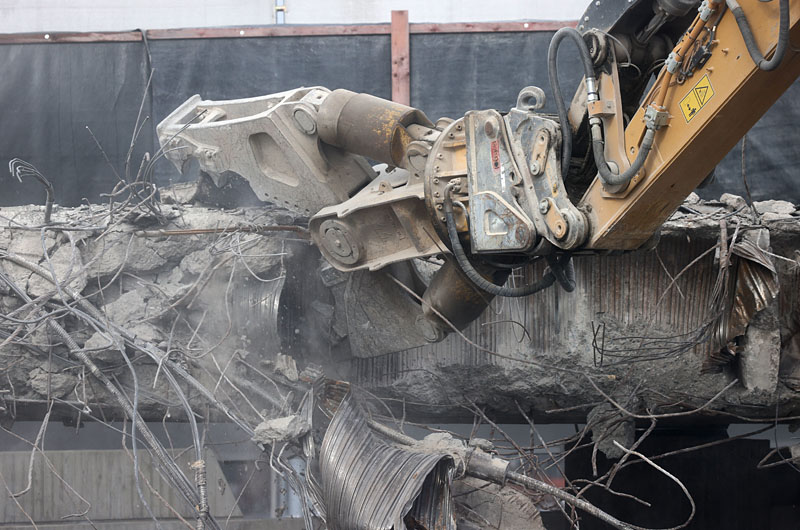

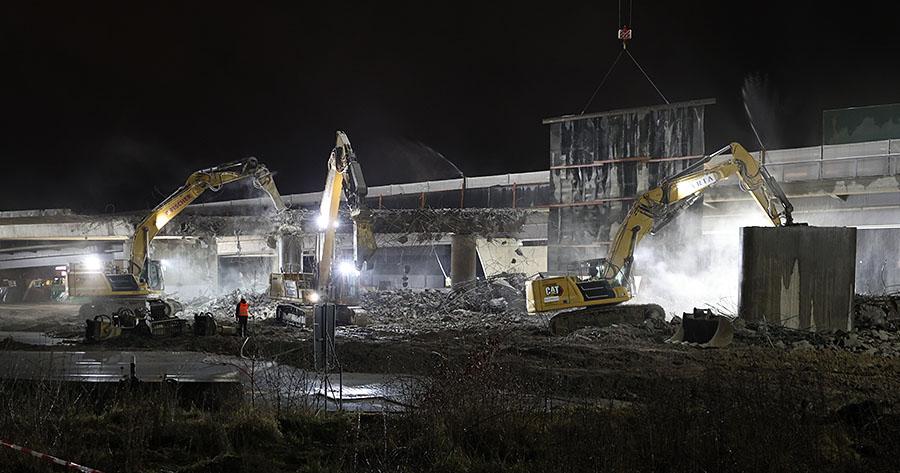

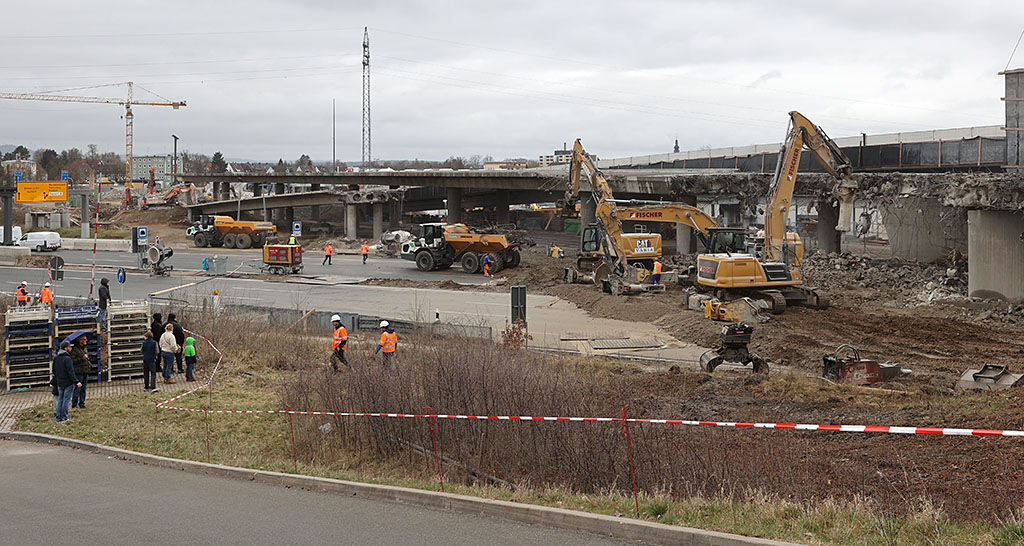

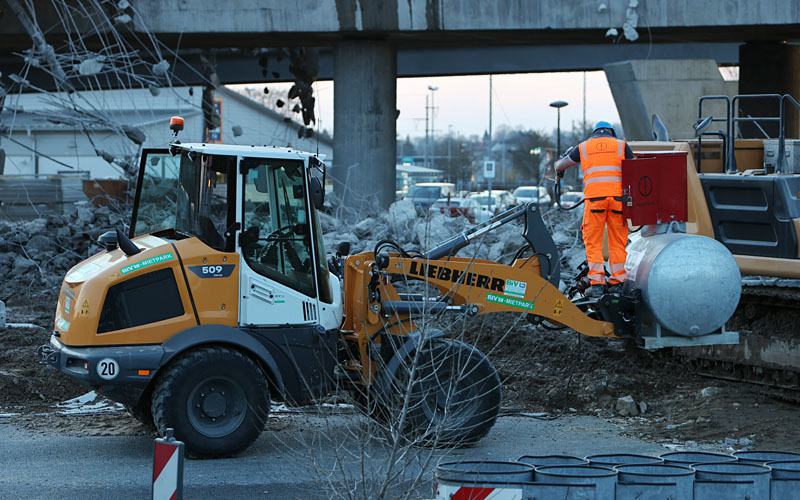

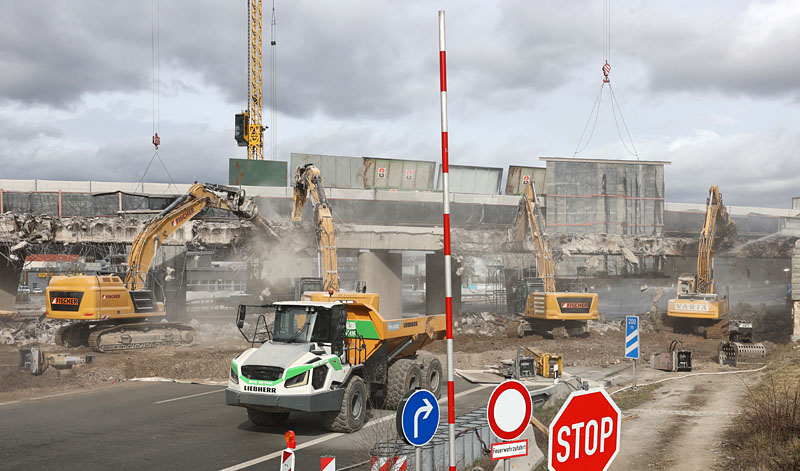

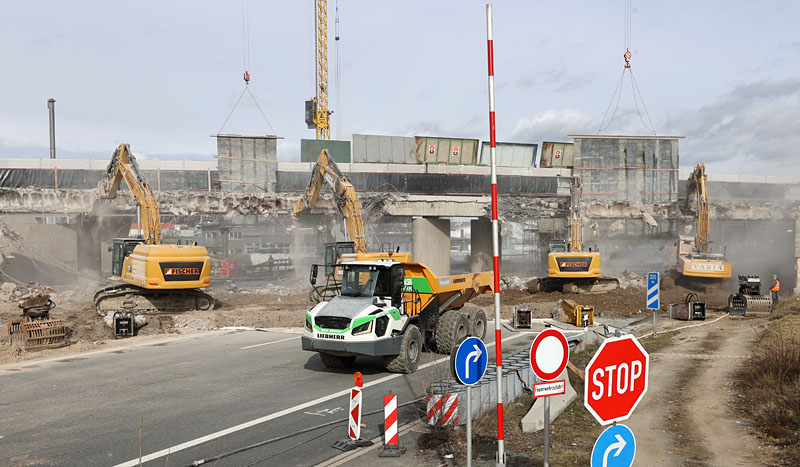

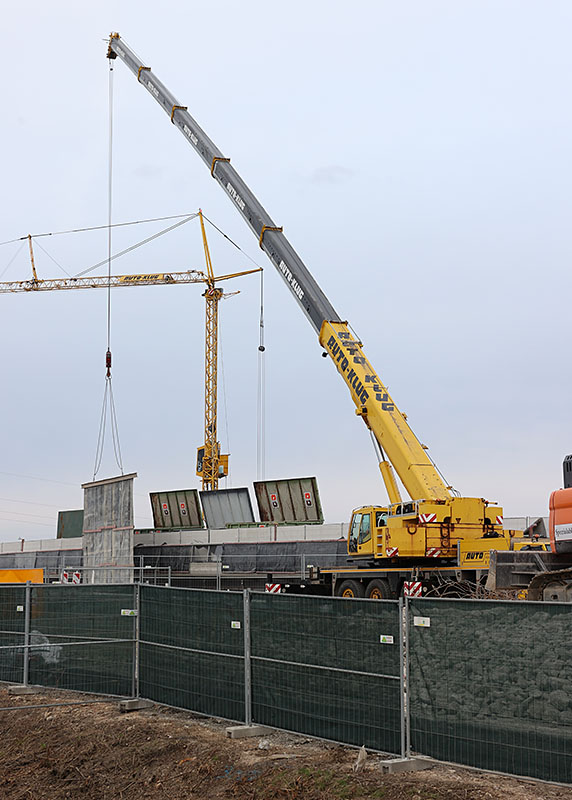

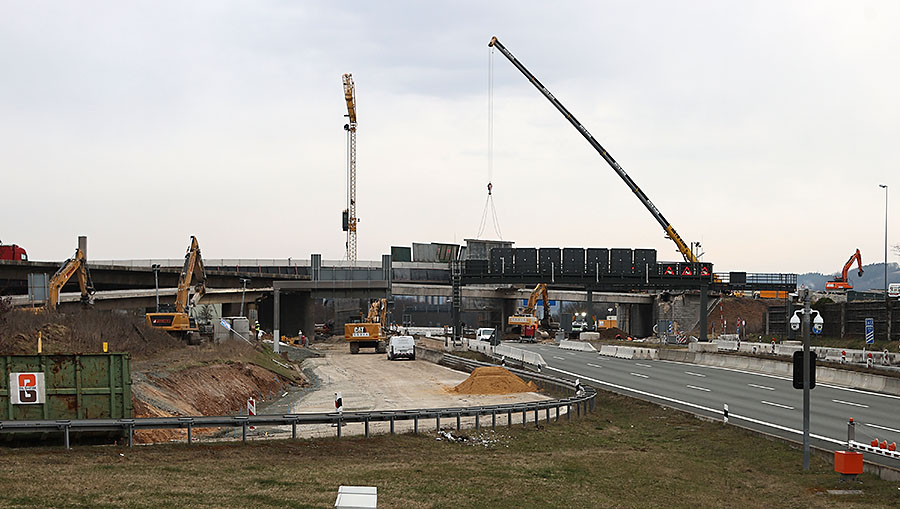

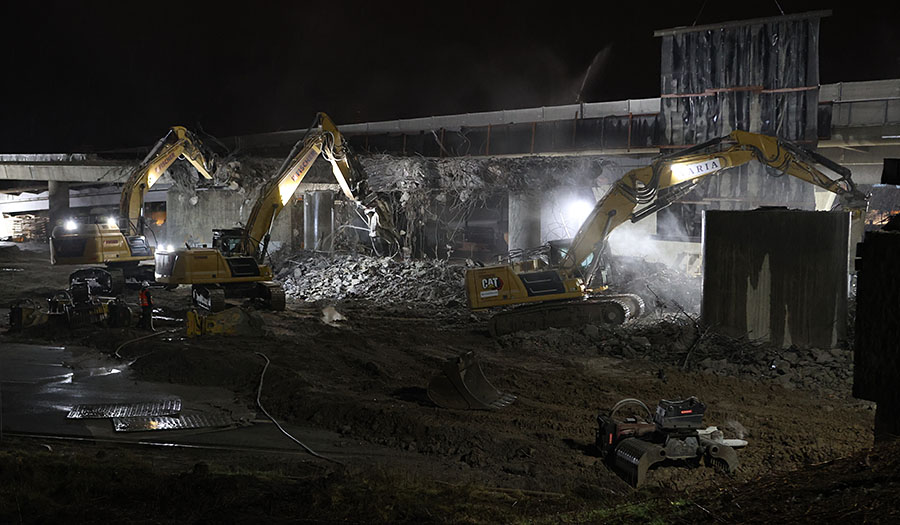

Auf den Bildern weiter oben im Thread war ja schon zu sehen, dass aktuell der Abbruch sozusagen des zweiten und dritten Drittels der Hochbrücke läuft, also der Abbruch der durchgängigen Brücke in der Mitte sowie der beiden Rampen südöstlich davon. Um den Teil der Brücke bzw. der Rampe über die A9 abzureißen, waren im März 2026 gleich zwei Vollsperrungen der Autobahn jeweils an Wochenende geplant: am 07. und 08. März sowie am 14. und 15. März. Ungewöhnlich war dabei auch die Dauer der Sperrungen: begonnen wurde jeweils Samstagmorgens bereits um 2:00 Uhr und geendet erst am Sonntagnachmittag bzw. -abend. Um diese Sperrungen möglichst effizient zu nutzen, wurden noch weitere Dinge in der Nähe zur gleichen Zeit erledigt: Zum einen wurde in der Anschlussstelle Bindlacher Berg eine neue Brücke eingeschoben, zum anderen wurde am Samstagnachmittag des zweiten Wochenendes in der A9-Einhausung ("Tunnel") Laineck eine Großübung von Feuerwehr und Rettungskräften durchgeführt.

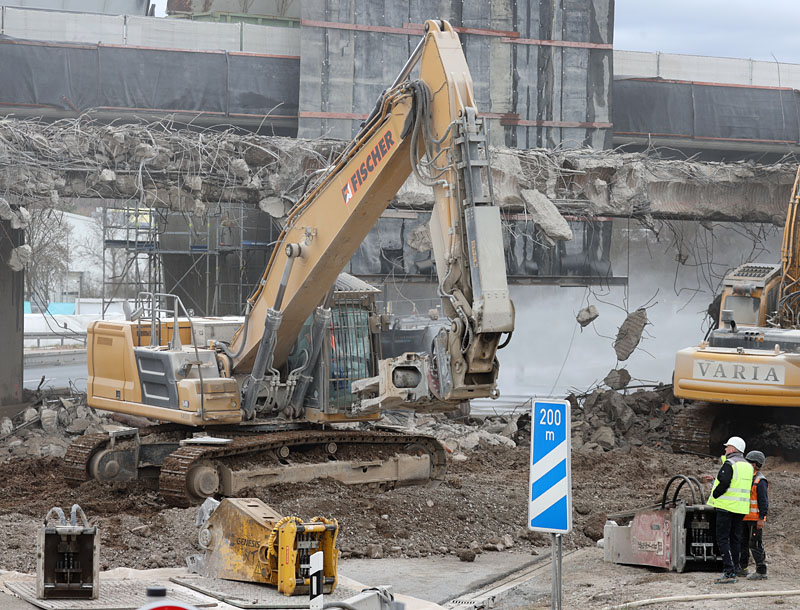

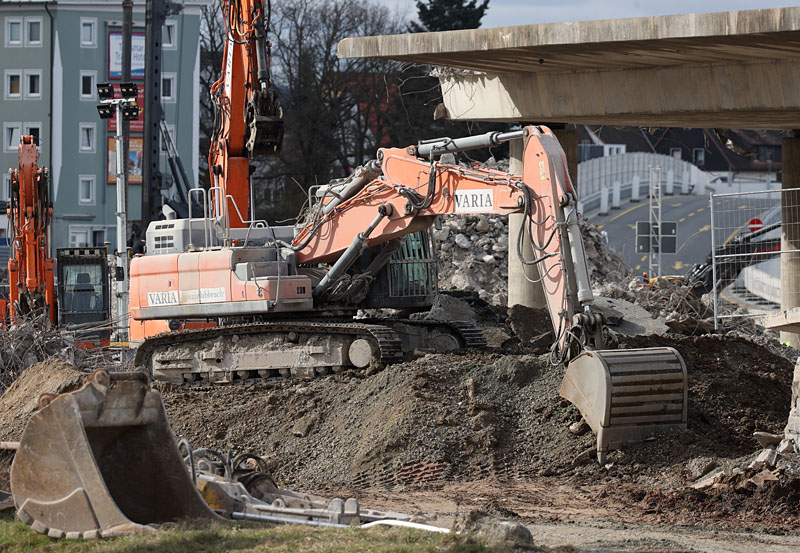

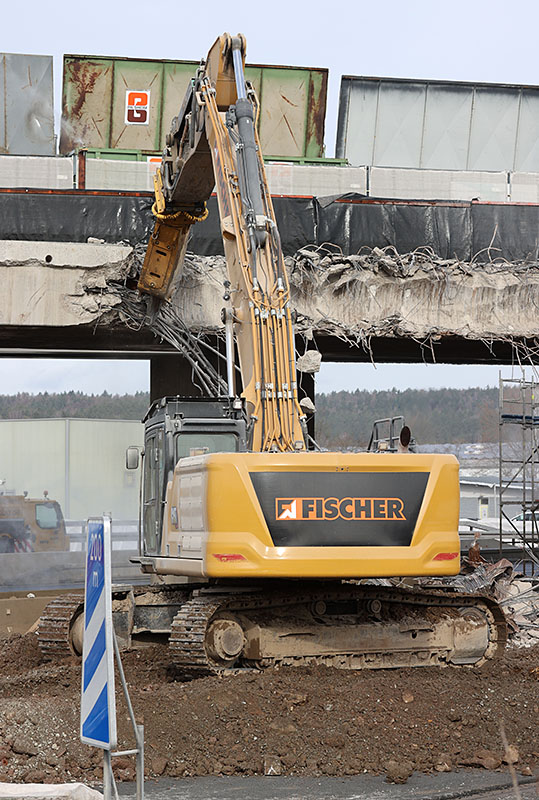

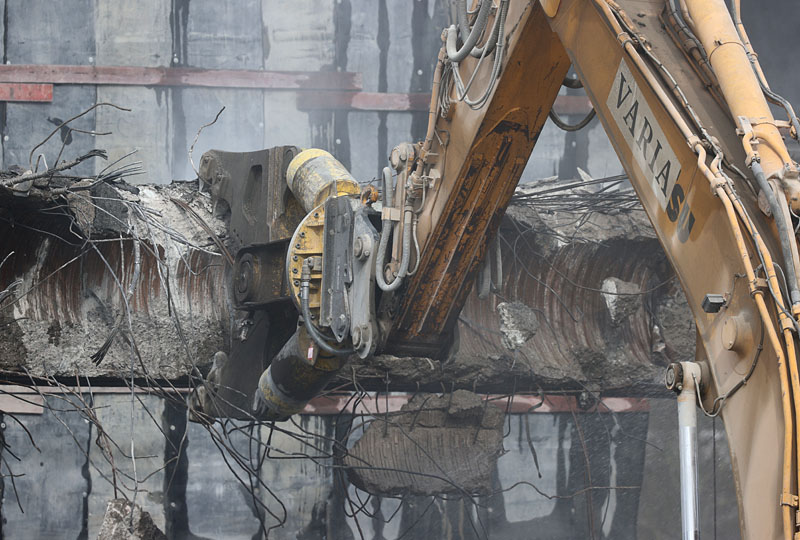

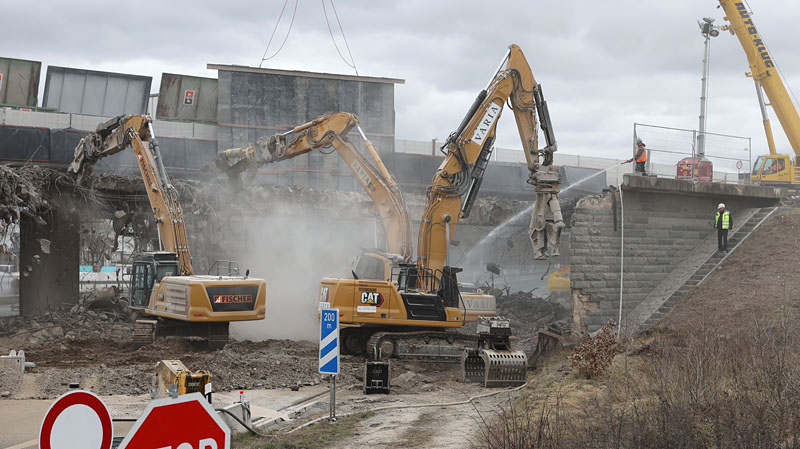

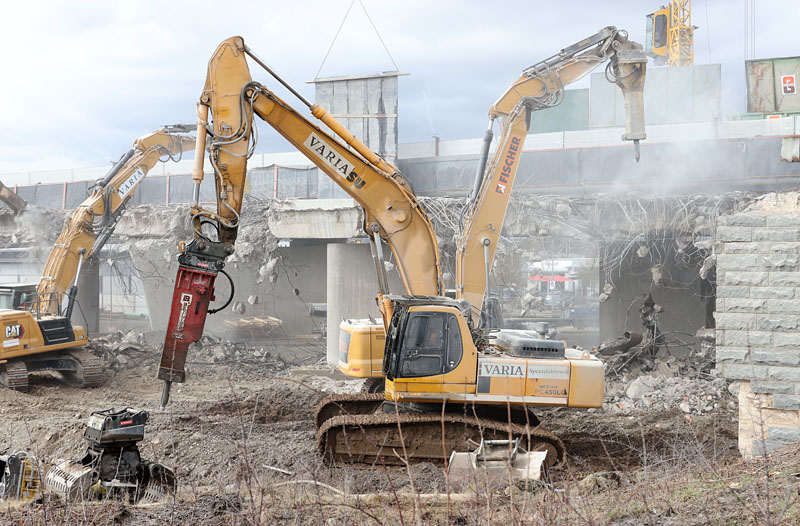

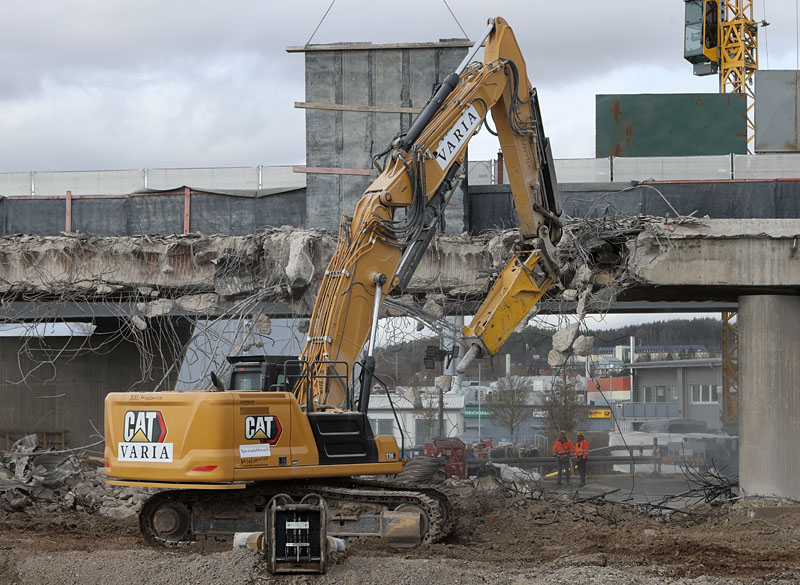

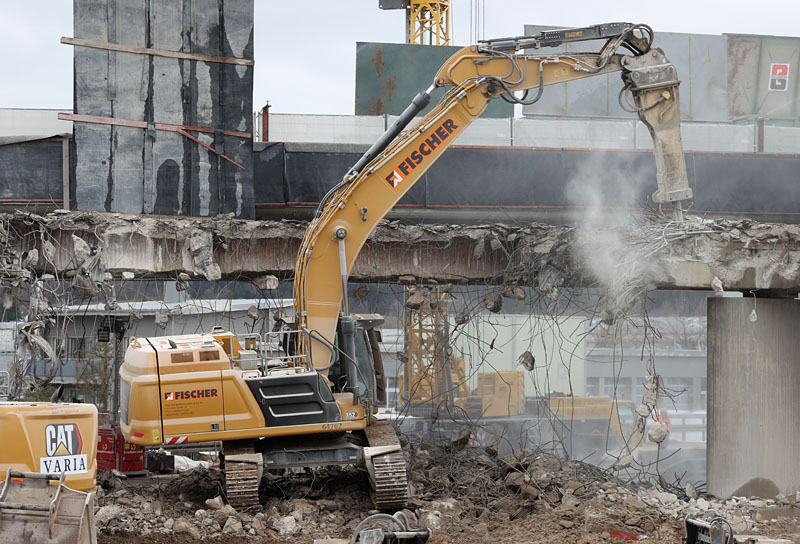

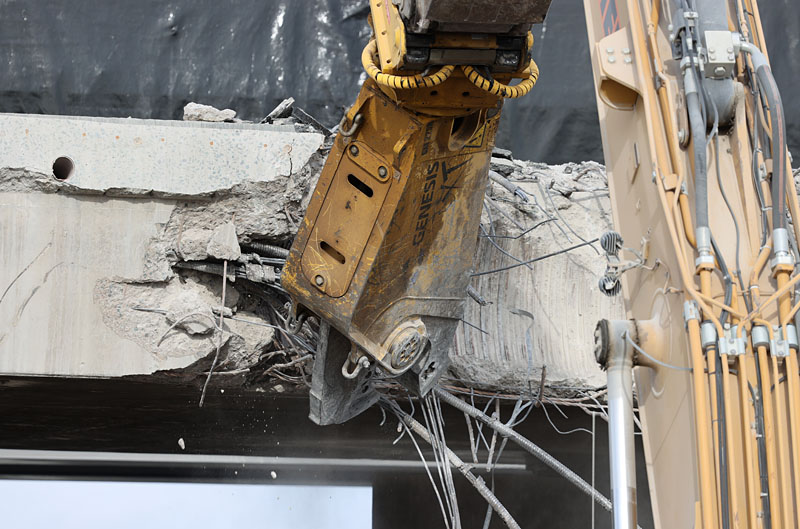

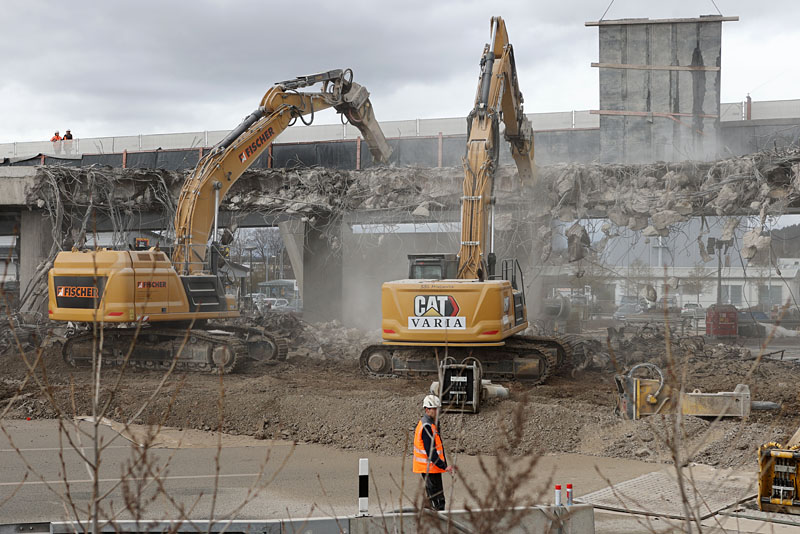

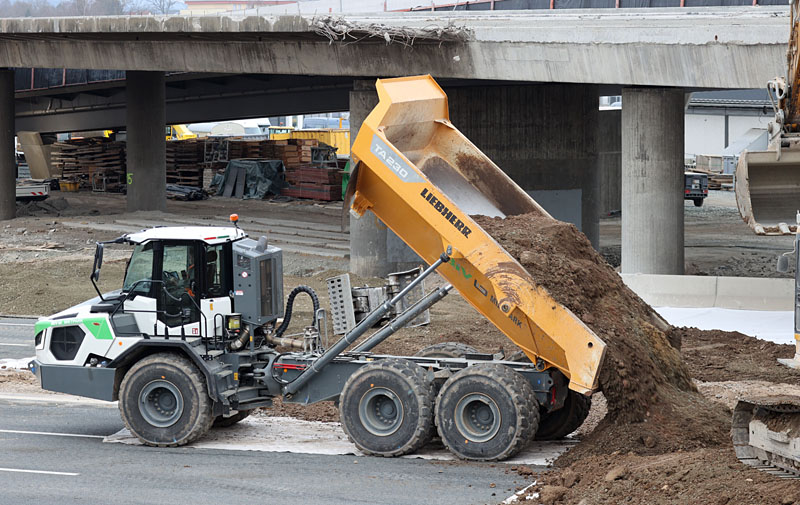

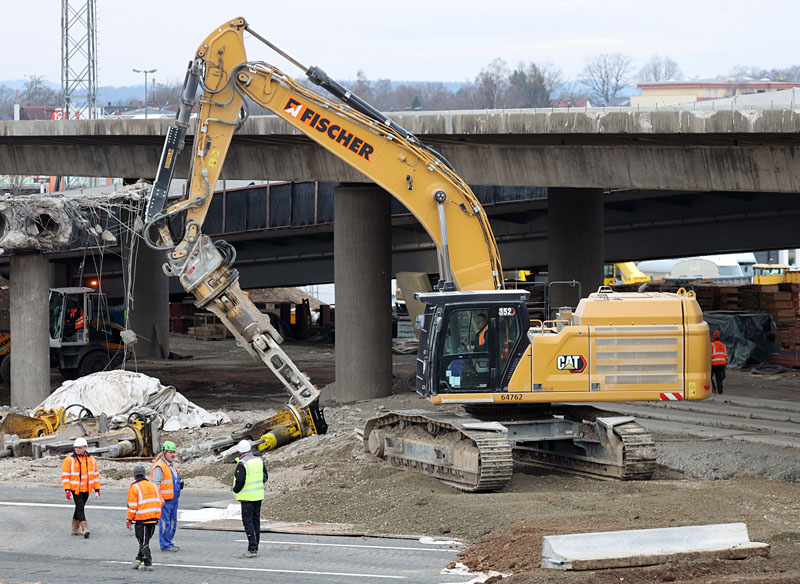

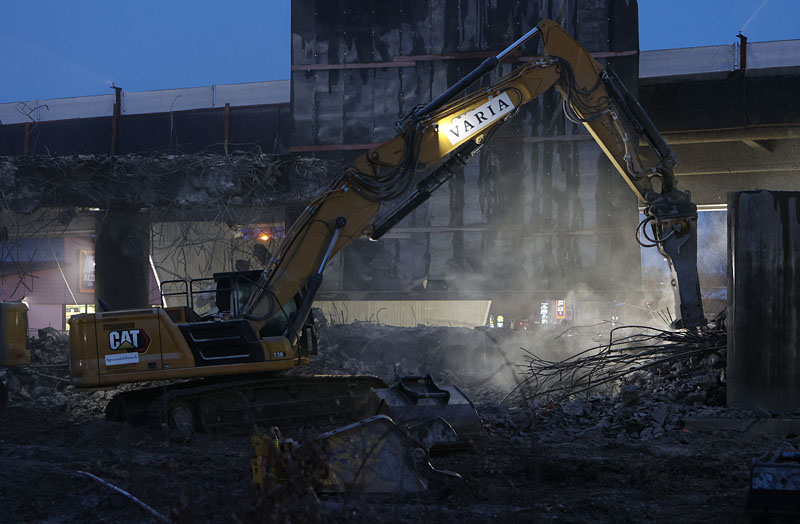

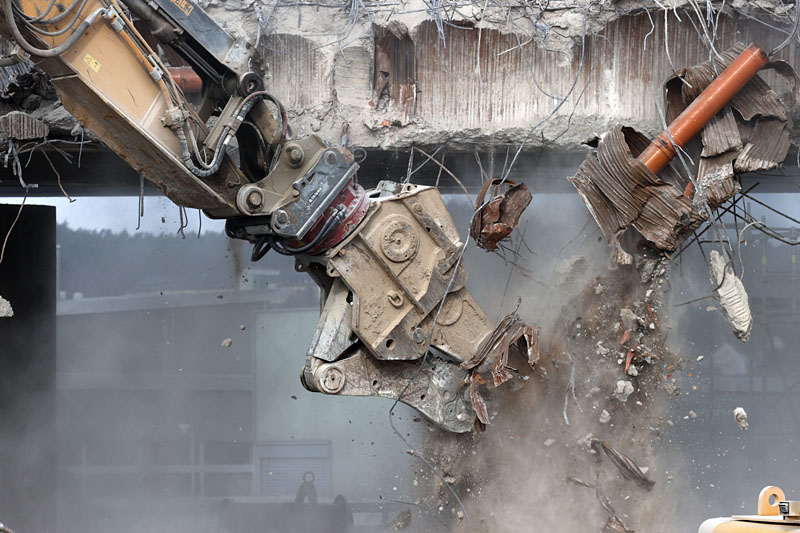

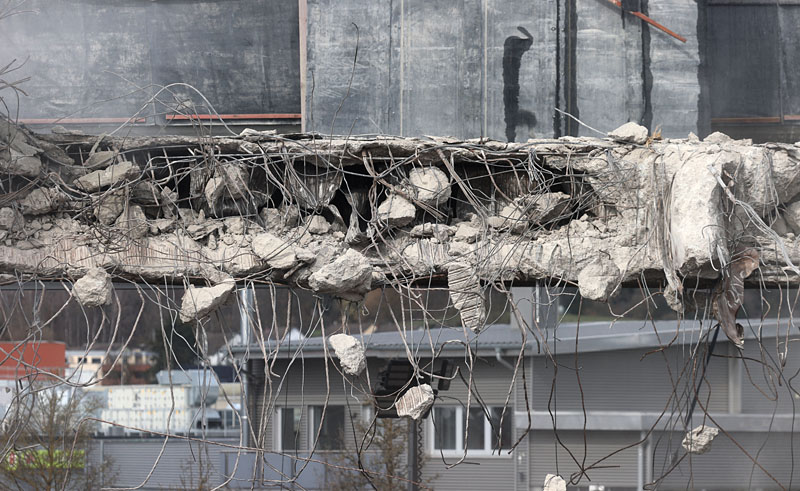

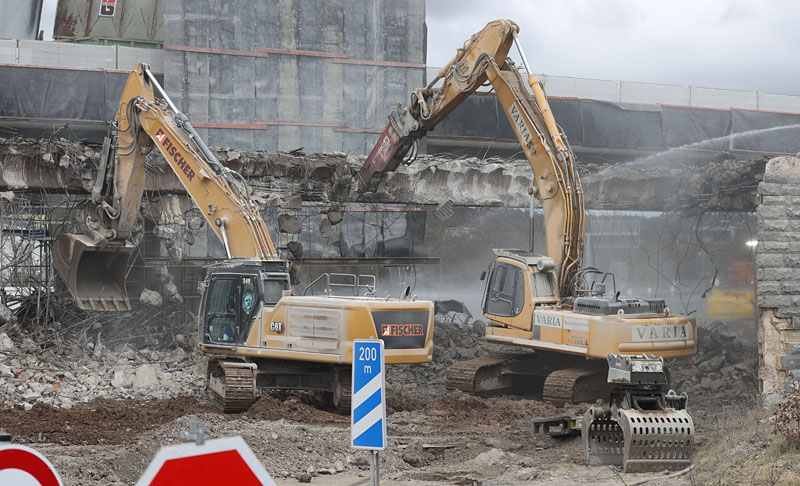

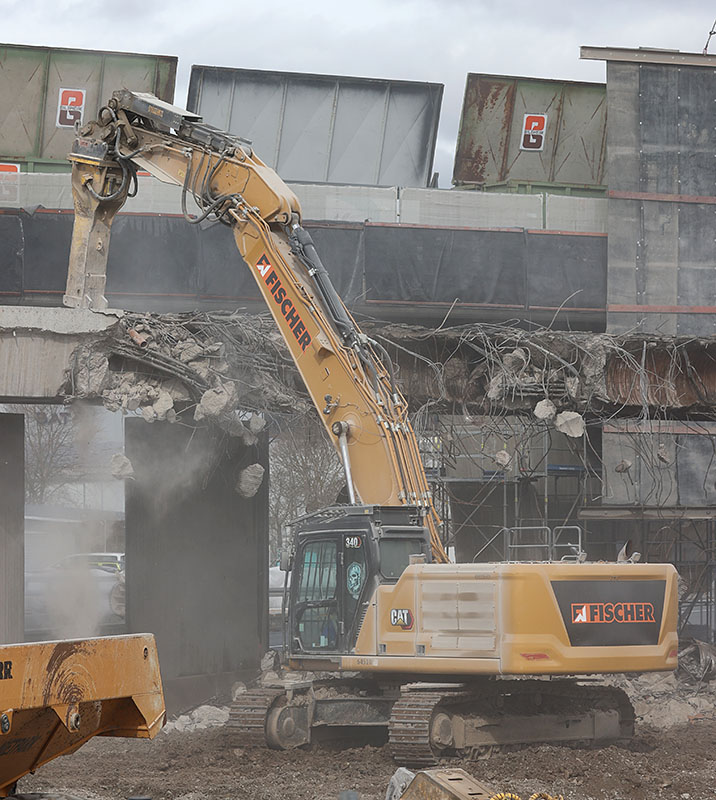

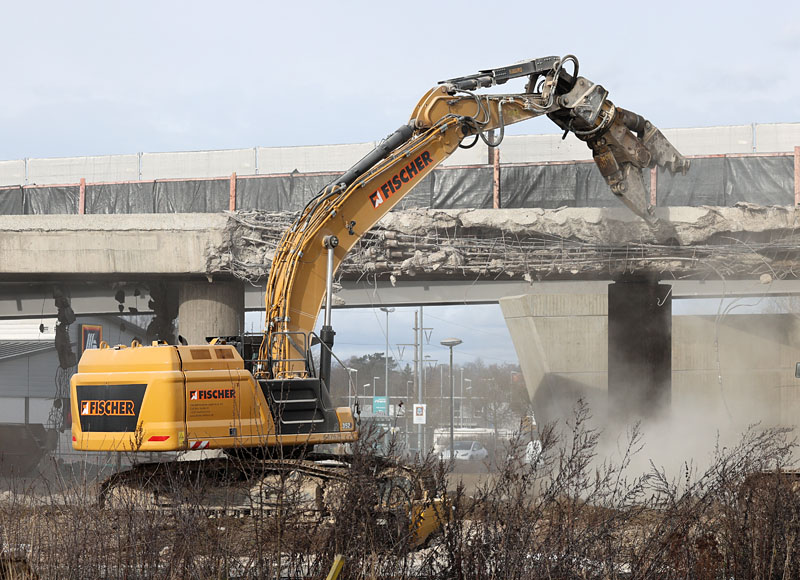

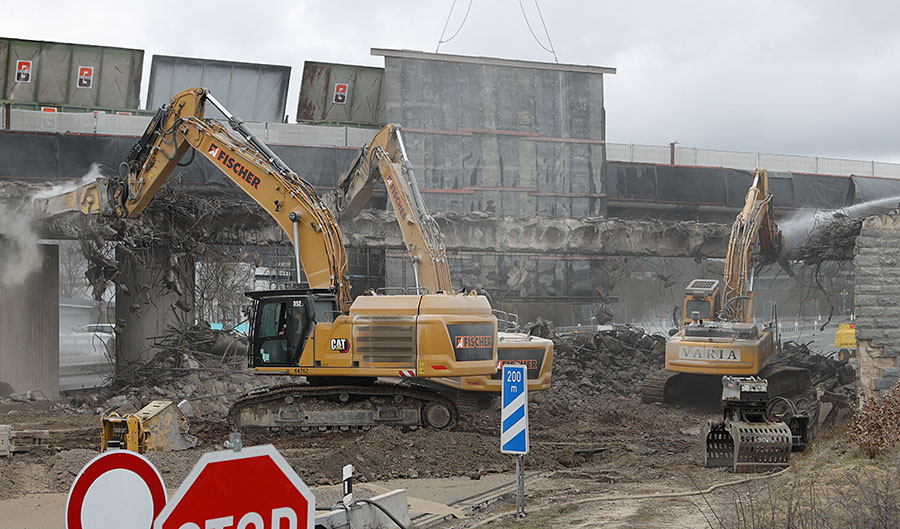

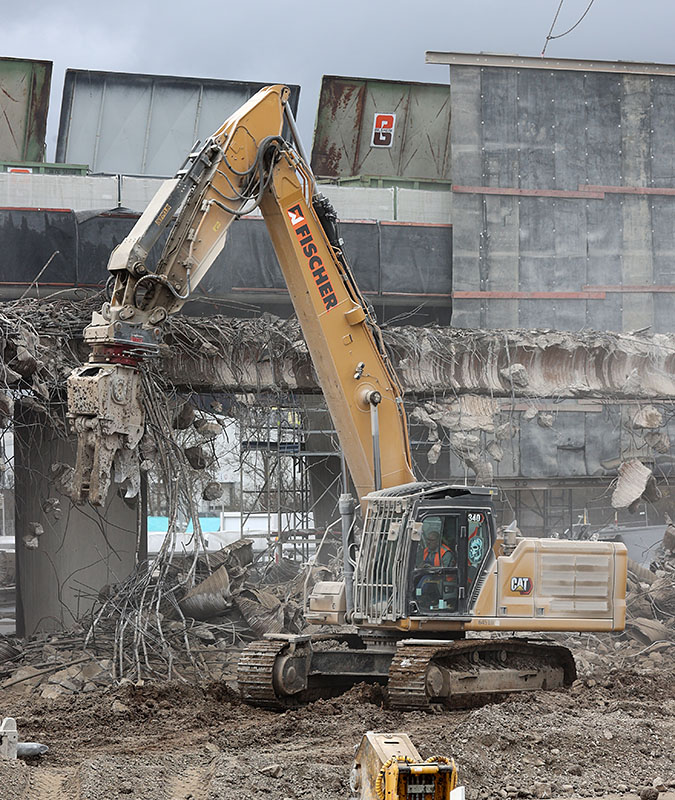

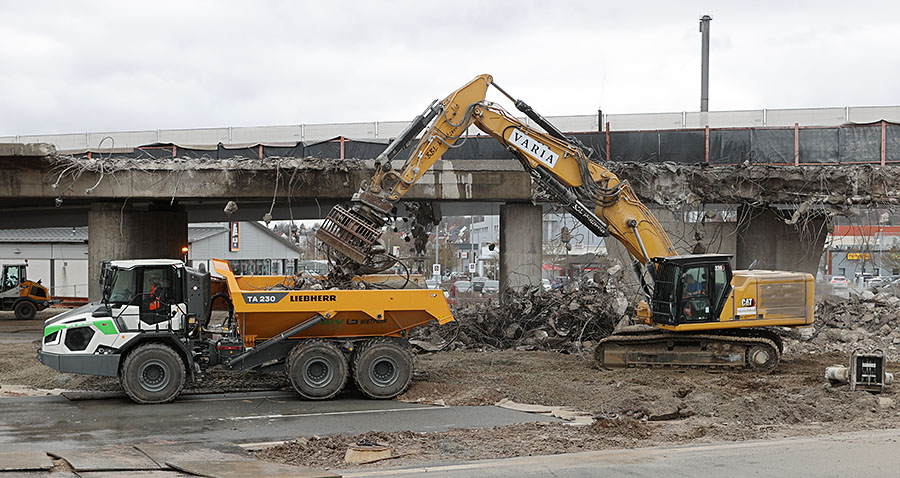

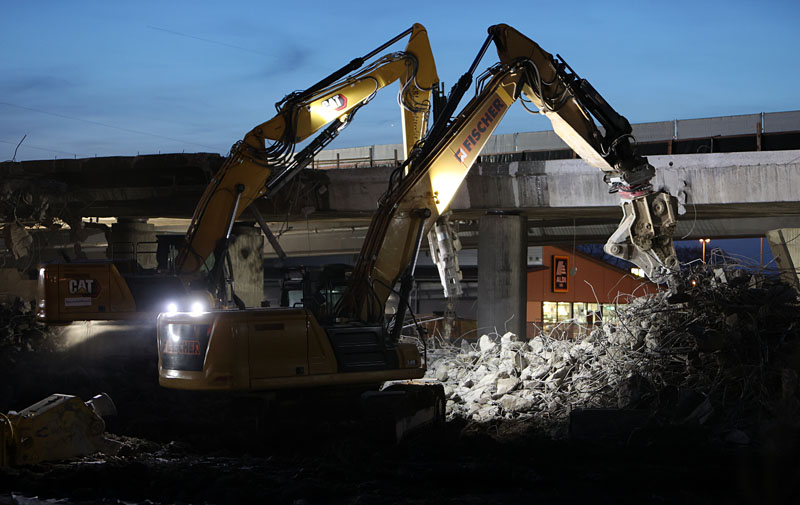

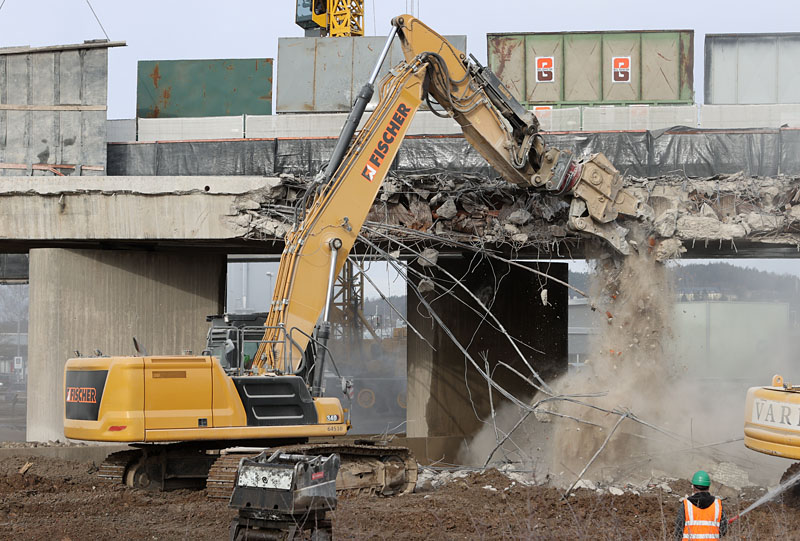

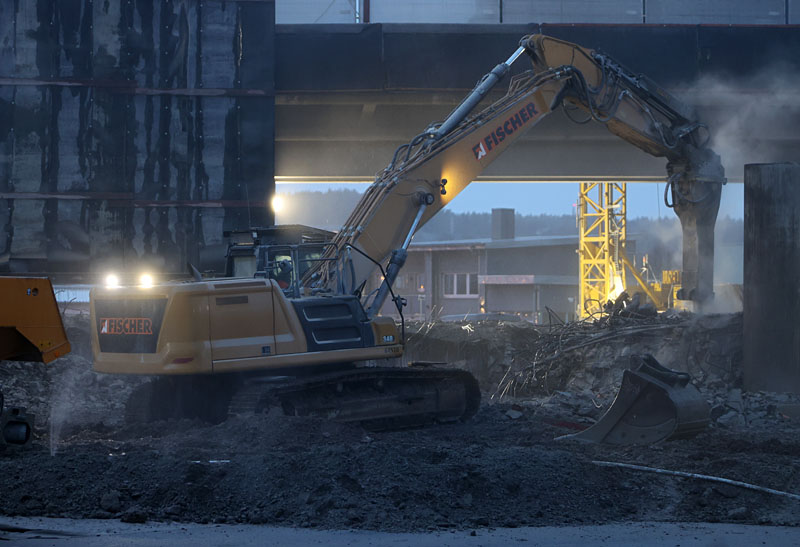

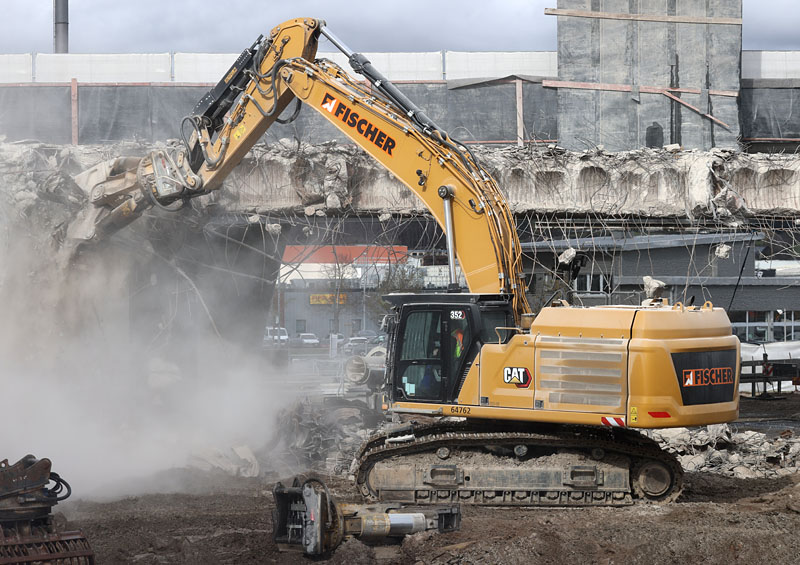

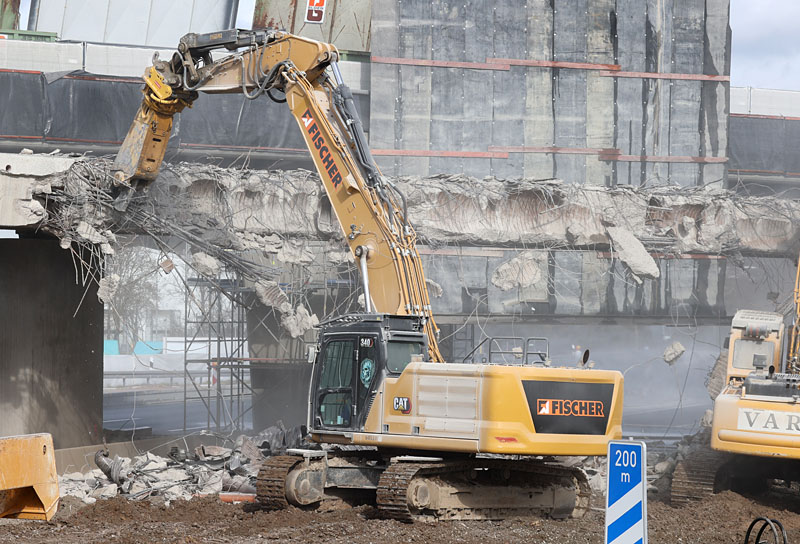

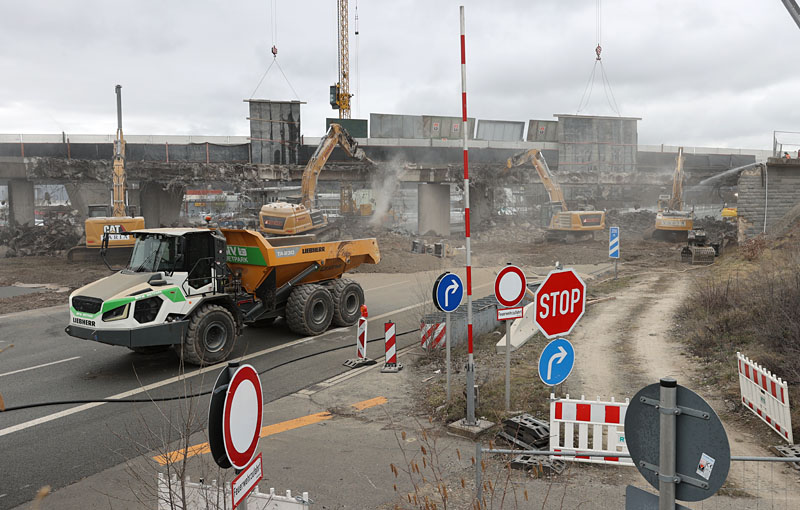

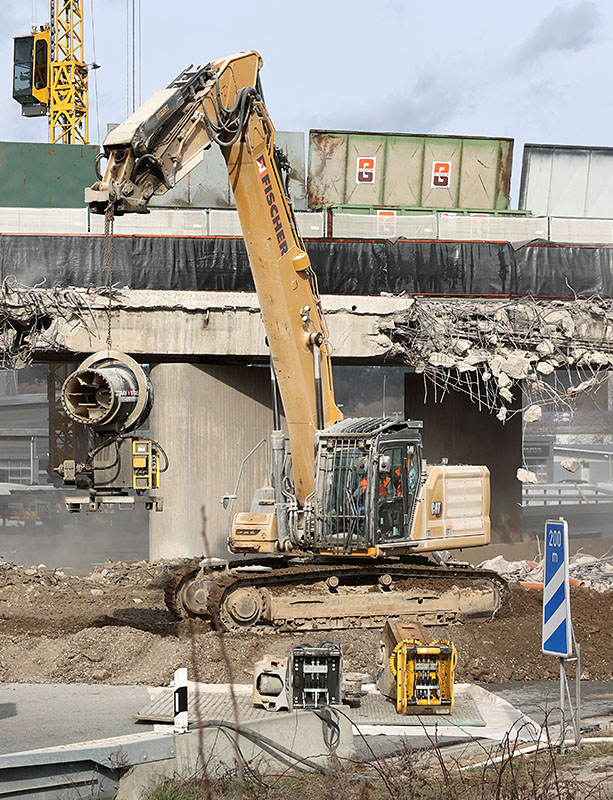

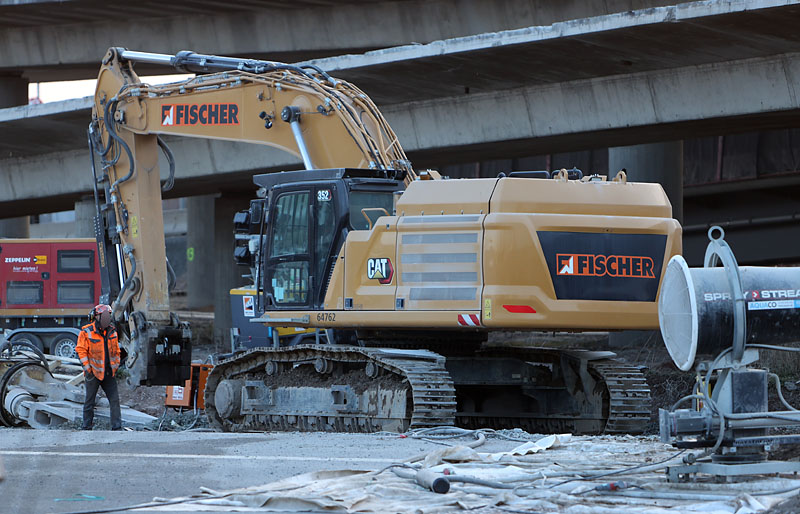

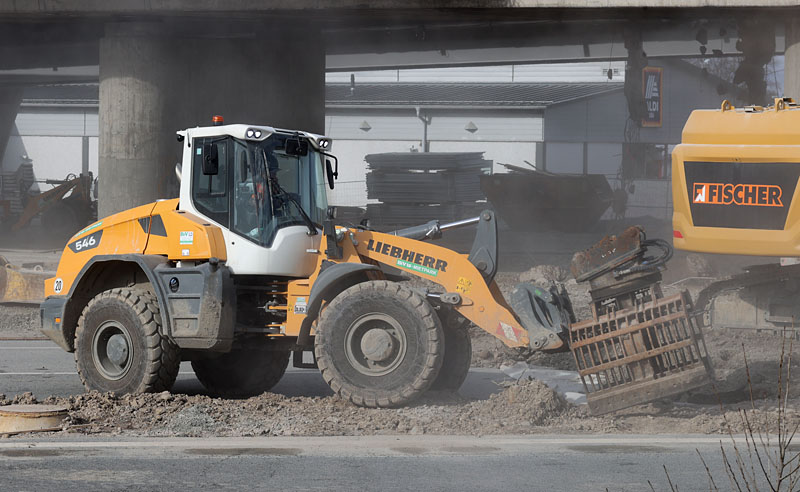

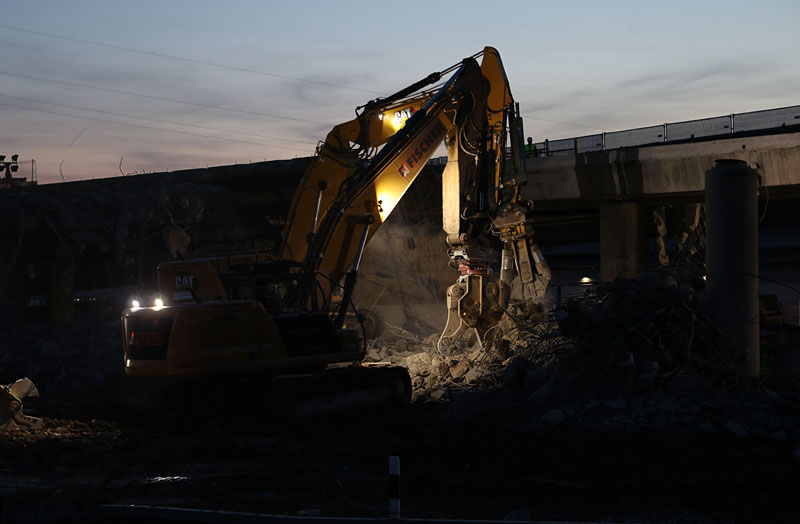

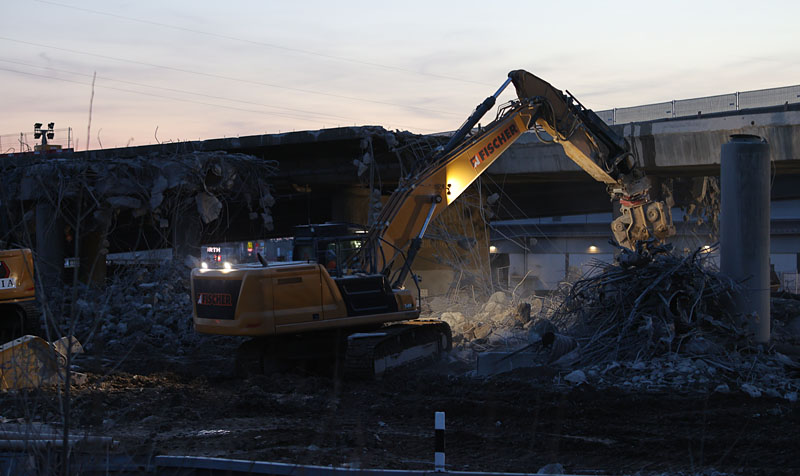

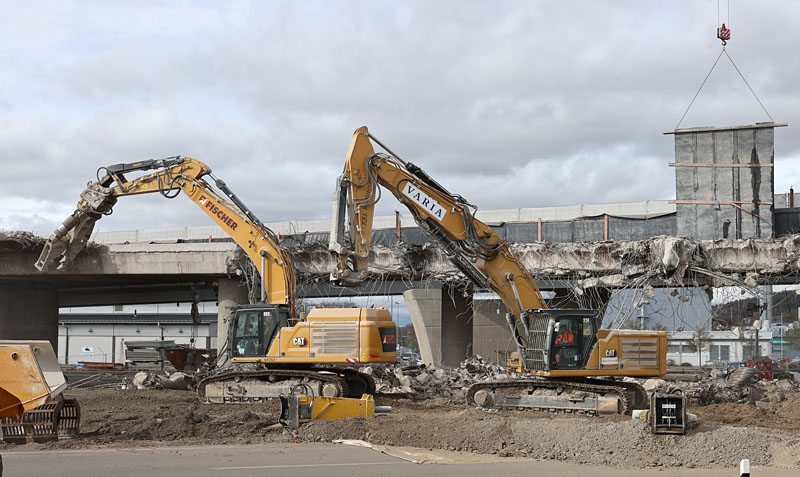

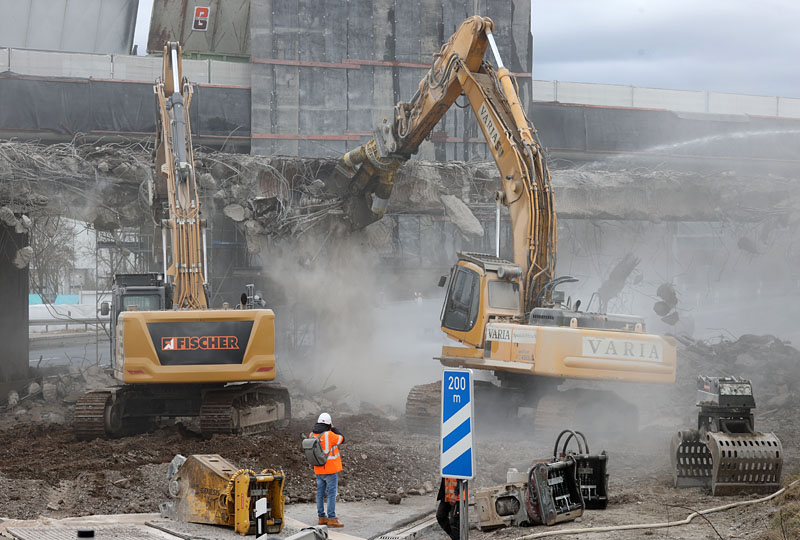

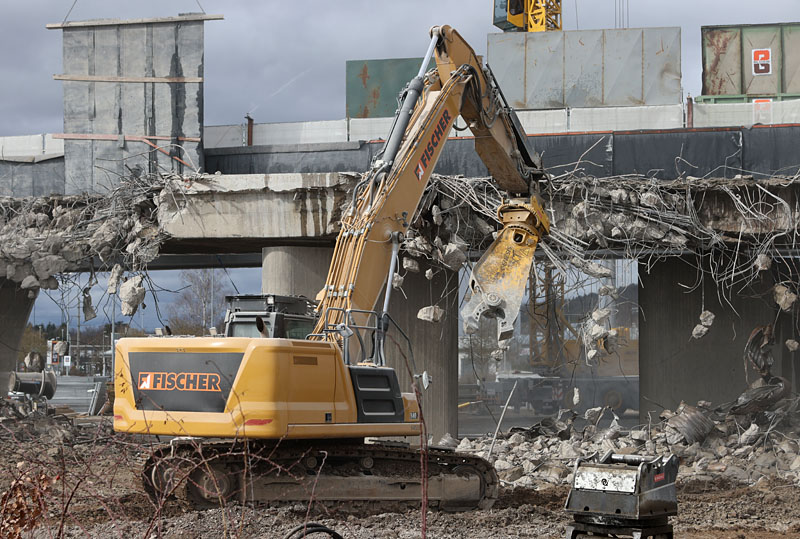

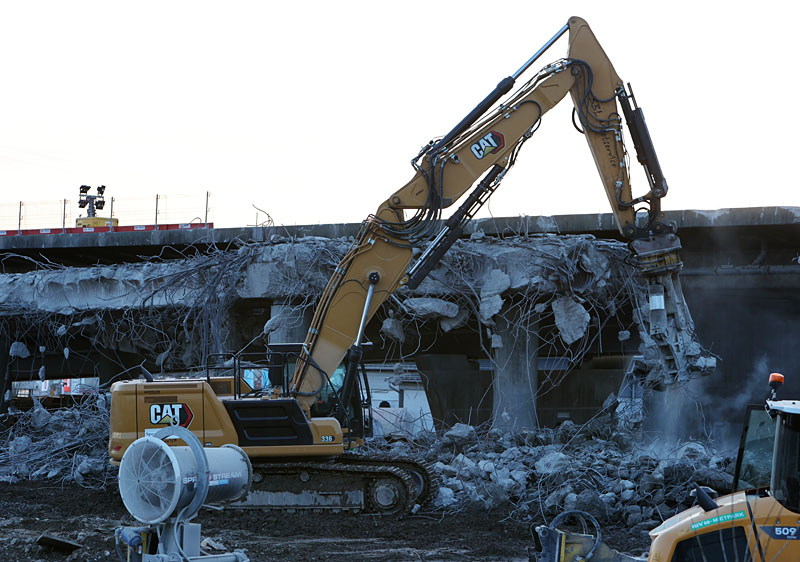

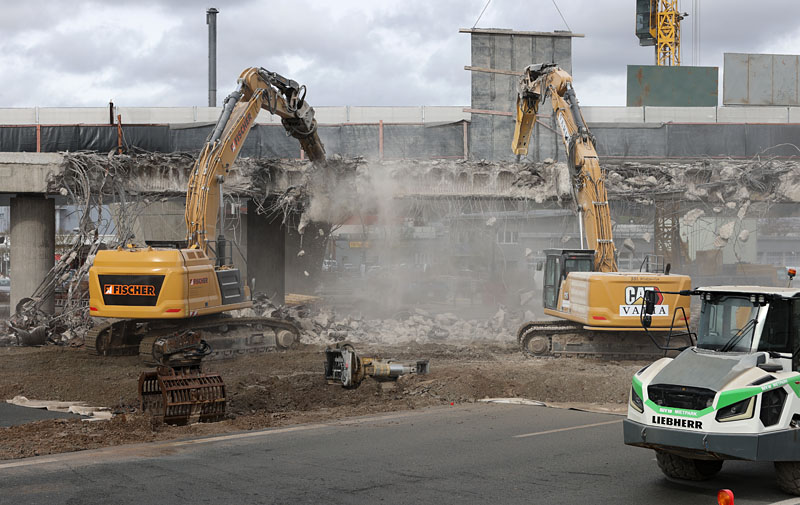

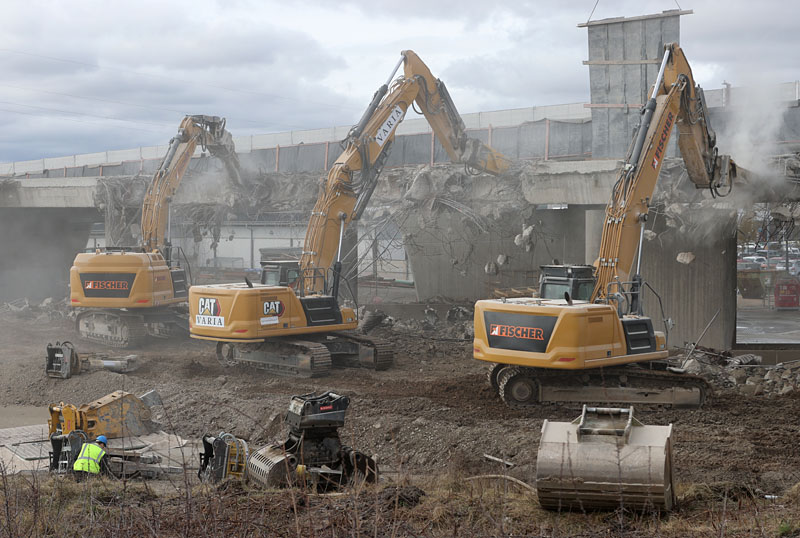

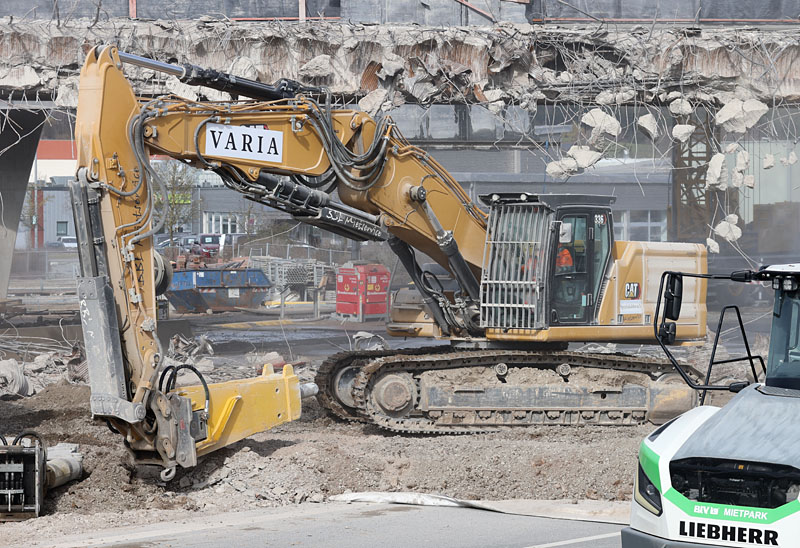

Den Abbruch dieses Teils der Hochbrücke hat Varia Spezialabbruch übernommen und setzt dafür als Hauptgerät einen schon etwas älteren, modifizierten Komatsu PC450LC-6 ein. Dazu kommen unter anderem noch drei Raupenbagger von Doosan/Develon aus der 30-35t-Klasse. Für die zwei Wochenend-Aktionen hatte sich Varia noch Unterstützung angemietet: einen Caterpillar 336 mit Echle-Verstellausleger, anscheinend angemietet von BBL sowie einen Caterpillar 340 mit geradem Monoblock-Ausleger und einen Caterpillar 352 von Fischer Weilheim.
Teil 1/30

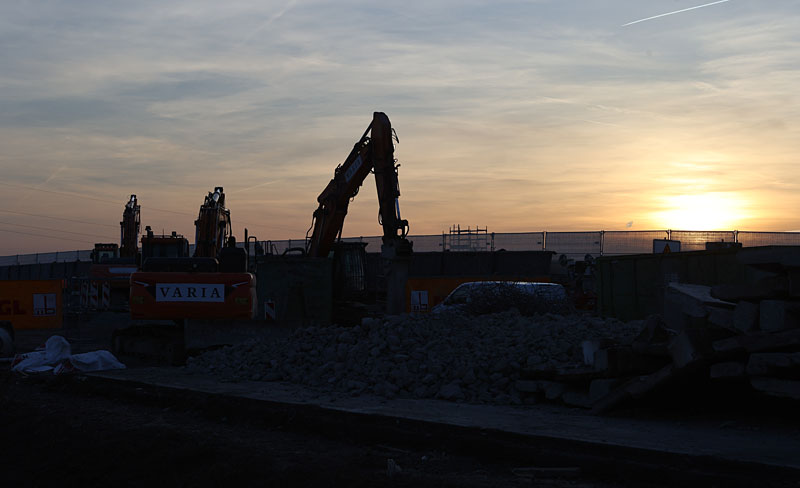

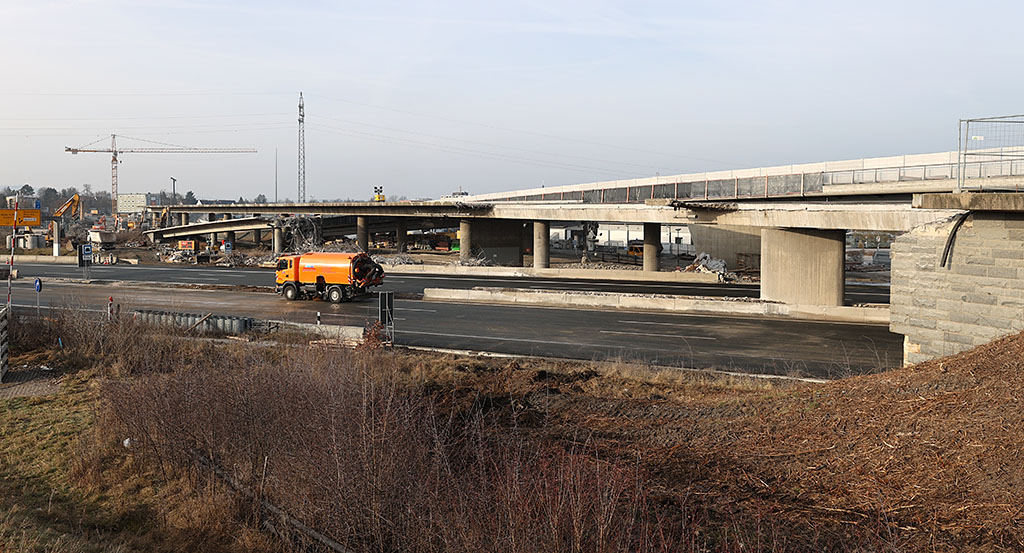

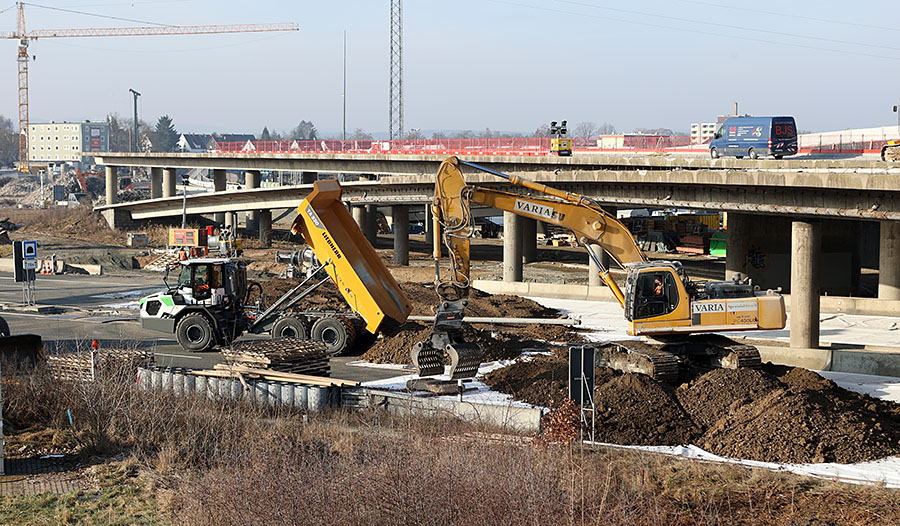

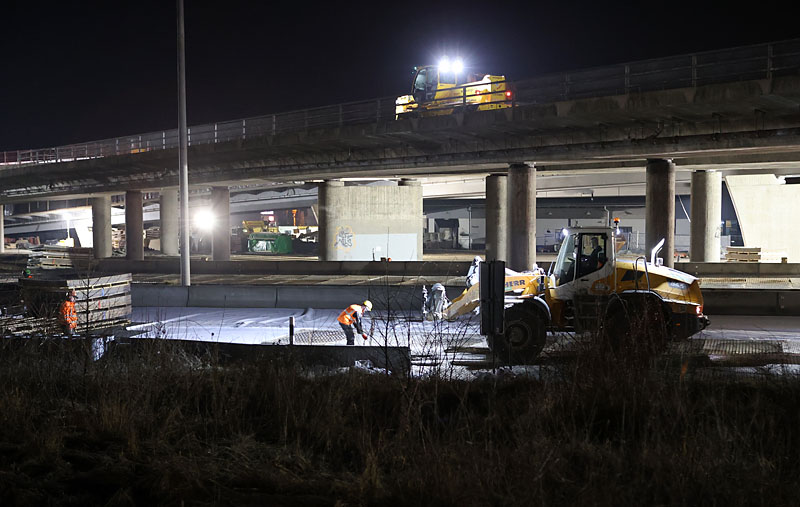

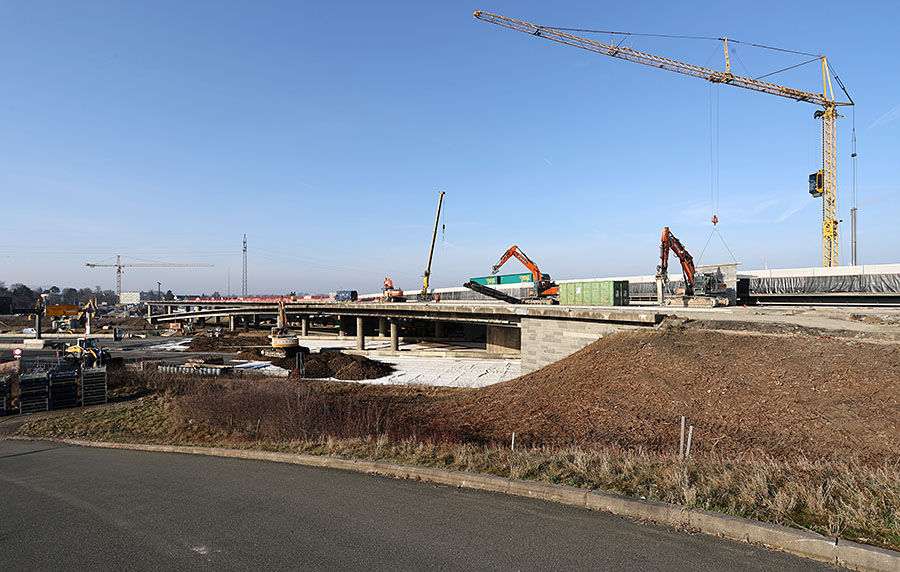

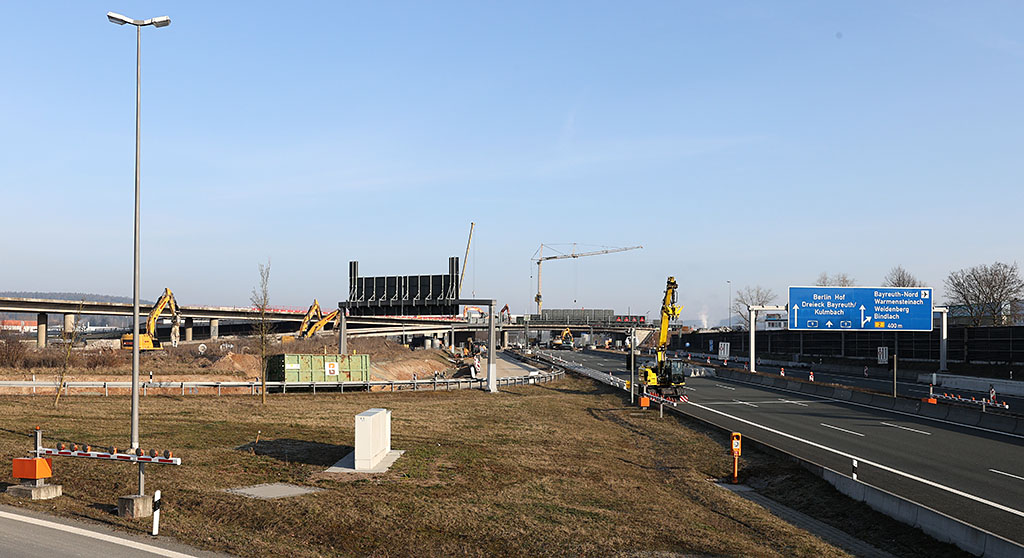

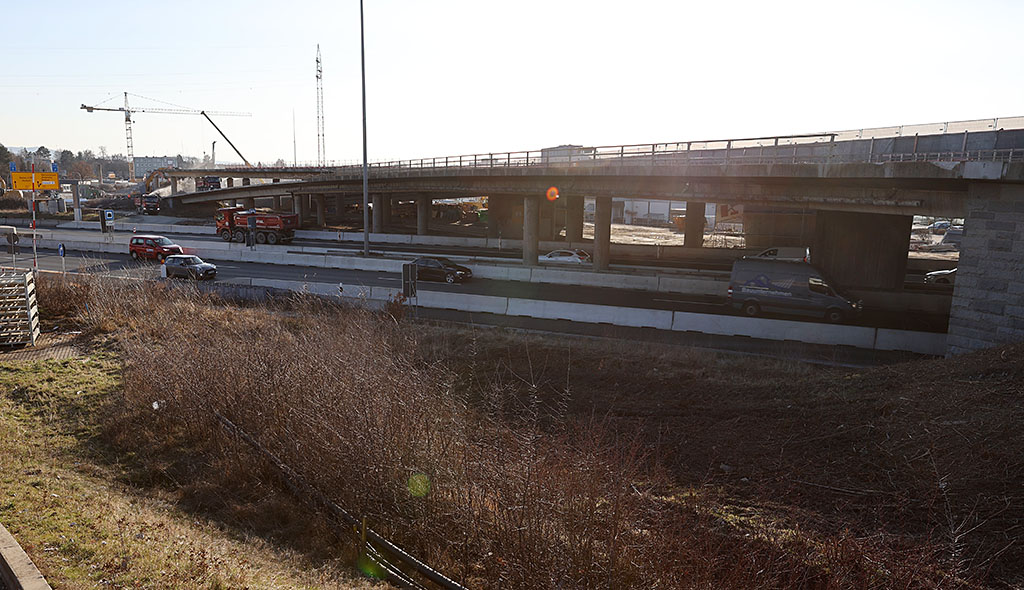

Bevor wir aber zum ersten Wochenende kommen, noch ein kurzer Blick zurück in die Woche davor (2.-6. März). Wie man sieht, wir auch die Ausfahrtspur nach Bayreuth aus Richtung Berlin kommend komplett erneuert:

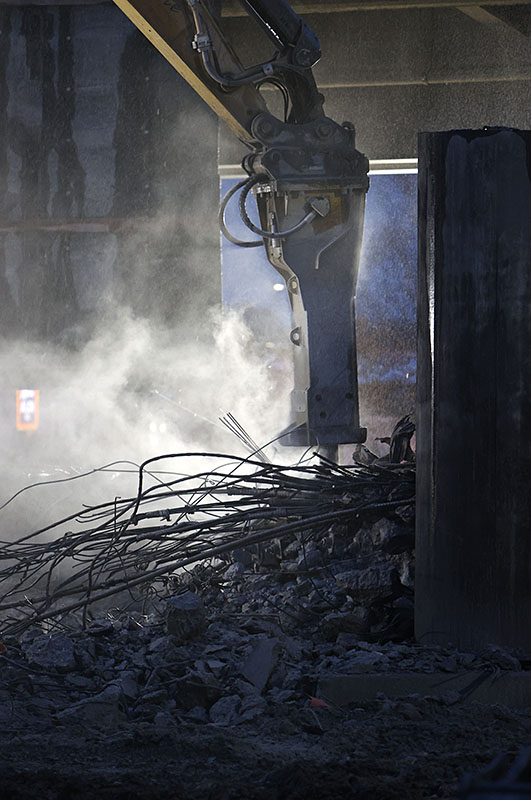

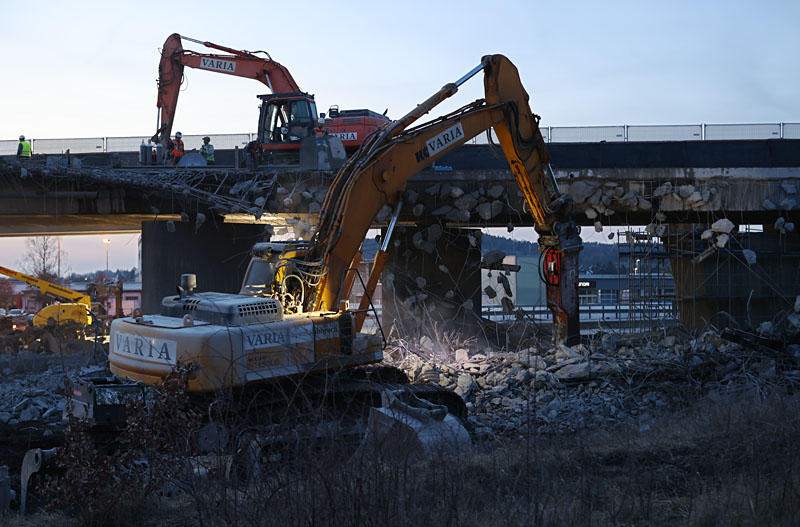

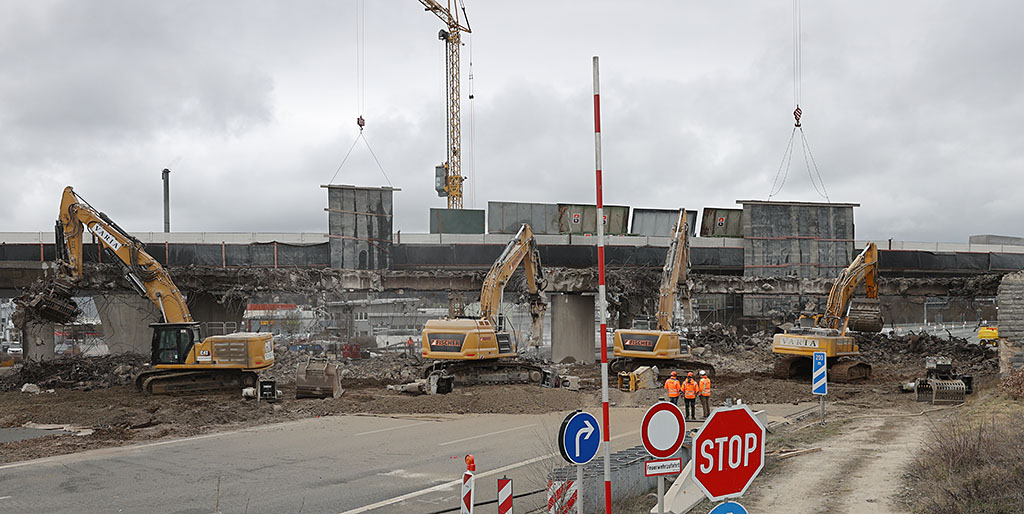

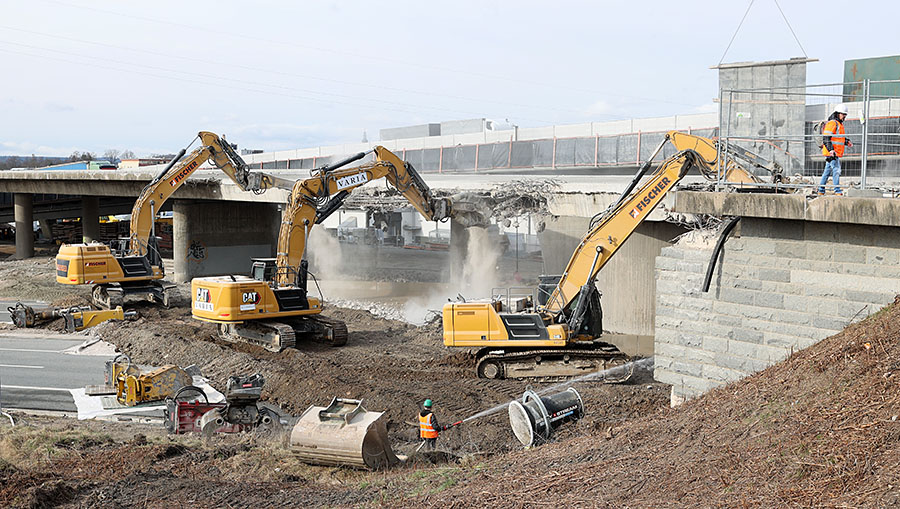

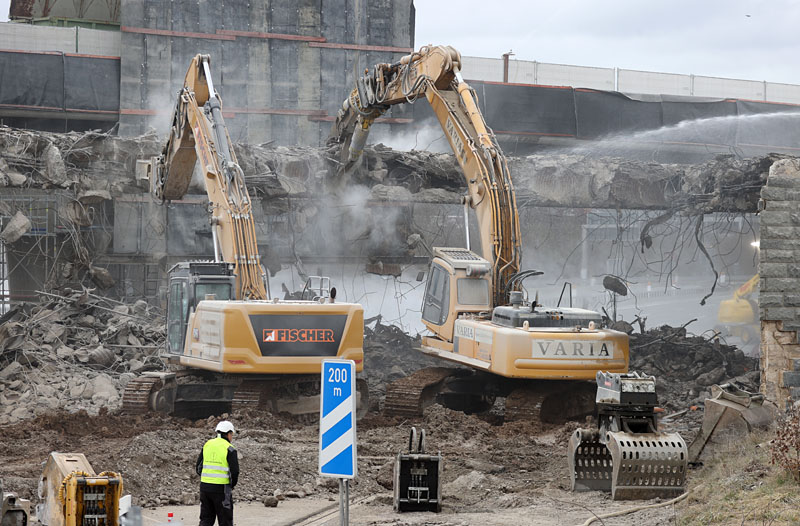

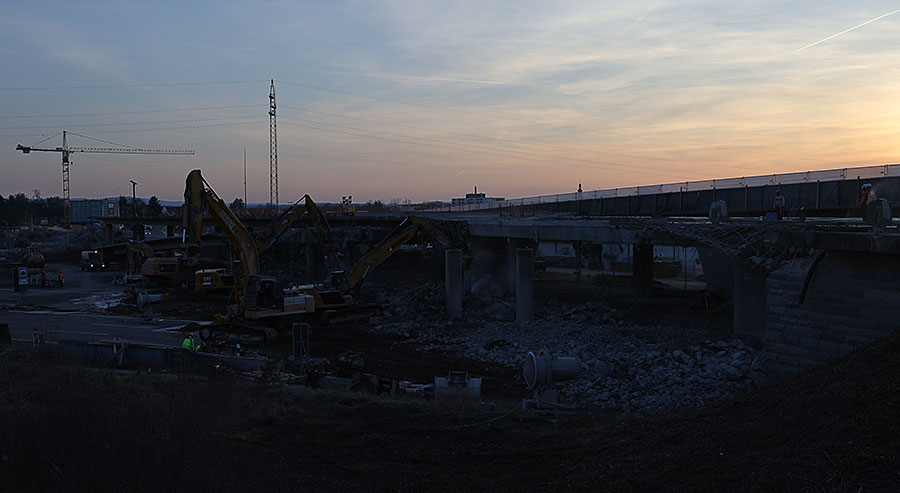

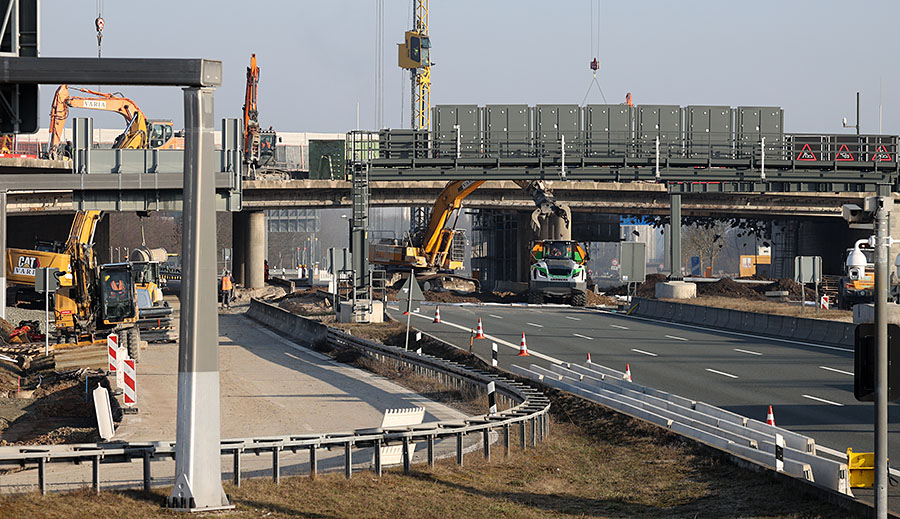

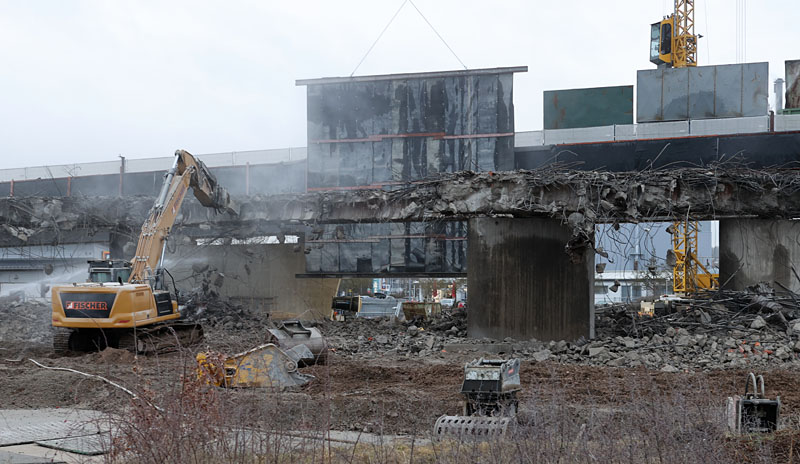

In dieser Woche war der Abbruch der Brückensegmente über der eigentlichen Kreuzung der Sophian-Kolb-Straße bereits beendet und Varia setzte seine Arbeit in Richtung Autobahn fort:

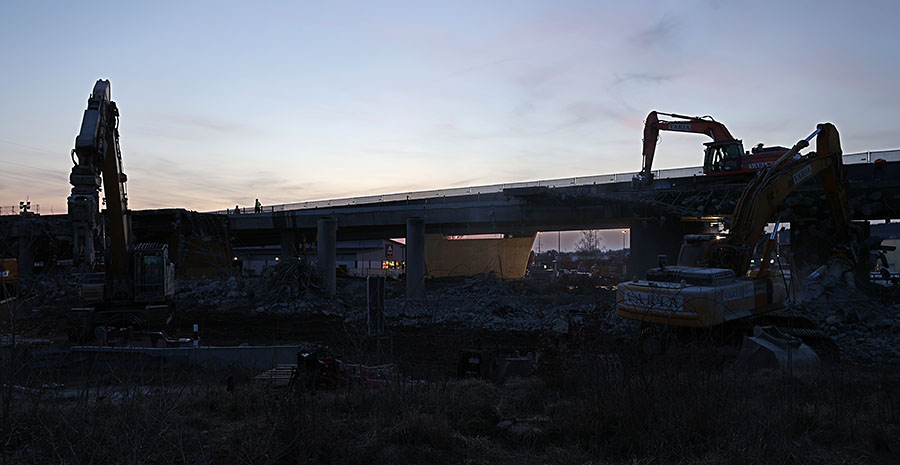

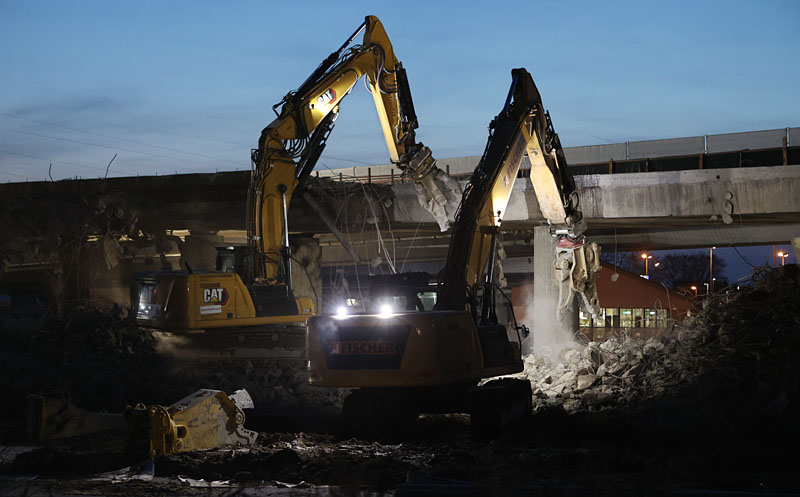

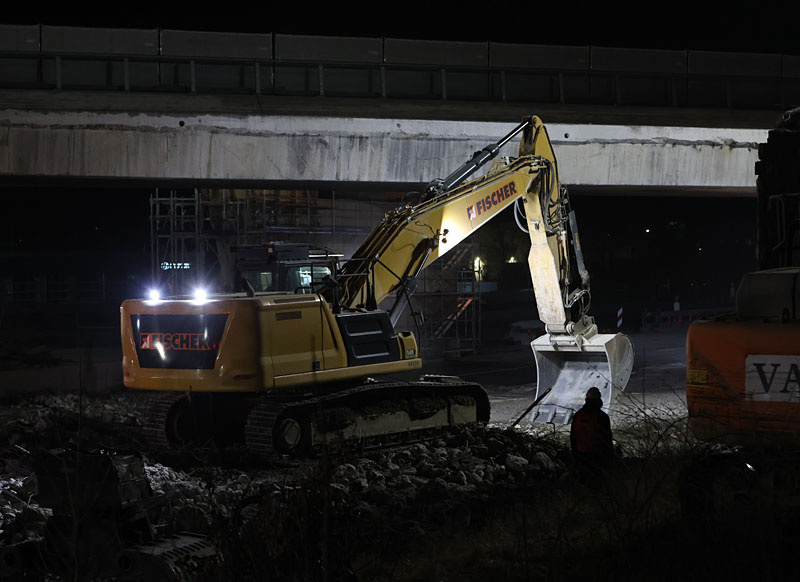

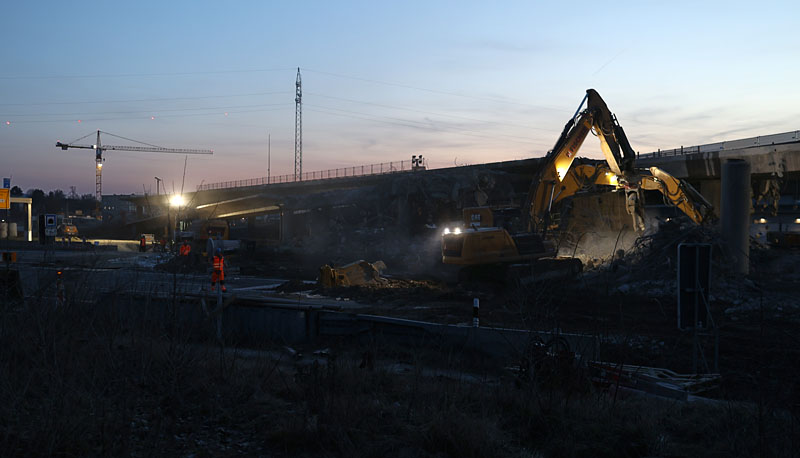

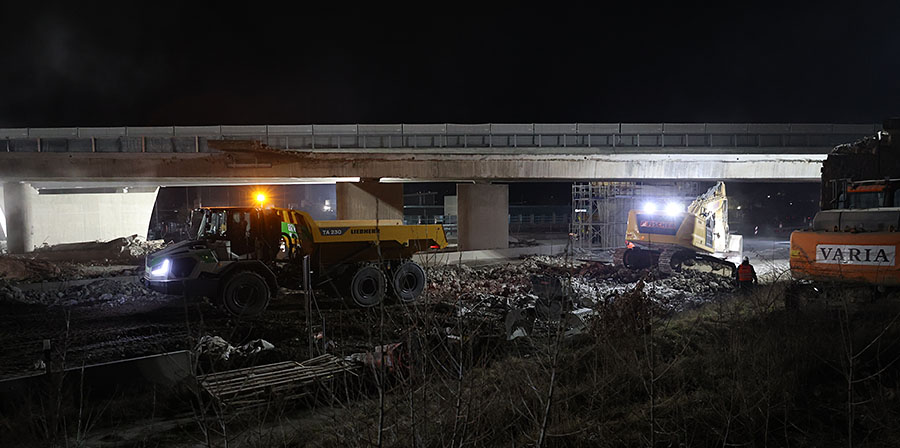

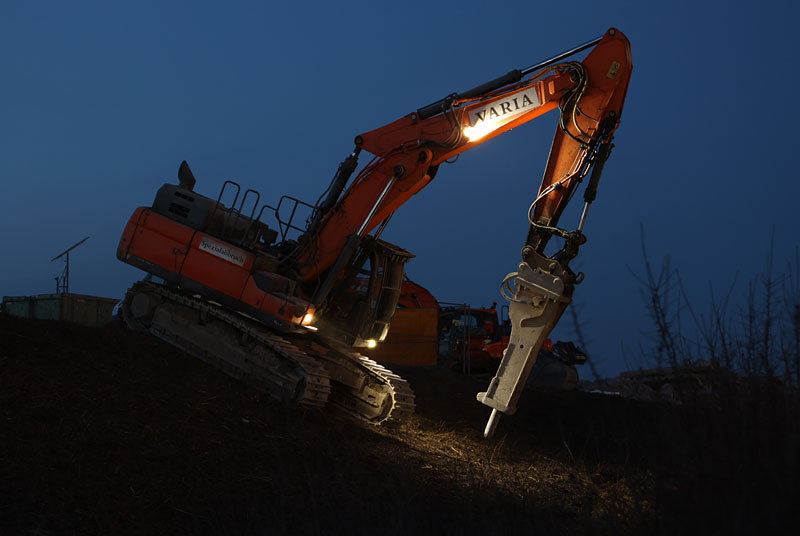

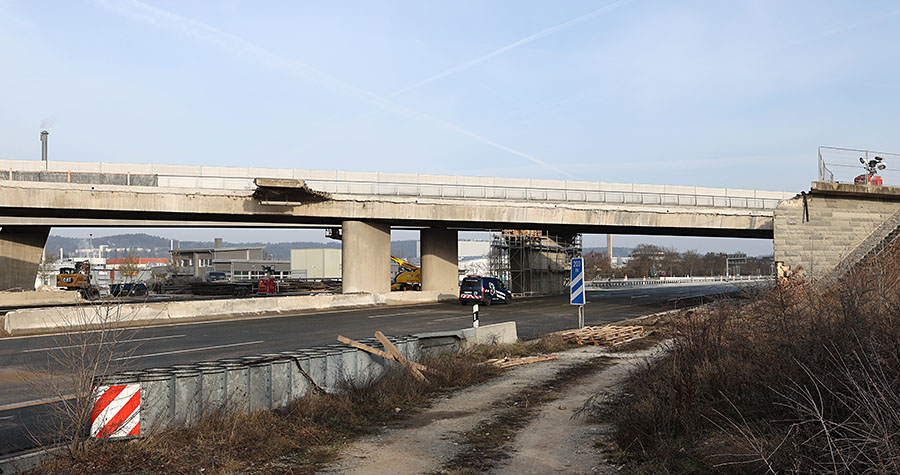

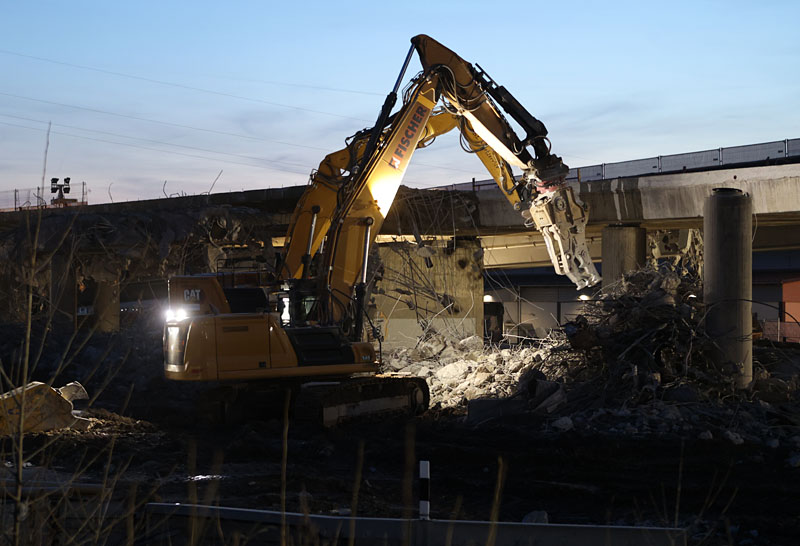

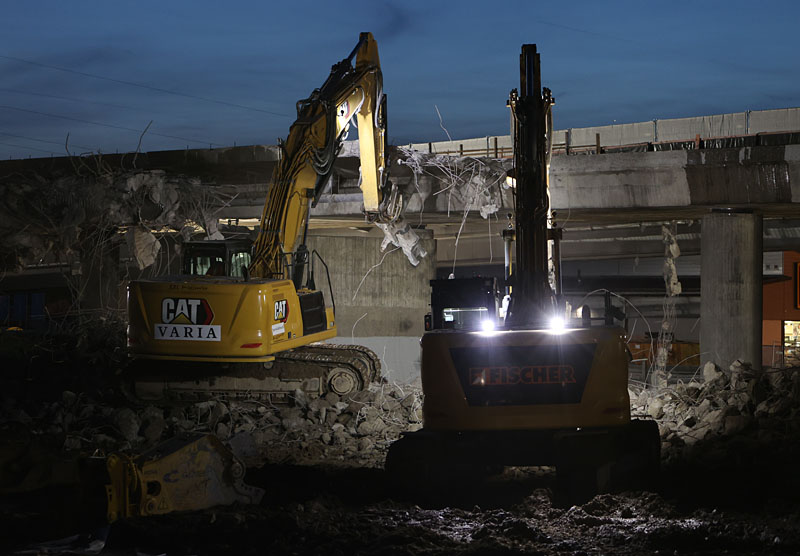

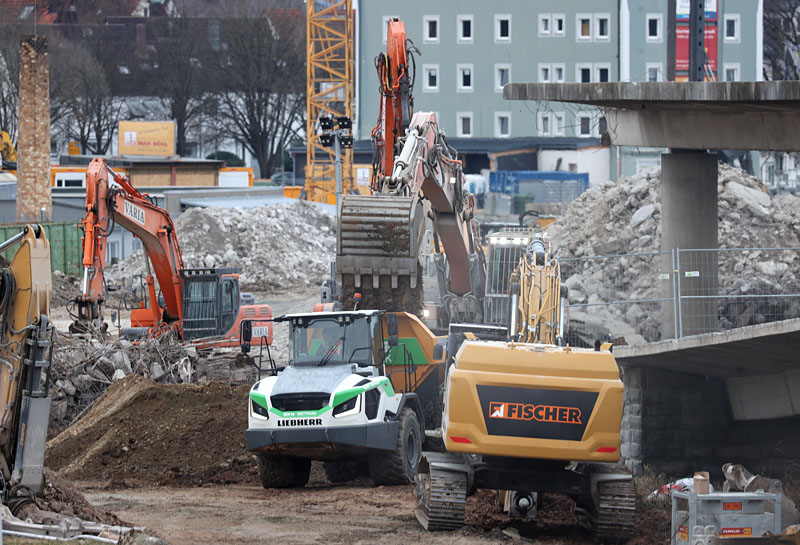

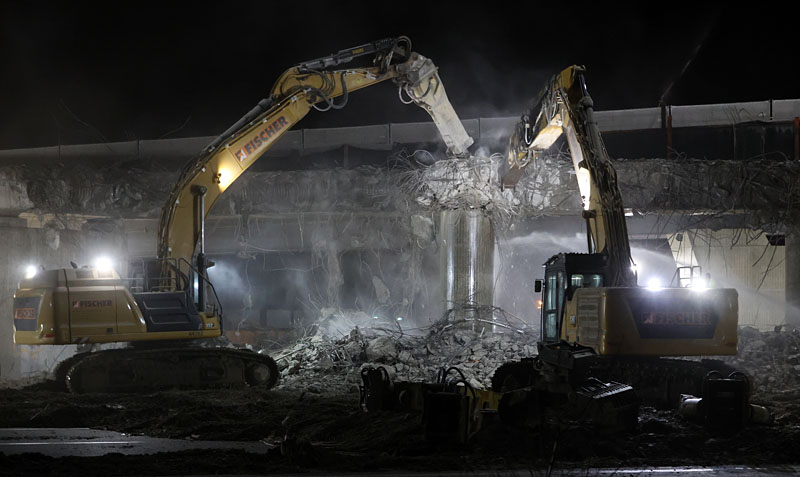

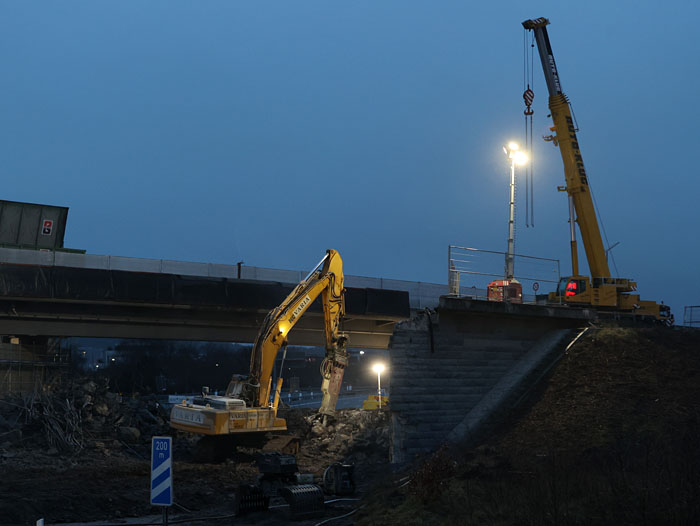

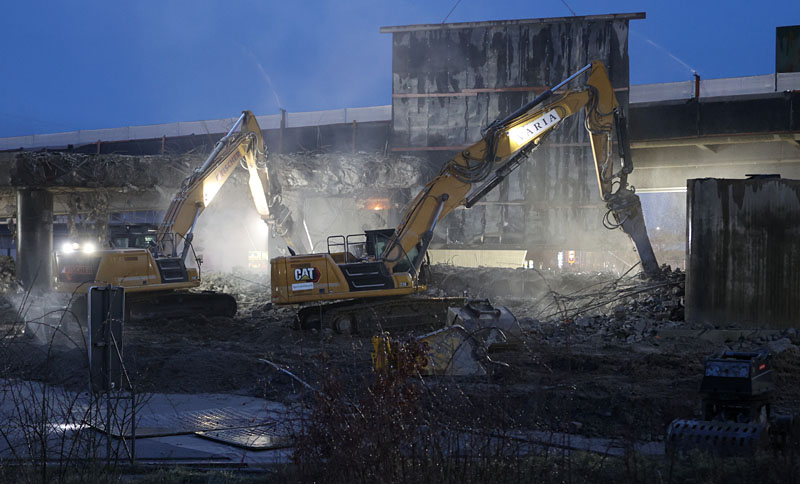

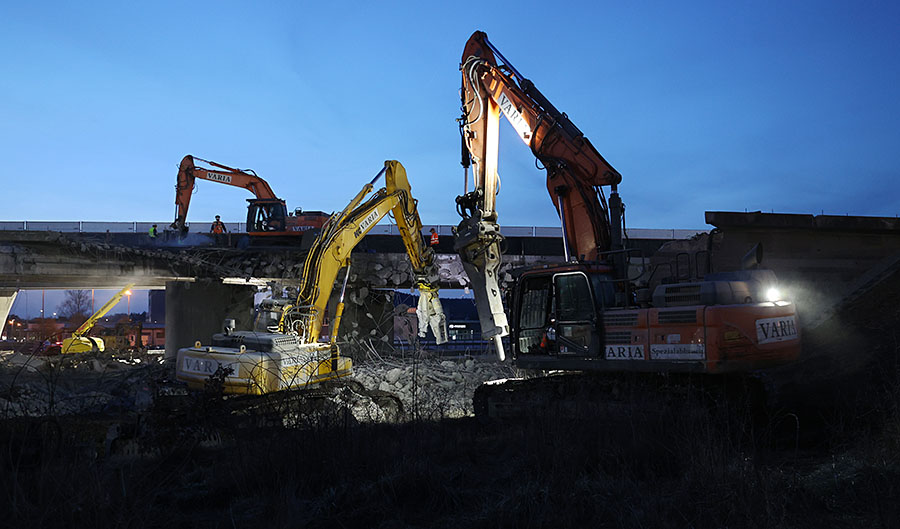

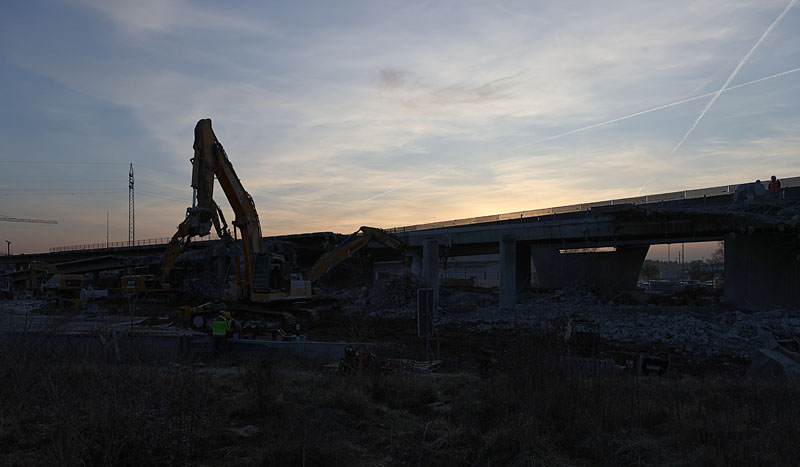

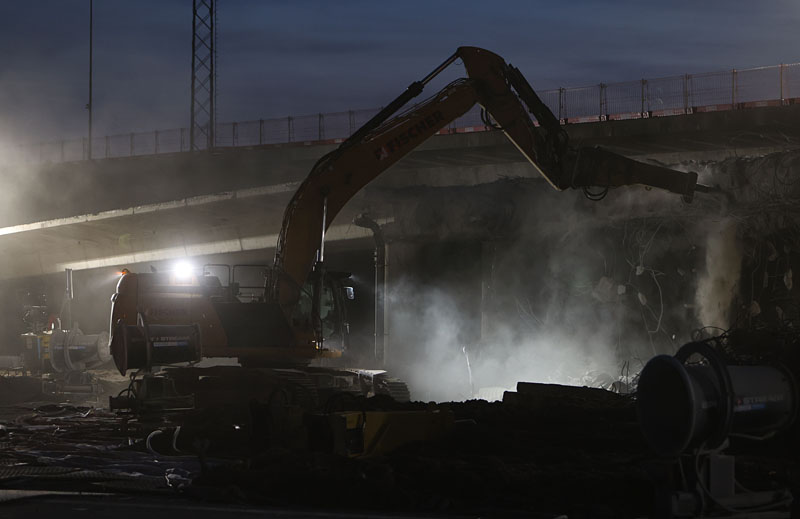

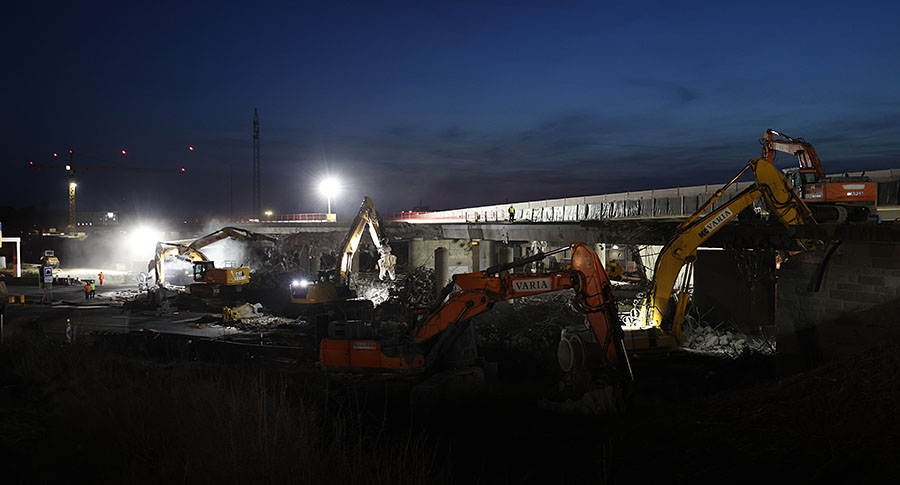

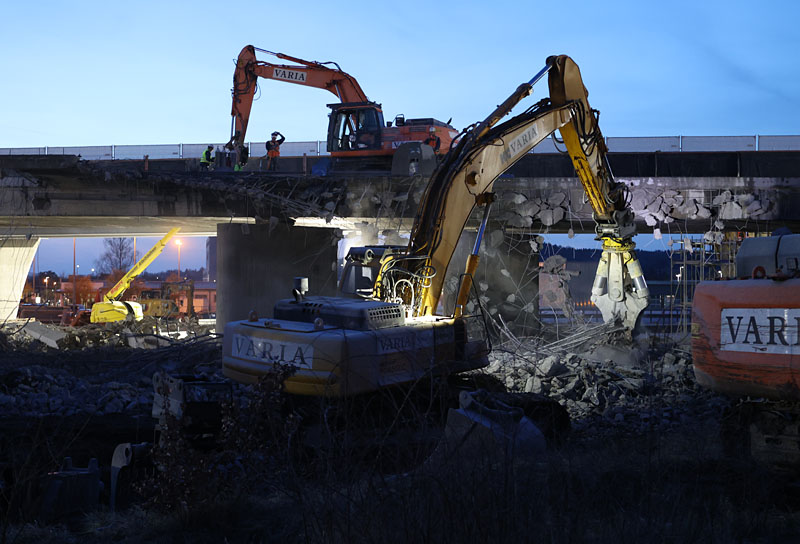

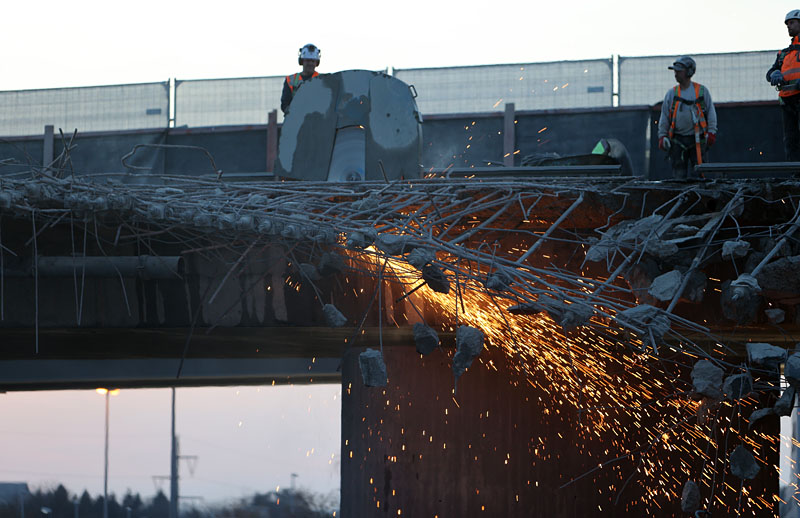

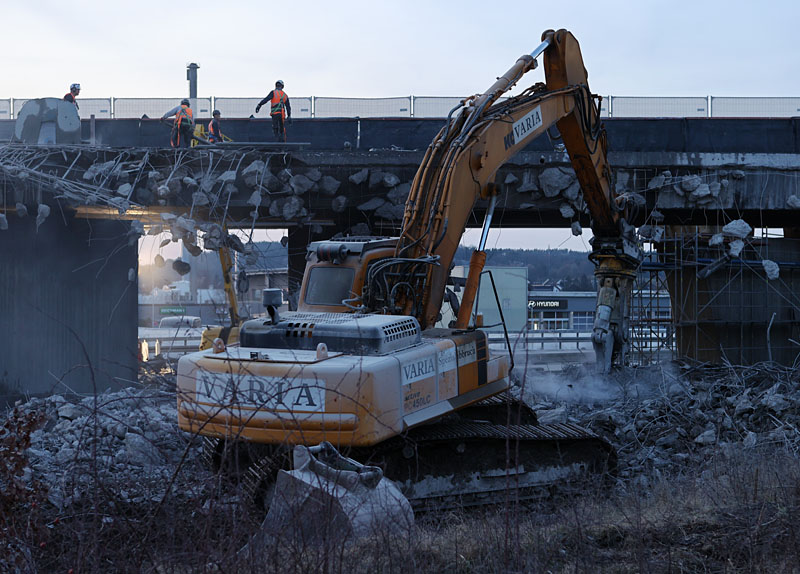

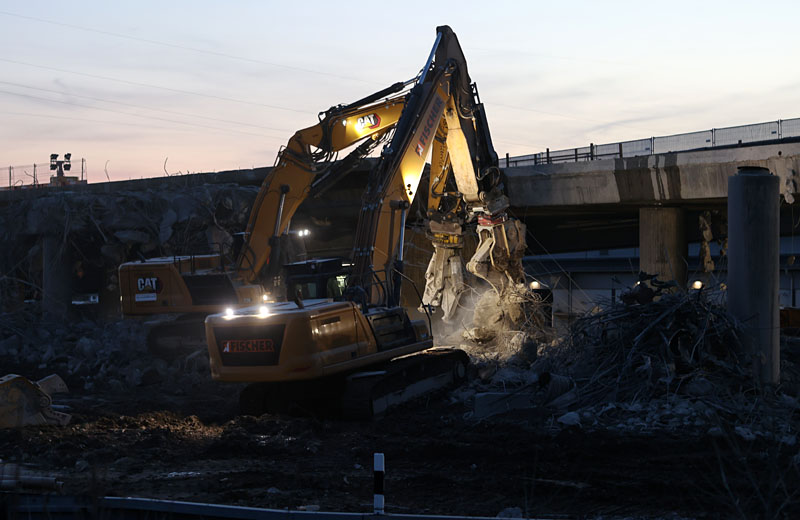

Donnerstagabend, also kurz vor dem Abbruch - noch stehen nordöstliche Rampe und Brücke über die A9:
