Hallo zusammen!

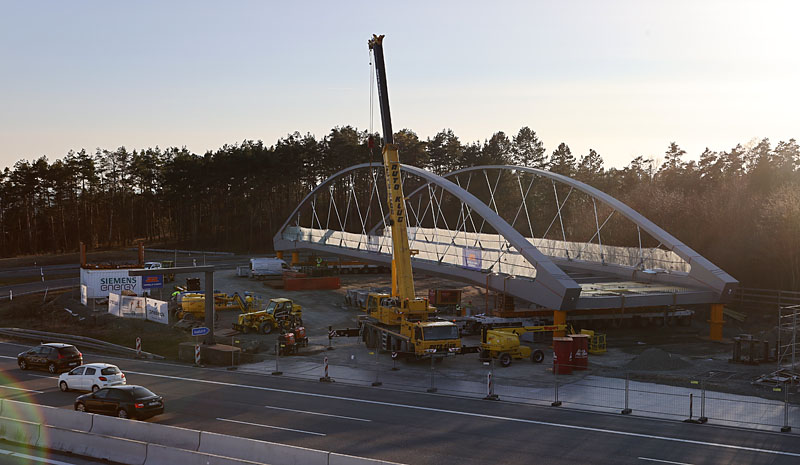

Ich fange 'mal einen allgemeinen Thread über Autobahn-Baustellen entlang der A9 an.

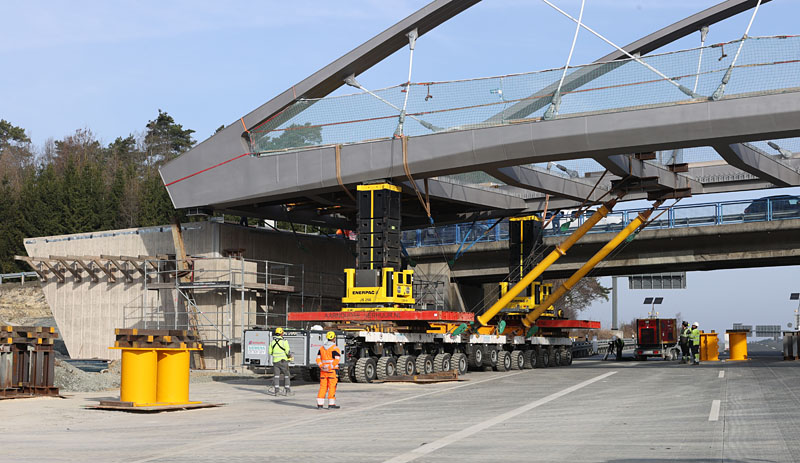

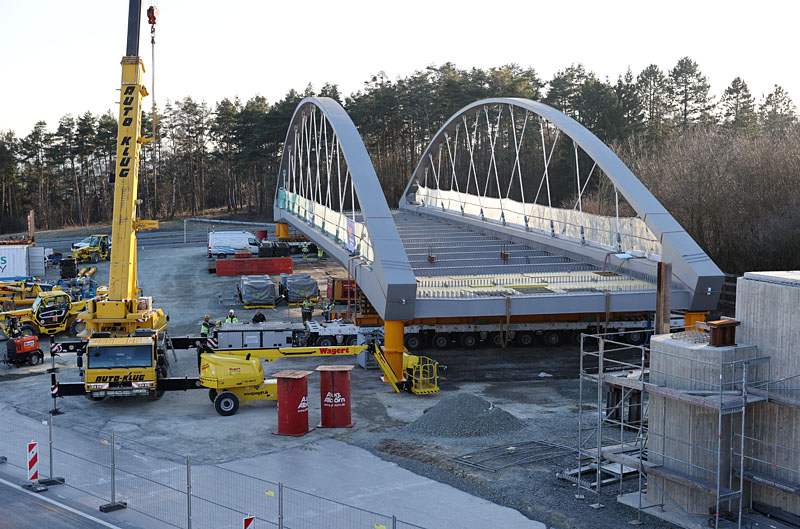

Direkt los geht's mit dem Neubau der Brücke in der Anschlussstelle "Bindlacher Berg". Die bisherige "klassische" Spannbetonbrücke mit Mittelpfeiler wird durch eine Stahlbogenbrücke ohne Mittelpfeiler ersetzt. Für den Einschub und das Auslegen der Stahlkonstruktion mit Beton-Filigranplatten wurden die beiden Vollsperrungen der A9 für den Abbruch der Hochbrücke in Bayreuth genutzt.
Den Beton- und Erdbau führt Josef Rädlinger durch, den Stahlbau der Bogenbrücke Prebeck Stahlbau.

Teil 1/20

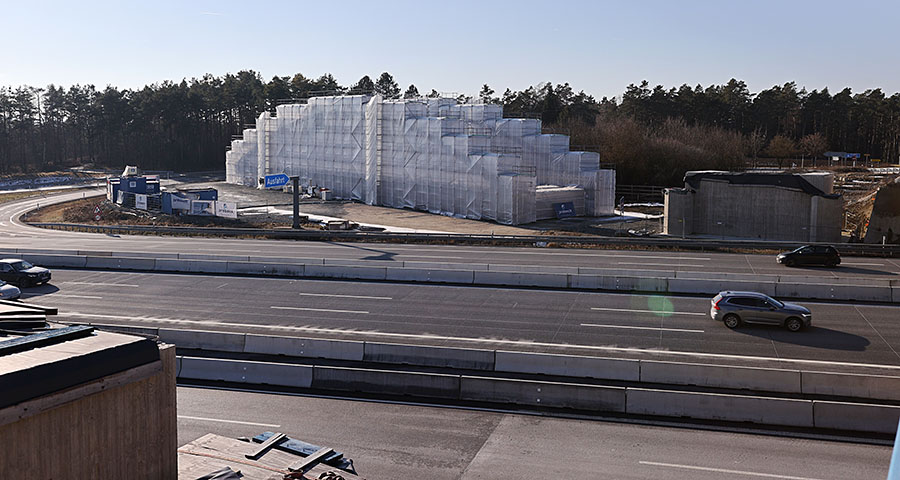

Auch hier werfen wir zunächst einen Blick zurück, zunächst bis Mitte Januar 2026. Die neue Brücke stand da noch auf dem Vormontageplatz neben der Autobahn, für Schweiß- und Beschichtungs-Arbeiten komplett in ein Gerüst und Planen eingehüllt:

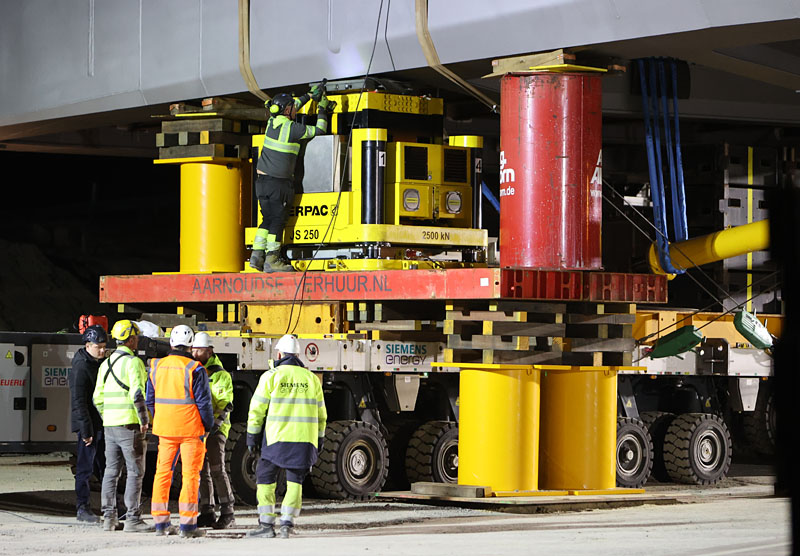

Am späten Donnerstagnachmittg vor dem Einschub (05.03.2026) werden im Licht der Abendsonne die SPMTs für den Einschub montiert und vorbereitet:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de

Dieser Post wurde am 12.05.2026 um 22:49 Uhr von Sebastian Suchanek editiert.
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
001 — Direktlink
12.05.2026, 22:34 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 2/20

Erstes Wochenende

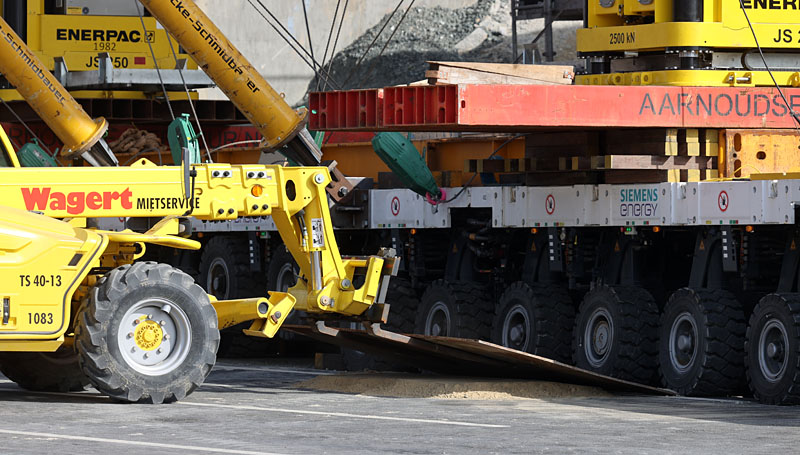

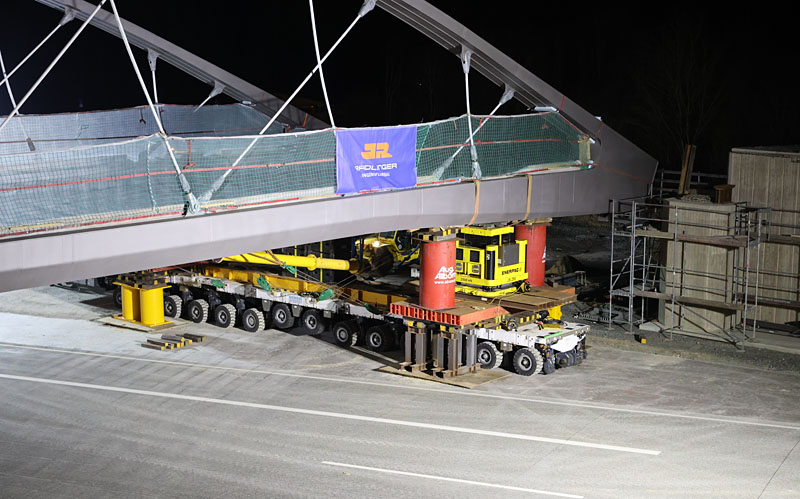

Für den Einschub war anscheinend Aertssen federführend verantwortlich, allerdings hatte man sich viel Equipment von diversen Firmen angemietet: SPMTs von der Schwerlastsparte von Siemens Energy, "Elefantenfüße" von August Alborn, Lastverteilerplatten von Aarnoudse Verhuur, Versteifungsstreben von Fricke-Schmidbauer...

Der Prozess des Einschubs war relativ (zeit-)aufwendig:

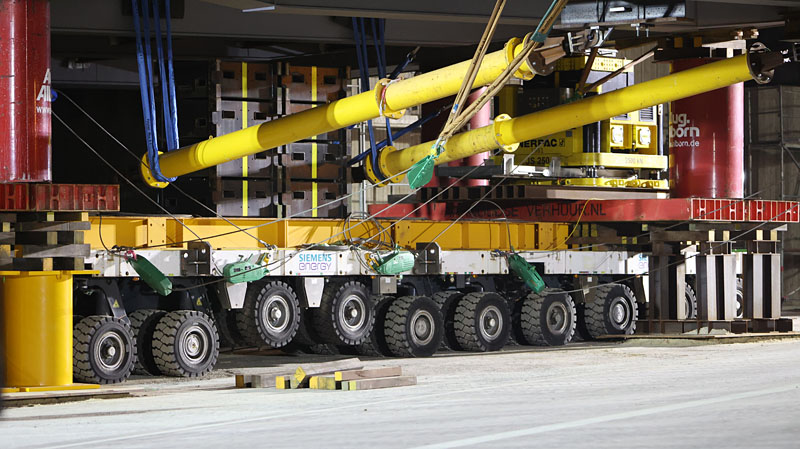

- Verfahren der Brücke mit den SPMTs bis unmittelbar vor die Widerlager
- Exakt waagrecht ausrichten
- Aufbau von zusätzlichen Stützen zur Stabilisierung
- Entfernen von Verstrebungen/Verspannungen für das Verfahren
- Anheben der kompletten Brücke mit hydraulischen Pressen ("Jacking") auf mehr als Endhöhe
- Einbauen von neuen Verstrebungen/Verspannungen für das zweite Verfahren
- Entfernen der zusätzlichen Stützen
- Verfahren der Brücke mit den SPMTs zwischen die Widerlager
- Exakt waagrecht ausrichten
- Aufbau von zusätzlichen Stützen zur Stabilisierung
- Entfernen der Verstrebungen/Verspannungen
- Ablassen der Brücke in ihre Endlage

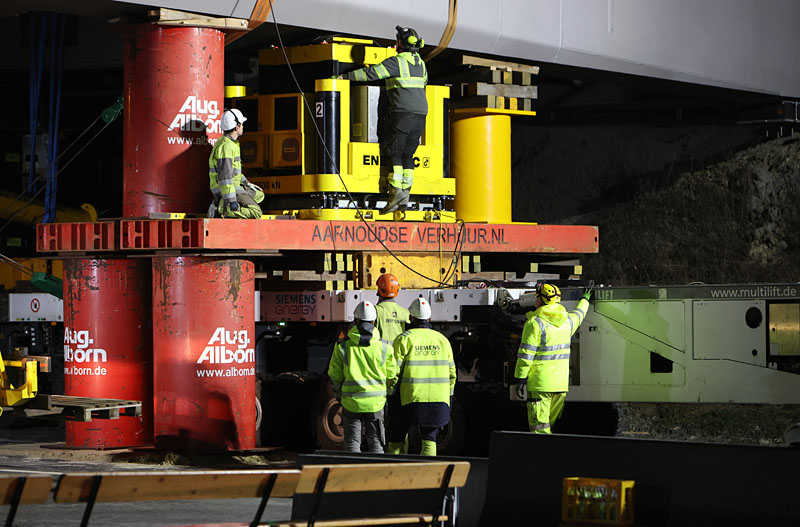

- Abbau/Entfernen der Jacking-Systeme, SPMTs etc.

Leider hatten die ausführenden Firmen etwas Pech, weil gleich beide ursprünglich vorgesehen SPMT Power-Packs ausfielen (Quelle, Quelle - beides Paywall) und erst Ersatz organisiert werden musste. Daher konnte die Autobahn am ersten Wochenende auch erst am Sonntagabend gegen 17:00 Uhr wieder freigegeben werden.

Vom ersten Wochenende habe ich auch eine kleine Video-Collage erstellt: https://www.youtube.com/watch?v=7bdR1jbX4ws.

Aber nun zu den Bildern vom ersten Wochenende.

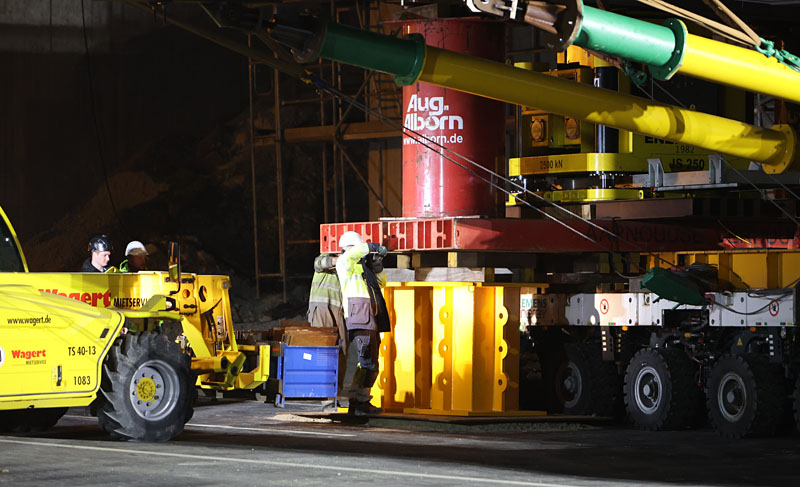

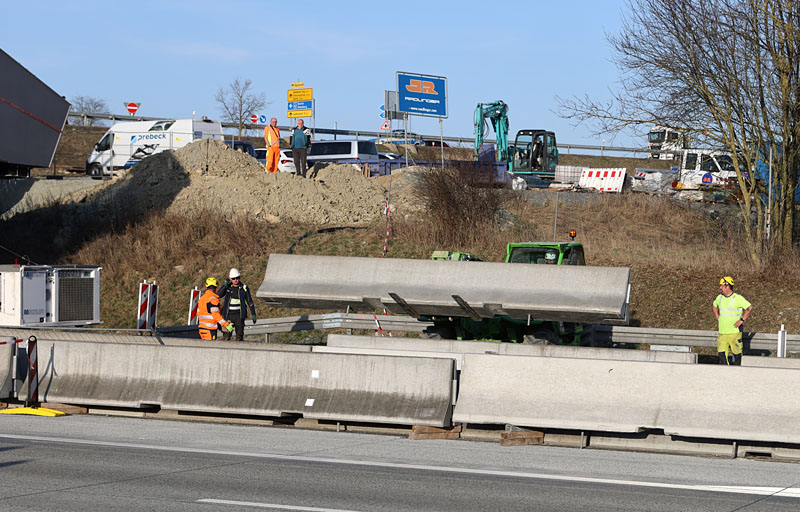

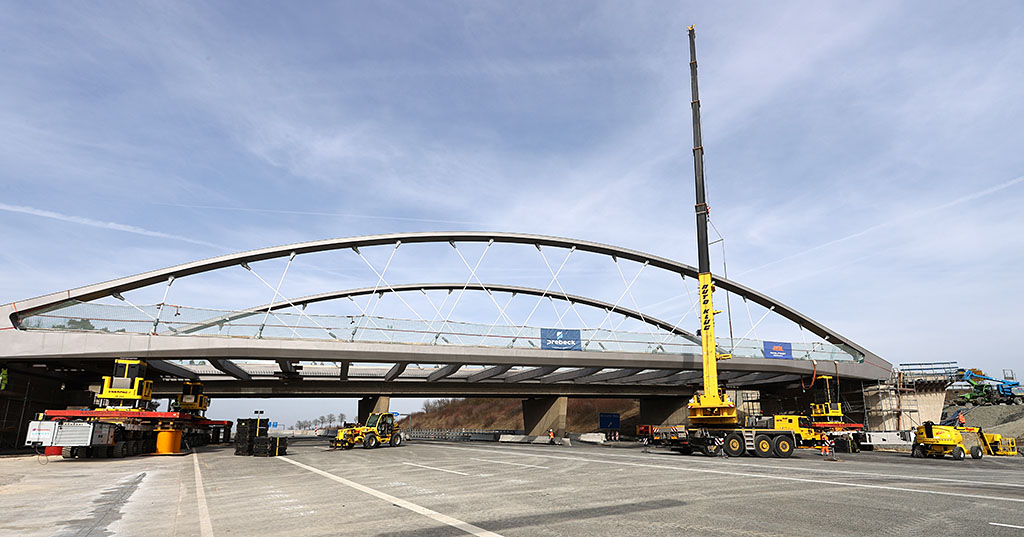

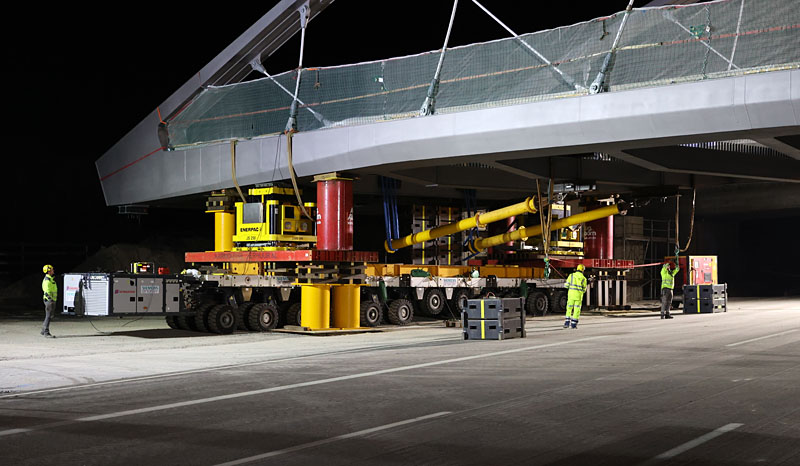

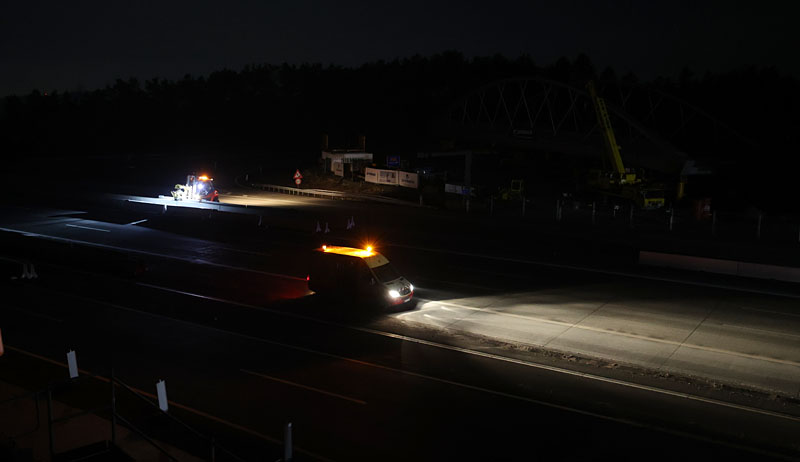

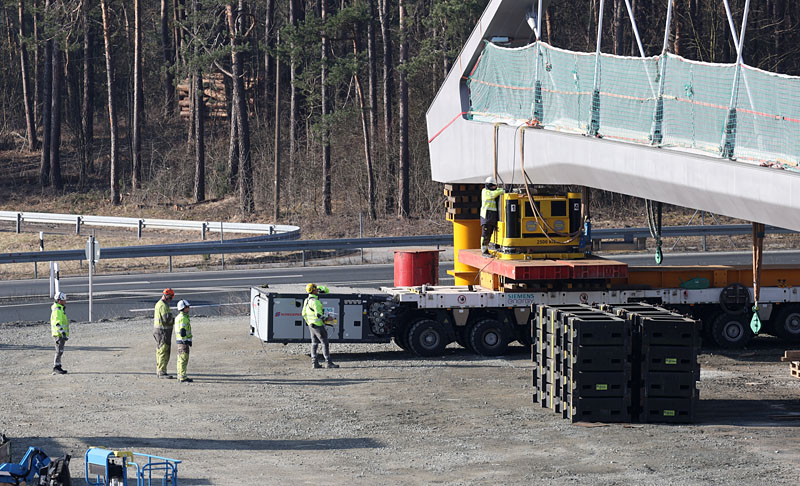

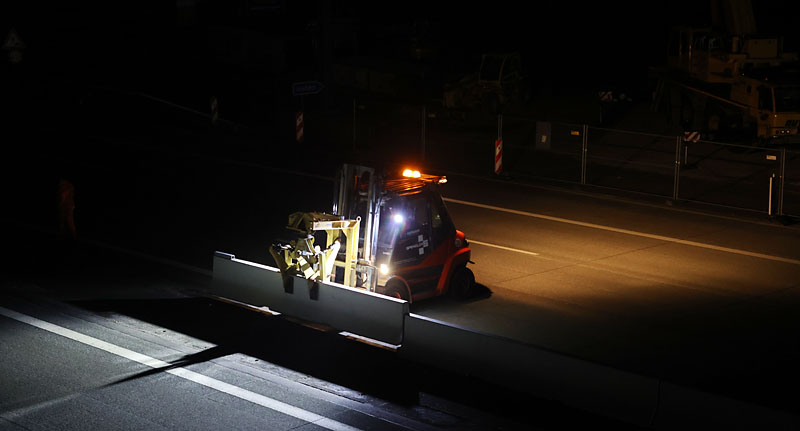

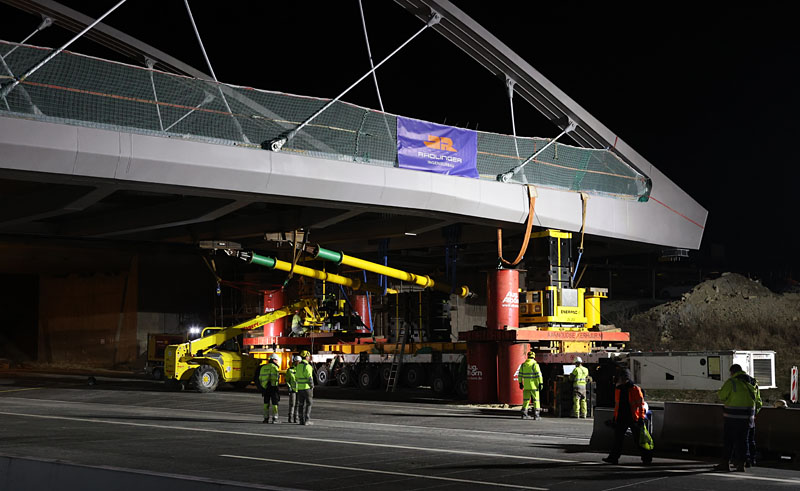

Fürher Samstagmorgen, 4:20 Uhr - die Betongleitwände auf der Autobahn werden entfernt:

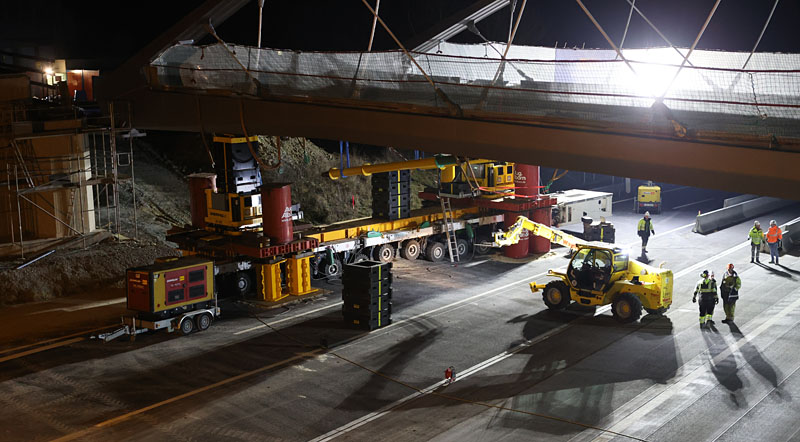

Etwas später am Tag, gegen 9:00 Uhr. An den SPMTs und an den bereits installierten Jacking-Systemen werden letzte Arbeiten durchgeführt:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de

Dieser Post wurde am 12.05.2026 um 23:28 Uhr von Sebastian Suchanek editiert.
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
002 — Direktlink
12.05.2026, 22:34 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 3/20

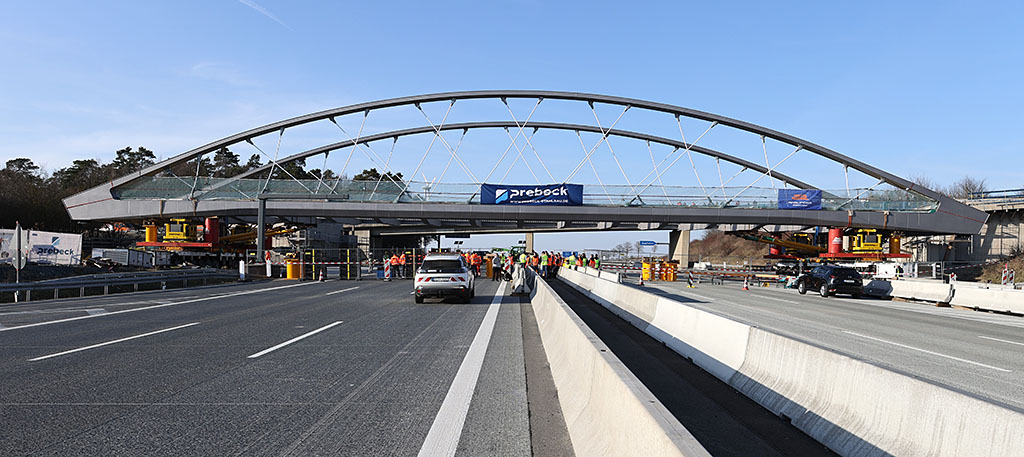

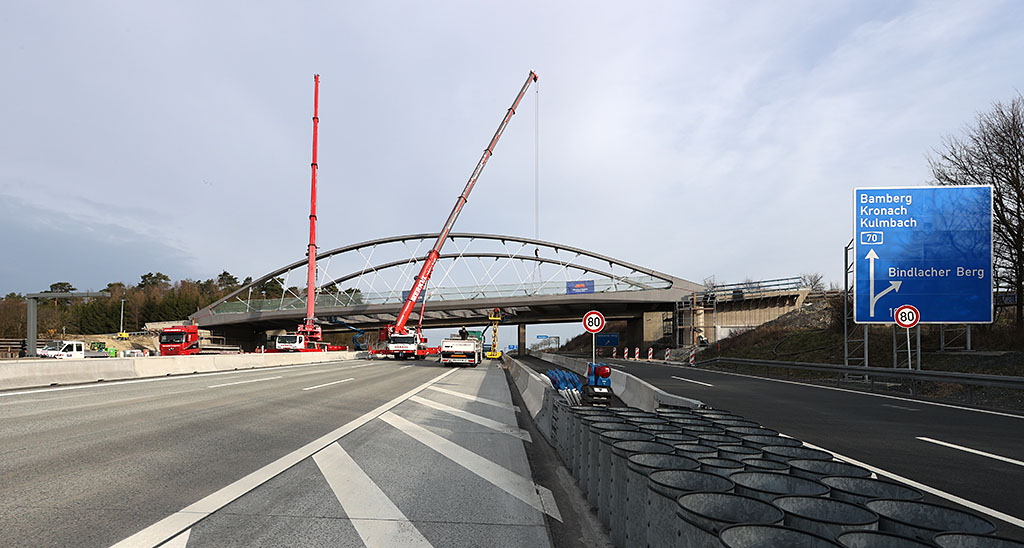

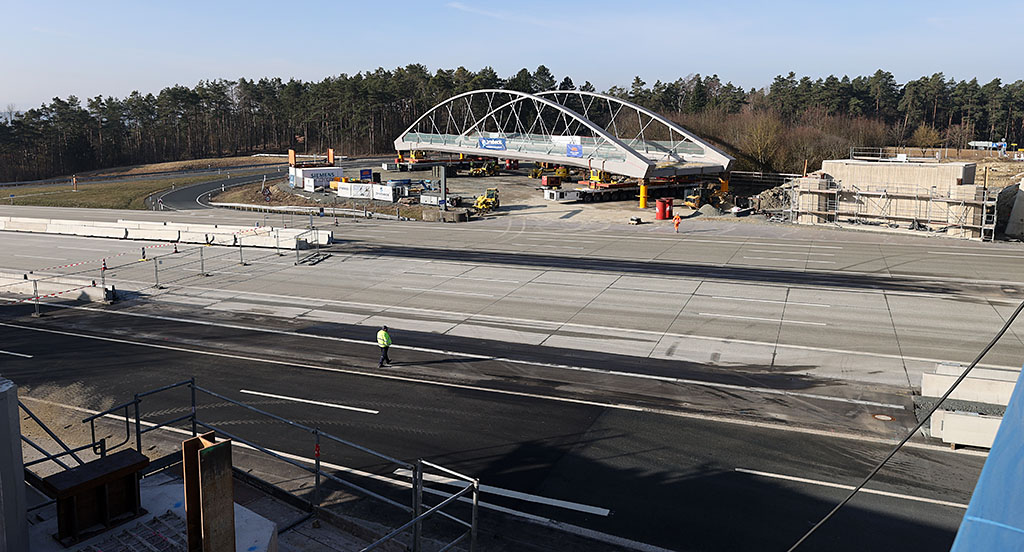

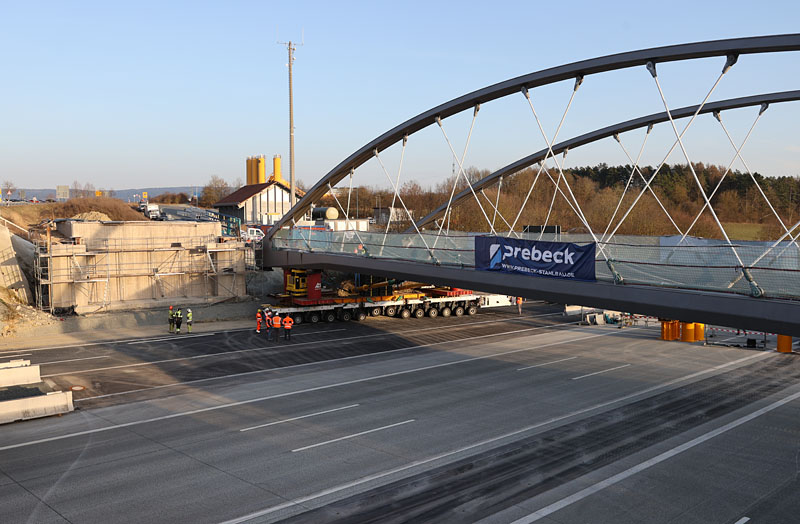

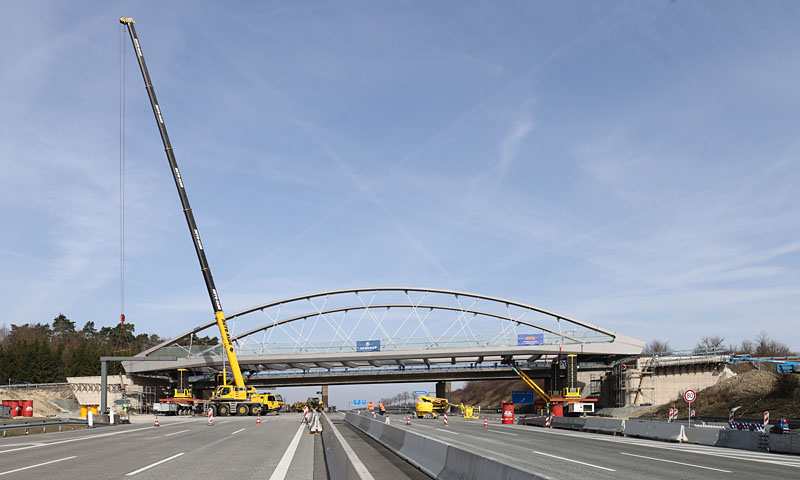

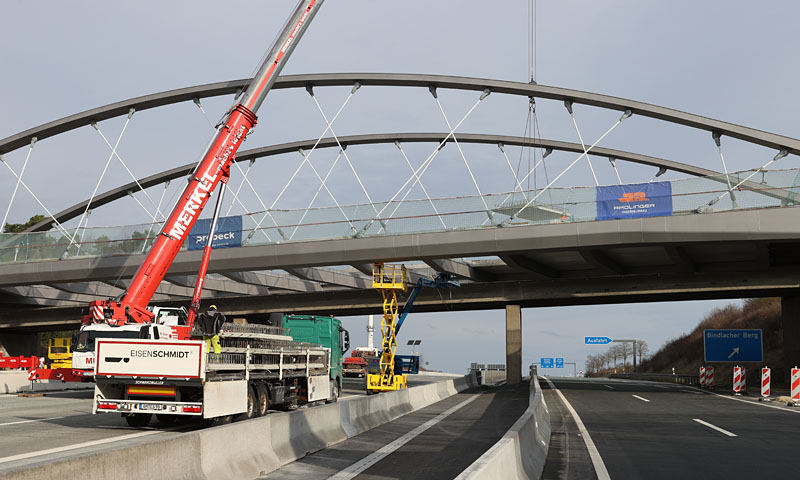

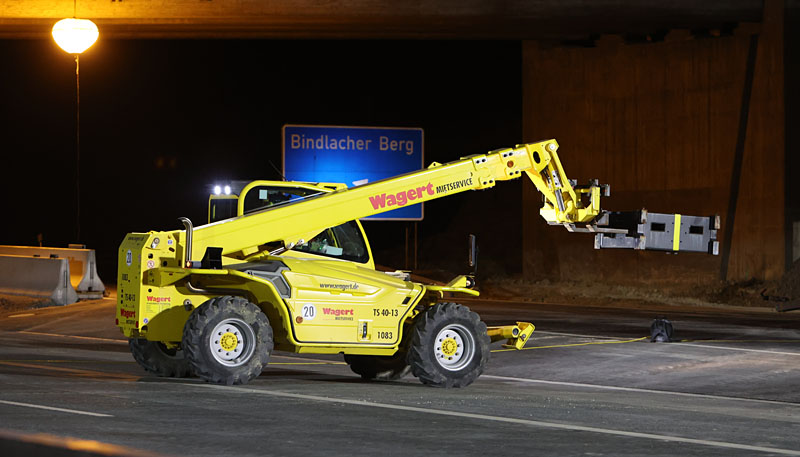

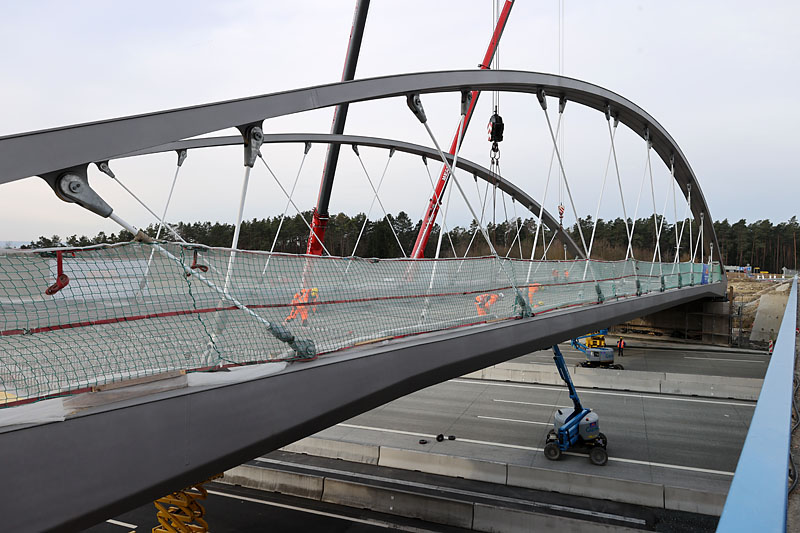

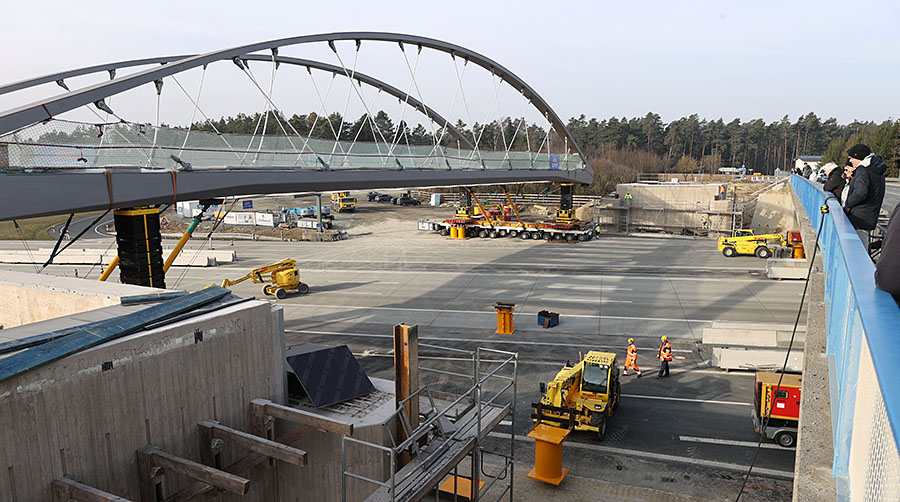

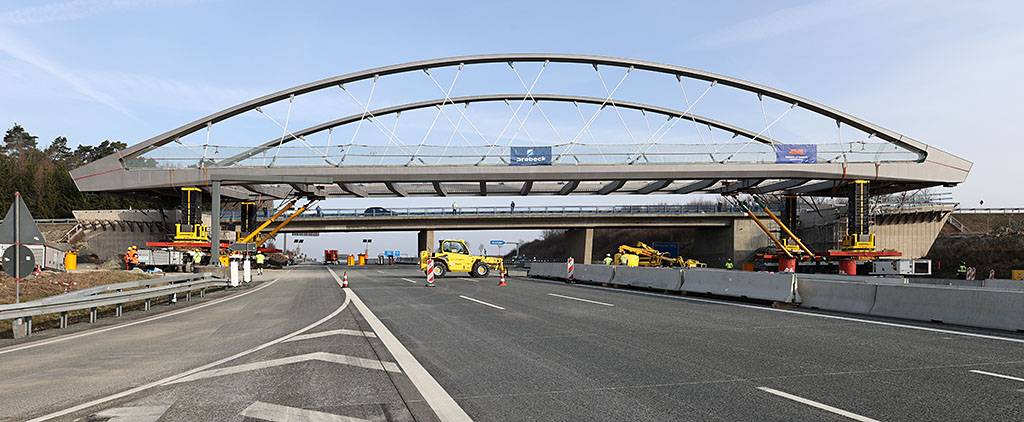

Ein ungewohntes Bild: der "Bindlacher Berg" auf der A9, komplett ohne Verkehr:

Leider hatte ich an diesem Wochenende noch andere Termine, sodass ich erst nachmittags, kurz nach Vier wieder an der Baustelle war. Zu diesem Zeitpunkt war die Brücke schon in die Nähe der Widerlager gefahren worden:

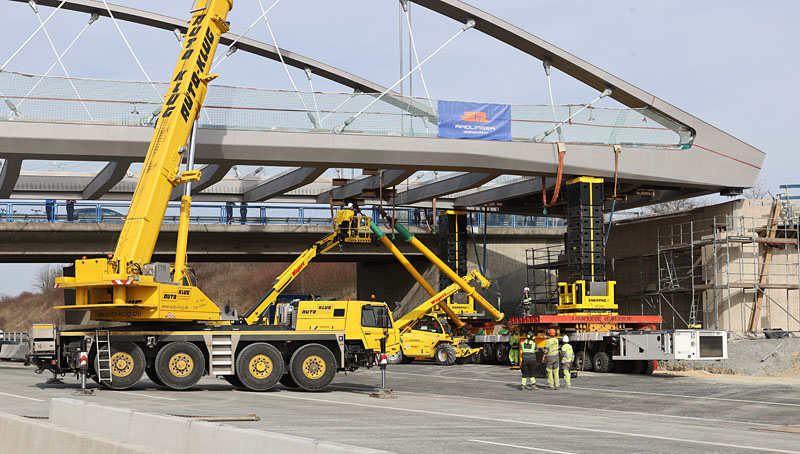

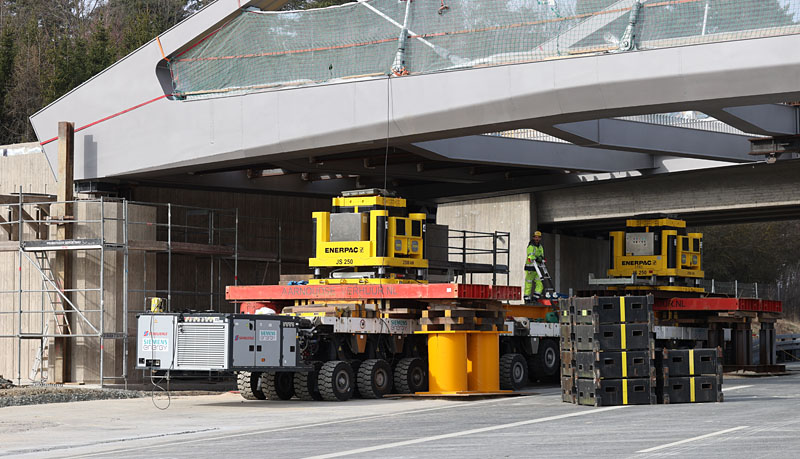

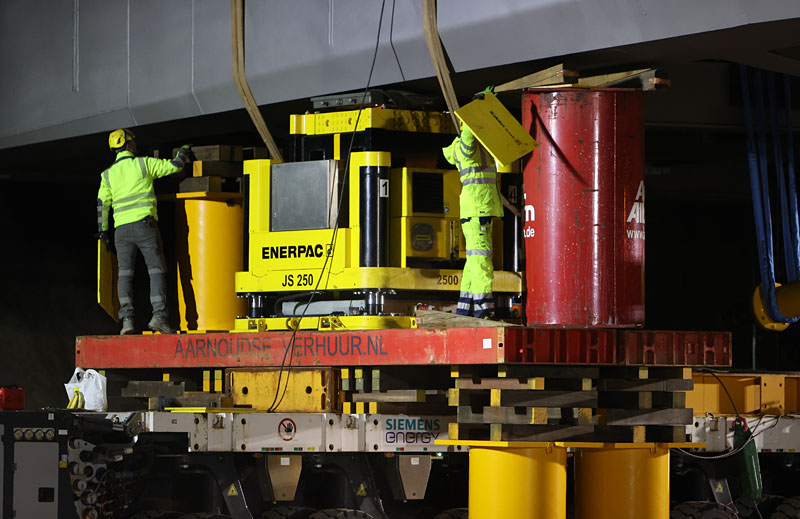

Gegen 16:30 Uhr lief das Feinpositionieren der SPMTs für den Hubvorgang:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
003 — Direktlink
12.05.2026, 22:35 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 4/20

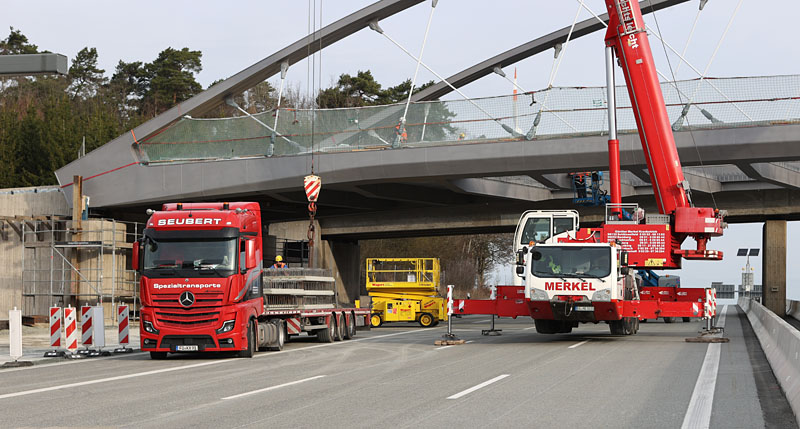

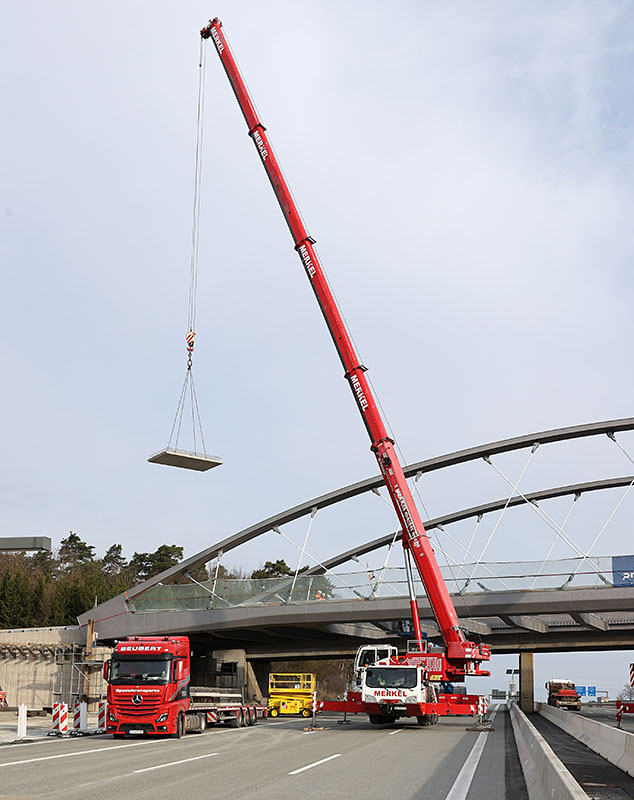

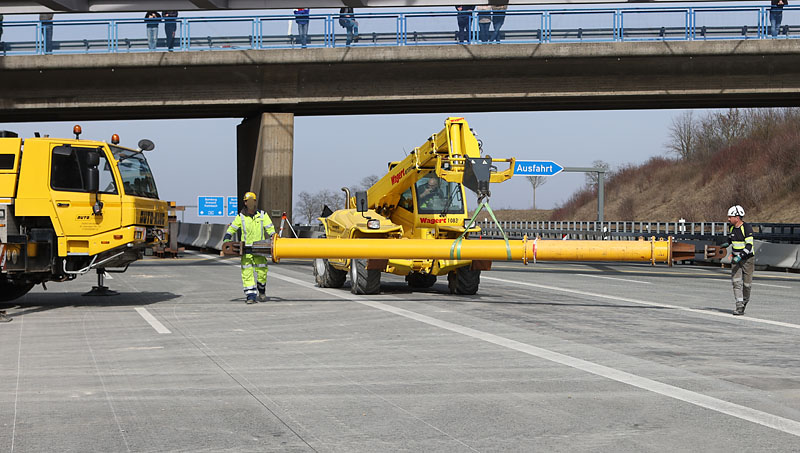

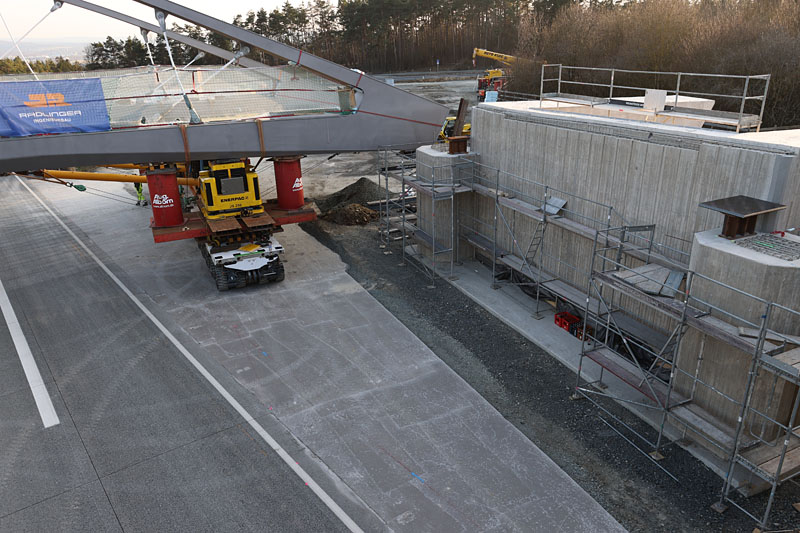

16:45 Uhr, auf der Ostseite muss noch ein Element der Betongleitwände weggeschafft werden, um das Rangieren der SPMTs zu ermöglichen:

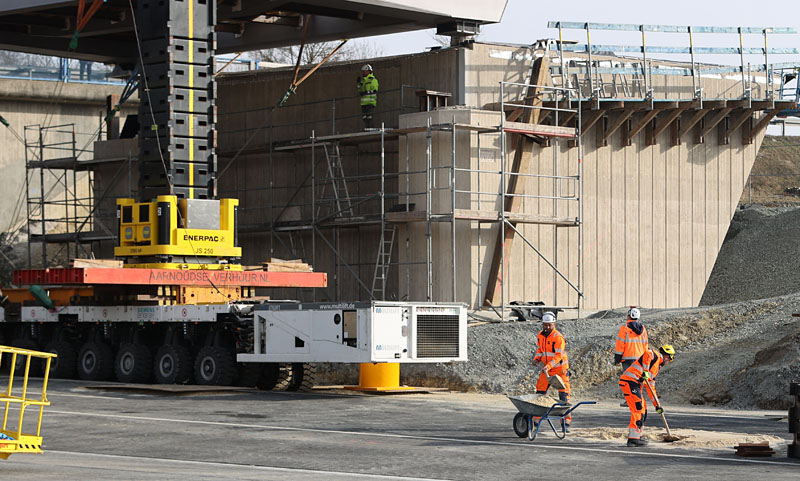

Interessierte Zuschauer waren die meiste Zeit reichlich vor Ort...

...nur ihm(?) war der ganze Trubel relativ egal.

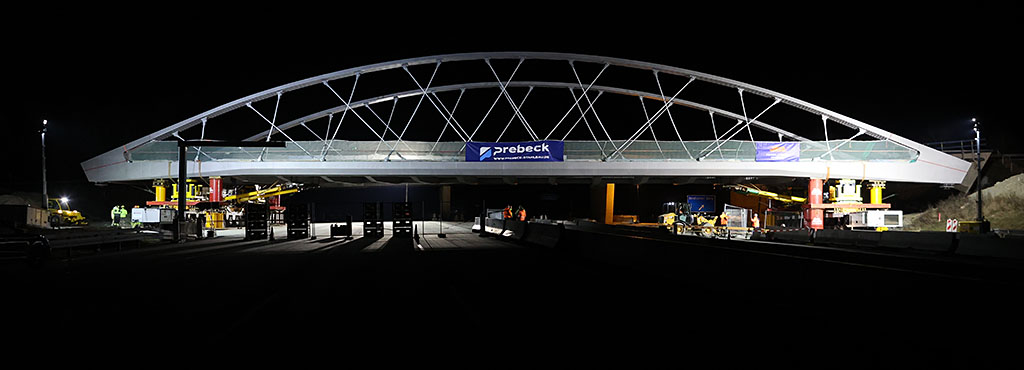

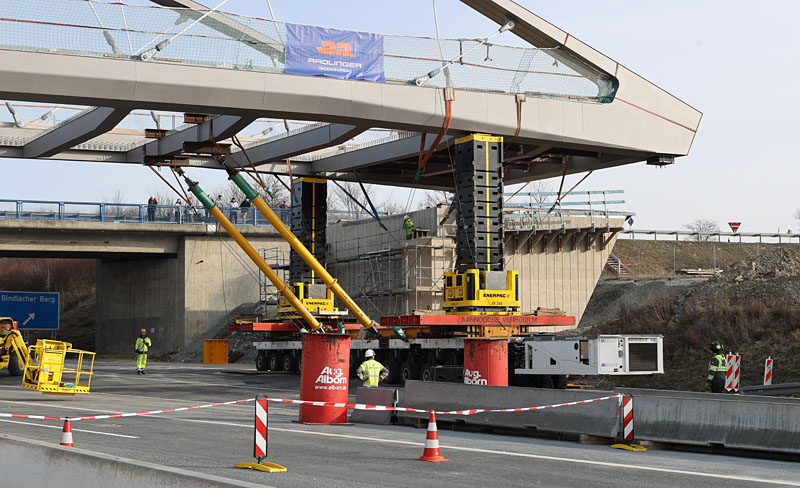

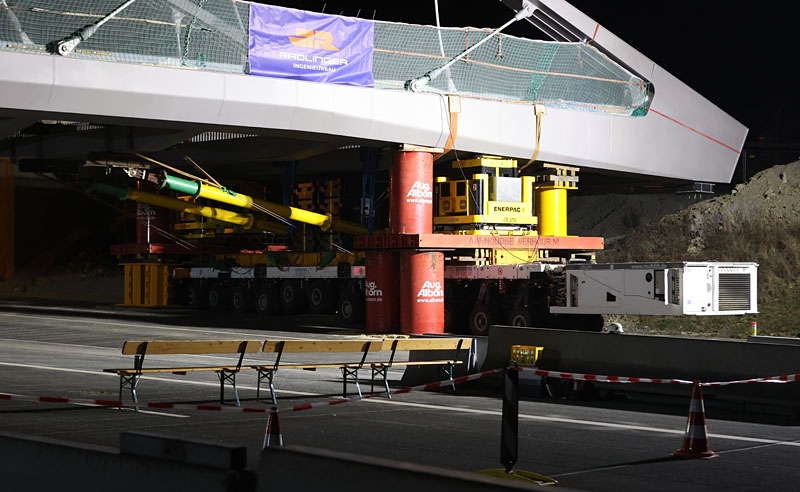

Am Samstagabend gegen fünf Uhr war die Zwischenposition für den Hubvorgang erreicht:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
004 — Direktlink
12.05.2026, 22:35 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 5/20

Gegen 19:15 Uhr kam ich nach einer Unterbrechung wieder zur Baustelle zurück, die zusätzlichen Abstützungen für den ersten Hubvorgang waren da schon teilweise aufgebaut:

Insbesondere auf der Ostseite der Brücke war das Fein-Ausrichten noch im Gange. Zur Herstellung der Waagrechten wurde mit Stahlplatten zwischen den Elementen der Zusatzabstützung gearbeitet:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
005 — Direktlink
12.05.2026, 22:35 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 6/20

Immer wieder wurde auf beiden Seiten gemessen und kontrolliert...

...und weiter nachjustiert:

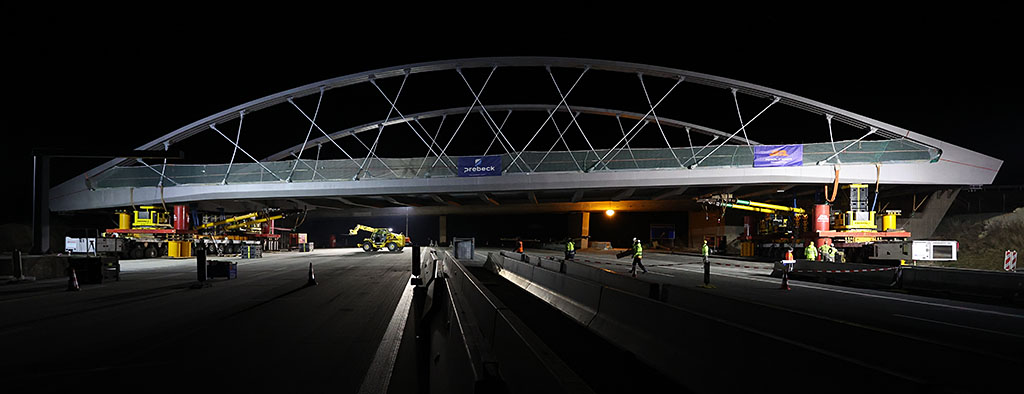

Gegen 20:30 Uhr war dann wirklich alles exakt waagrecht ausgerichtet und die Verstrebungen und Verspannungen zwischen SPMTs und der Brücke wurden für den Hubvorgang entfernt:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
006 — Direktlink
12.05.2026, 22:36 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 7/20

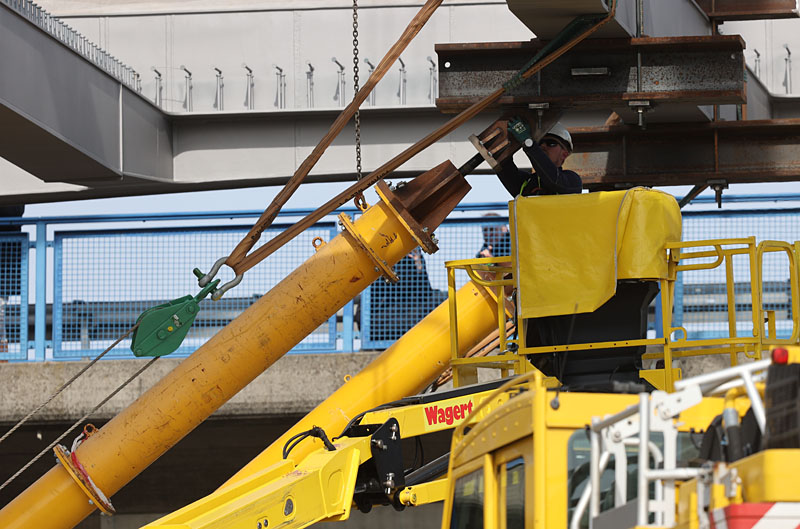

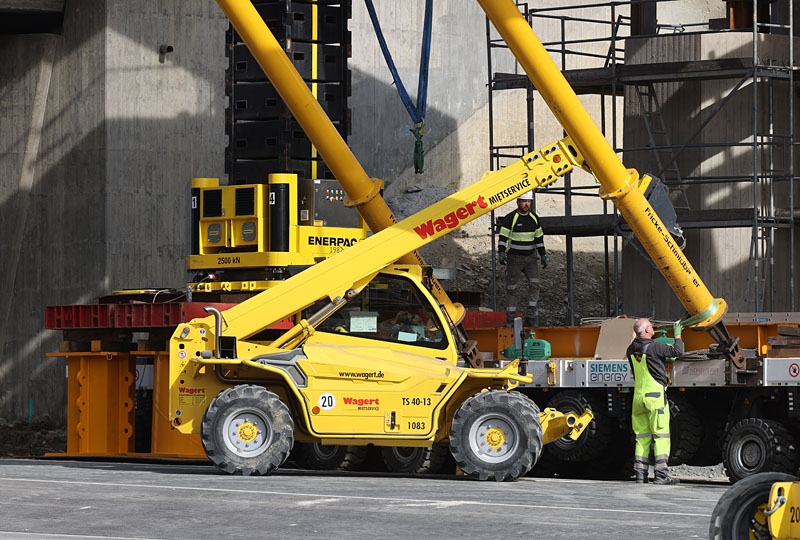

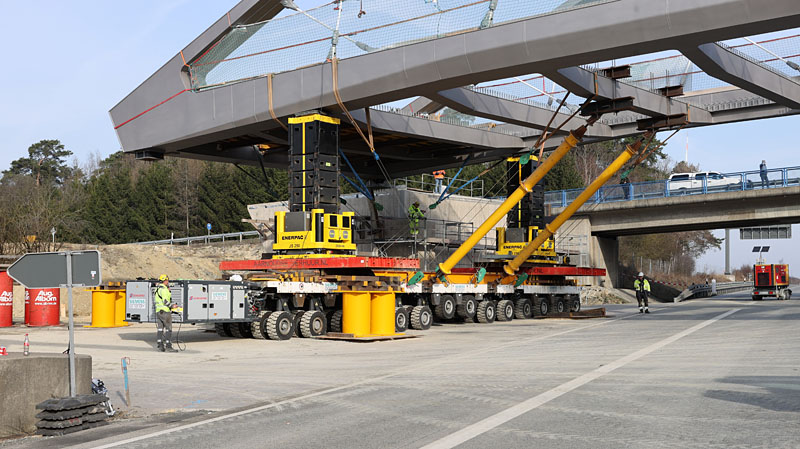

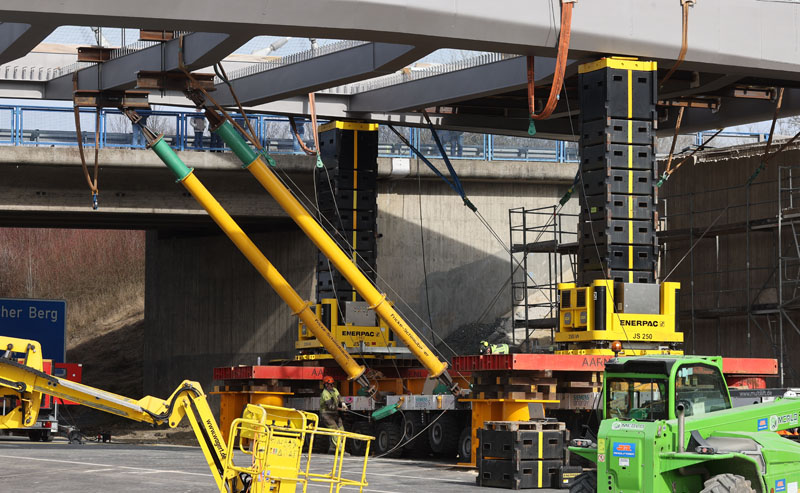

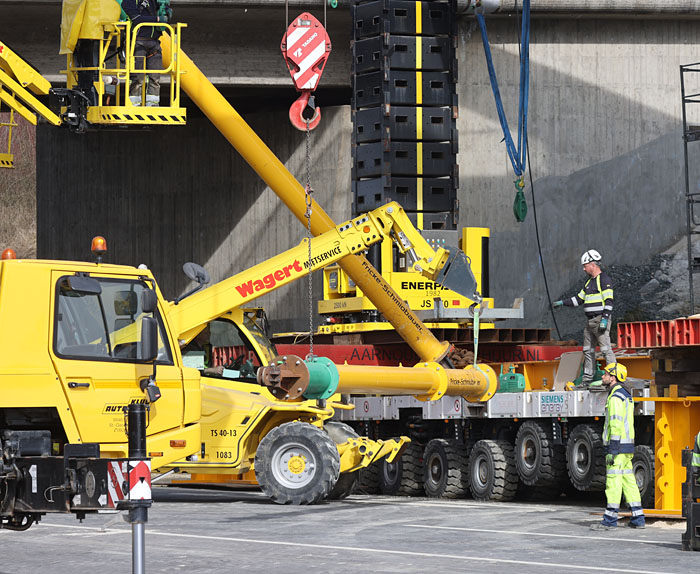

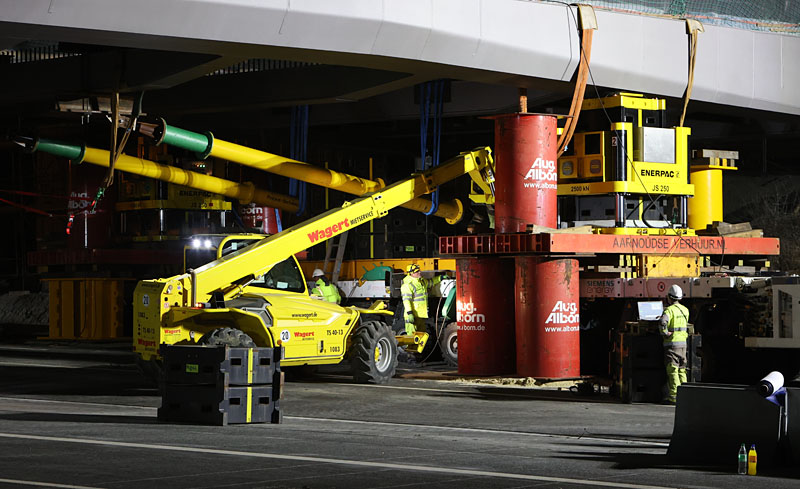

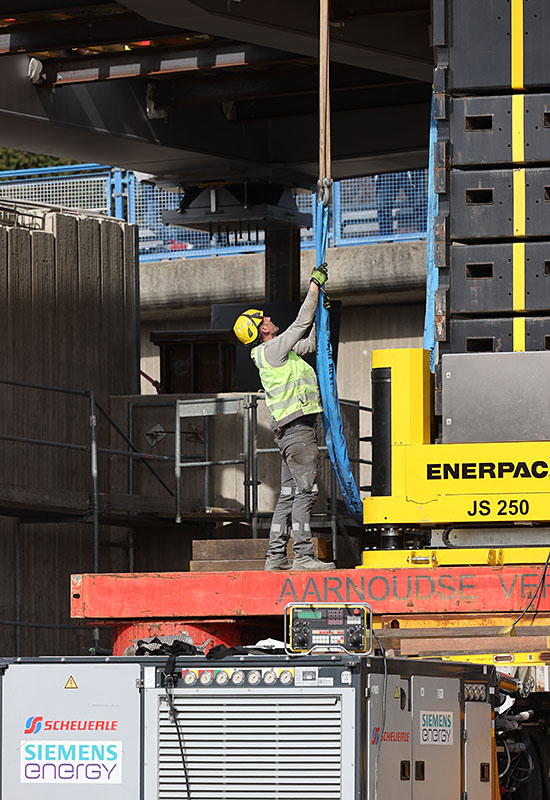

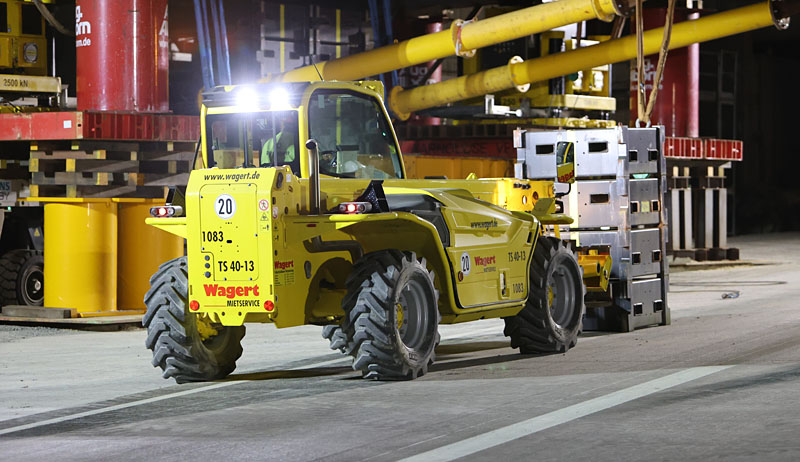

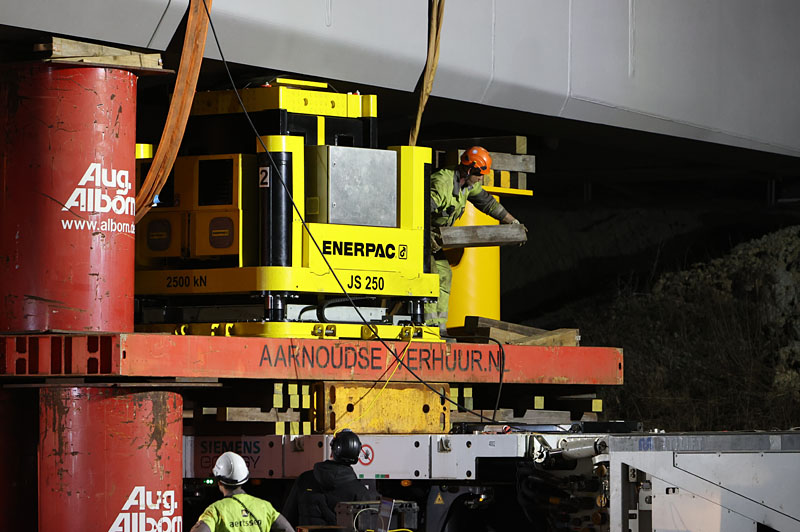

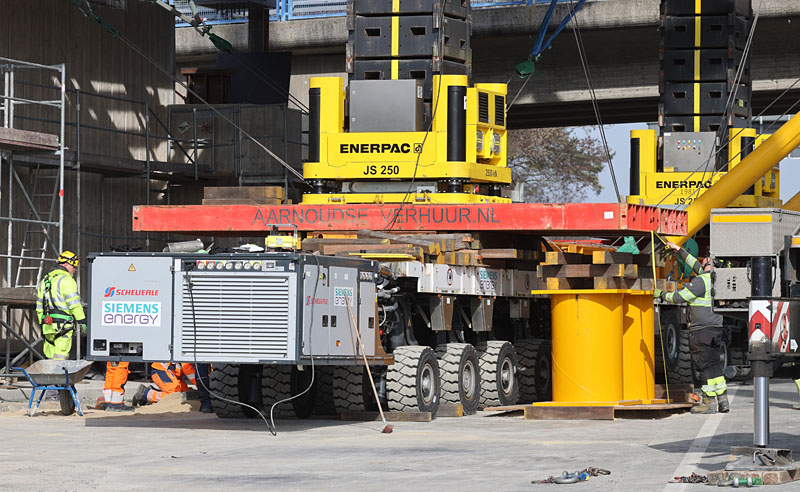

Ein Merlo bringt Stahlkästen für die Jacking-Systeme:

Während des Hubvorgangs werden nicht alle Arbeiter vor Ort benötigt:

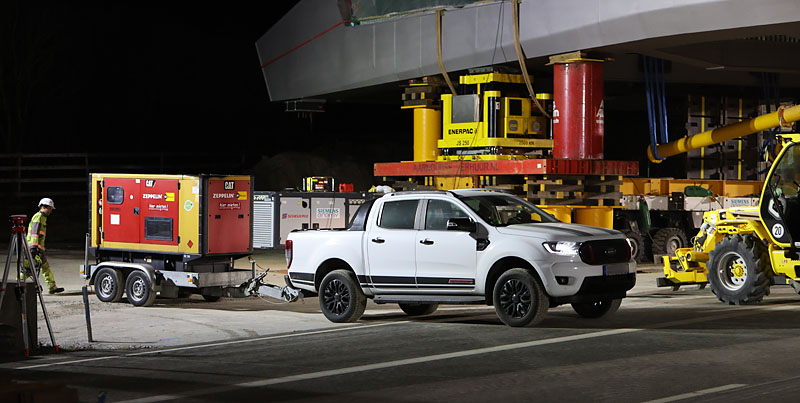

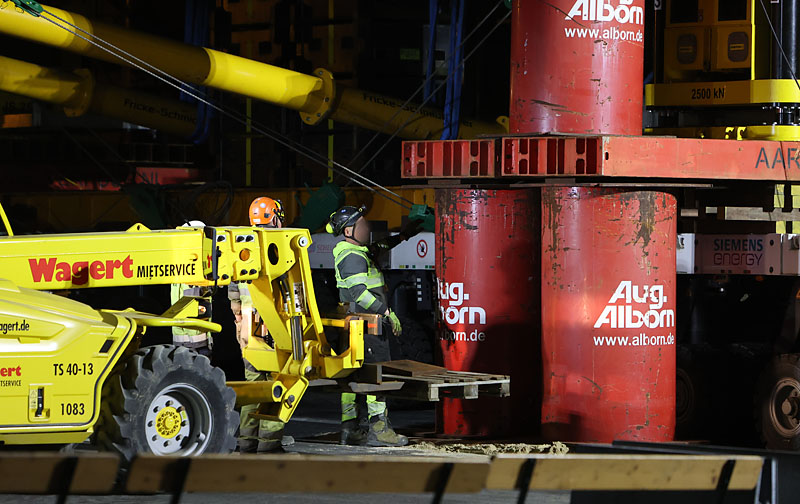

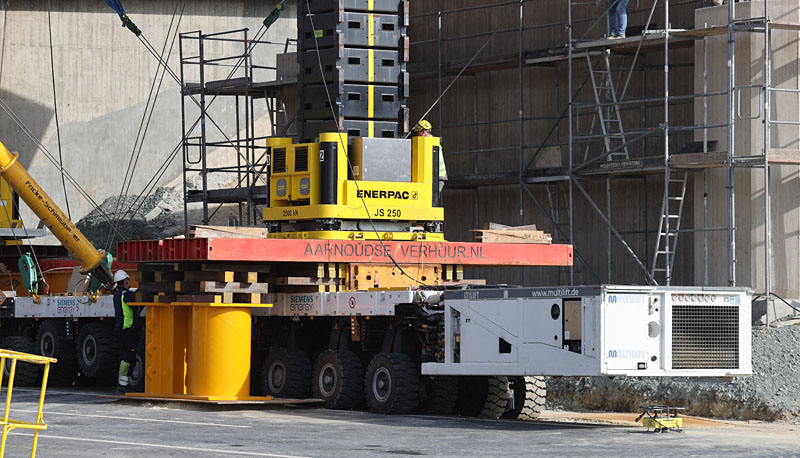

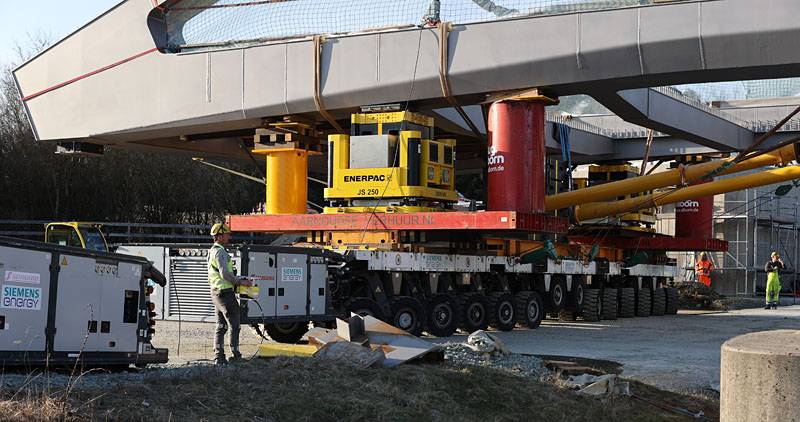

Gegen 20:45 werden zwei Stromgeneratoren zur Versorgung der Jacking-Systeme gebracht:

Die Hölzer auf den Hilfsstützen neben den Jacking-Systemen werden entfernt:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
007 — Direktlink
12.05.2026, 22:36 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 8/20

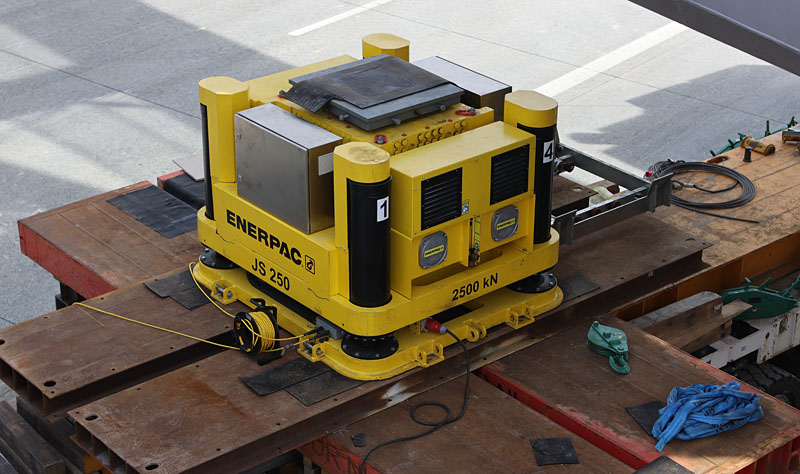

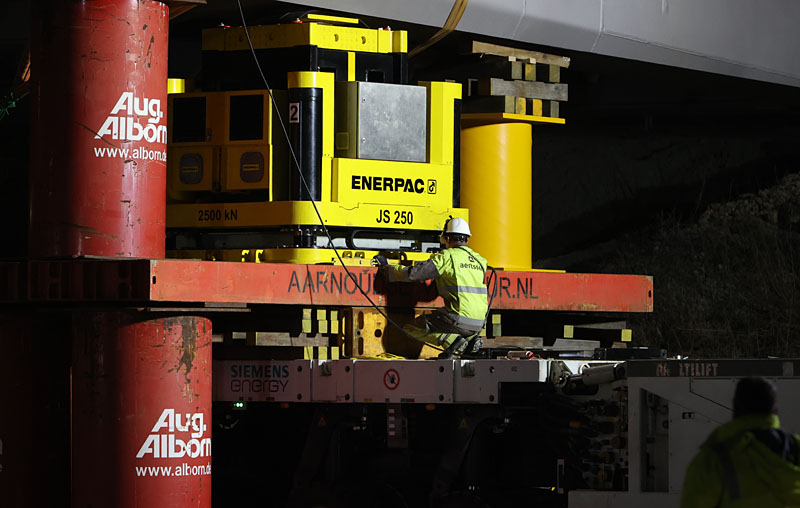

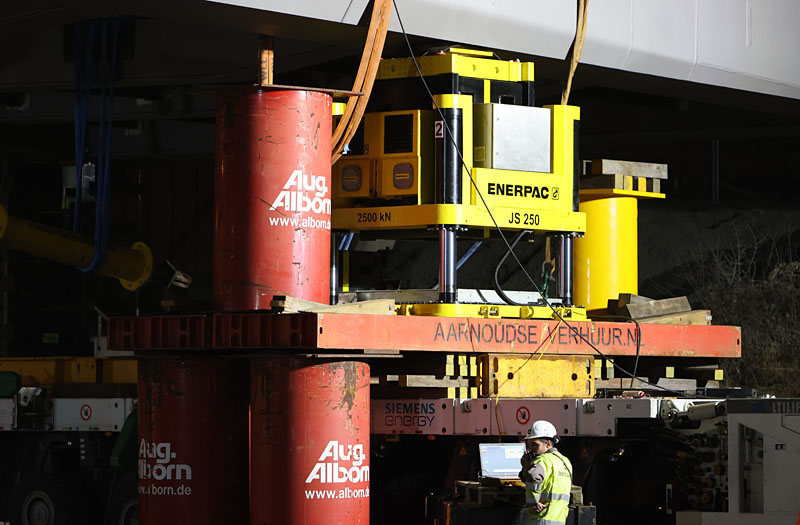

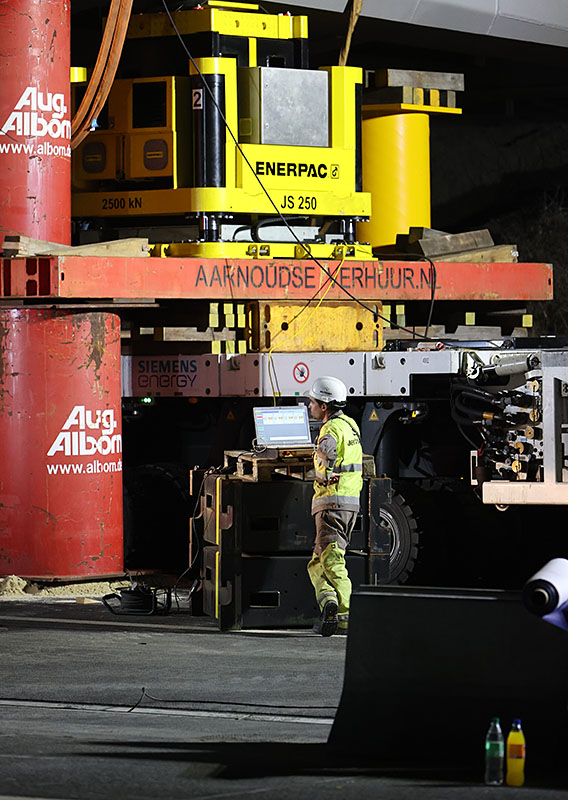

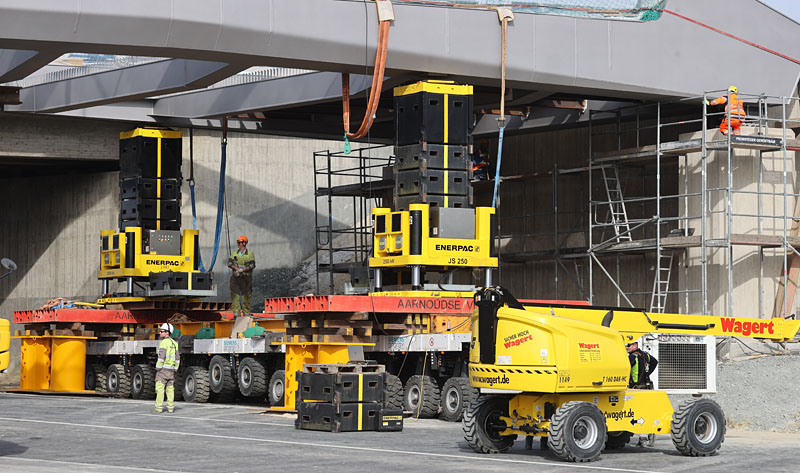

Die Jacking-Systeme werden von einem Laptop aus gesteuert:

Gegen 21:30 Uhr ist der erste Hubtakt durchgeführt und die nächste Lage Stahlkästen wird in die Jacking-Systeme eingeschoben:

Ein Merlo bringt weitere Stahlkästen:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
008 — Direktlink
12.05.2026, 22:36 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 9/20

Weil der finale Abstand zwischen Brücke und Fahrbahn auf der Ostseite der Brücke größer ist als auf der Westseite, wir die Brücke zunächst nur auf der Ostseite angehoben:

Sonntagmorgen, kurz vor Neun: über Nach hat die Brücke die notwendige Höhe für den letzen Abschnitt des Einschiebens erreicht, die neuen Verstrebungen zwischen Brücke und SPMTs sind bereits eingebaut und ein Teil der Zusatzabstützungen unter den Jacking-Systemen ist bereits entfernt:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
009 — Direktlink
12.05.2026, 22:36 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 10/20

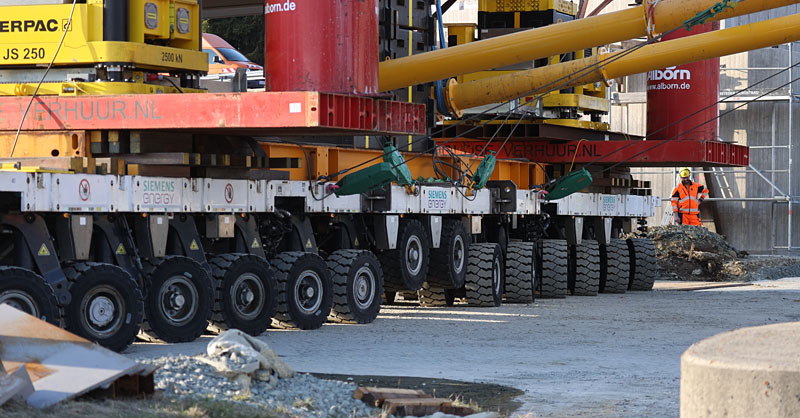

Gegen 9:00 Uhr setzen sich die SPMTs mit der Brücke für den letzten Abschnitt des Einschiebens in Bewegung:

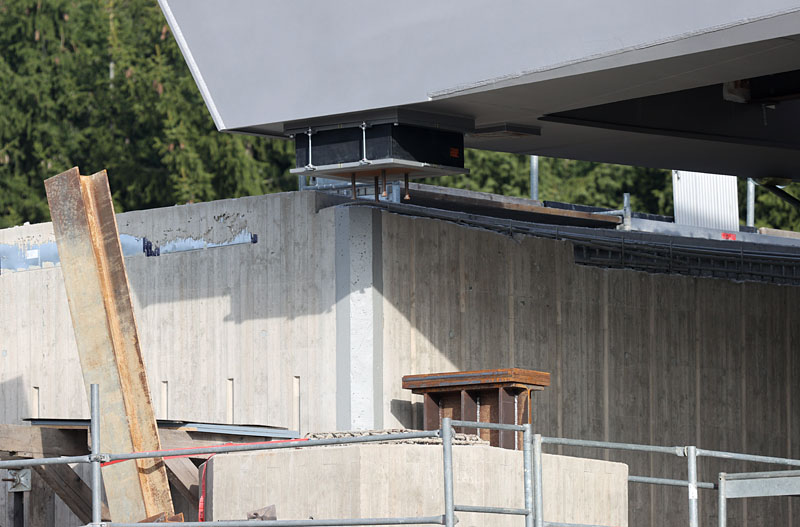

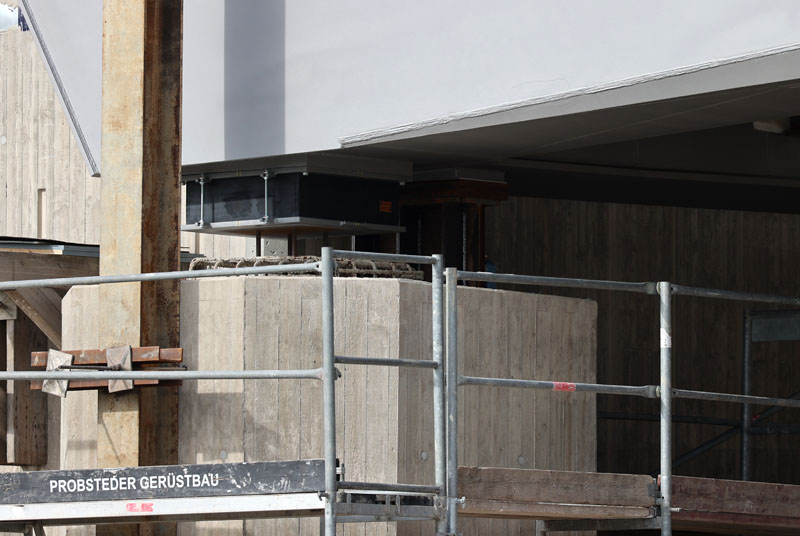

Eines der vier Lager, auf denen die Brücke später ruhen wird (der schwarze Kasten mittig oben im Bild). Bis dieses ins Widerlager einbetoniert ist, wird die Brücke noch auf der Behelfs-Stahlkonstruktion (mittig unten im Bild) liegen:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
010 — Direktlink
12.05.2026, 22:36 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 11/20

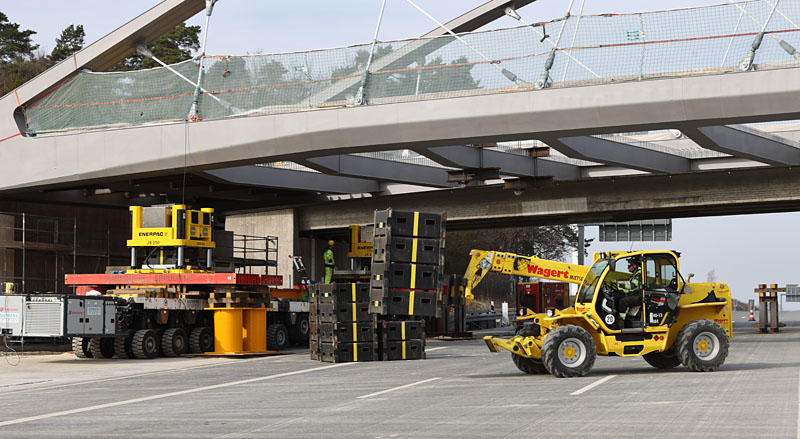

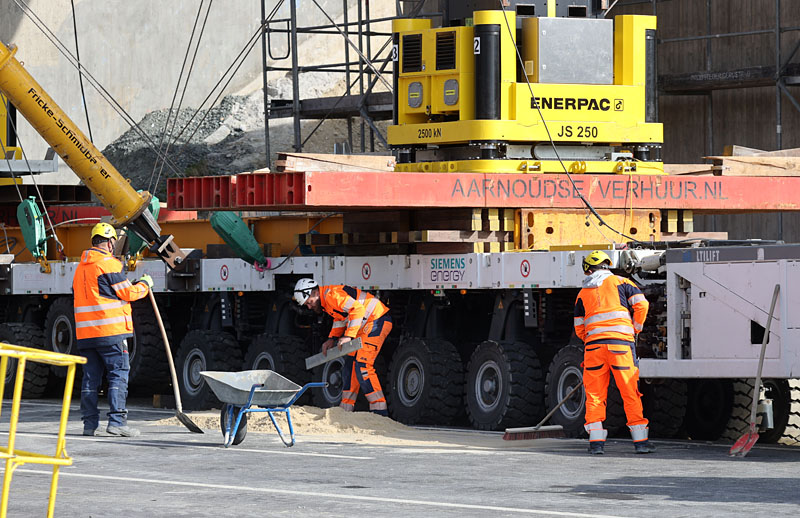

Die Sandschicht, die sich unter den Hilfsstützen befunden hatte, wird entfernt:

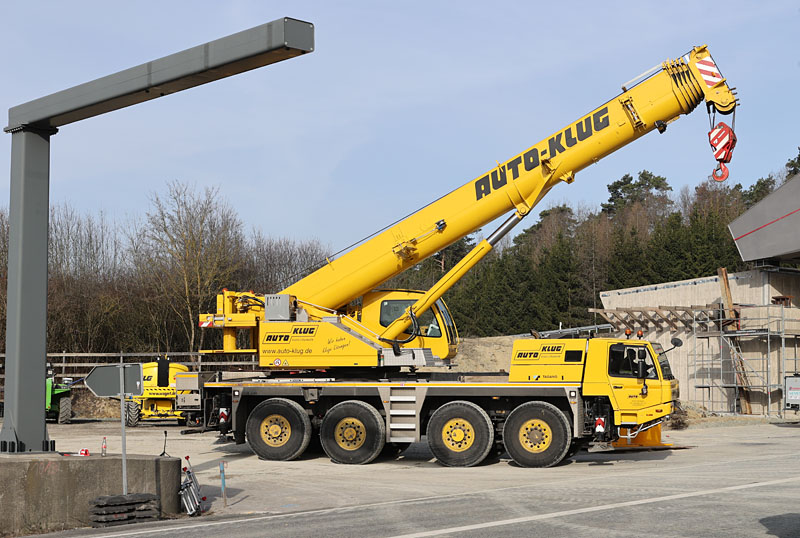

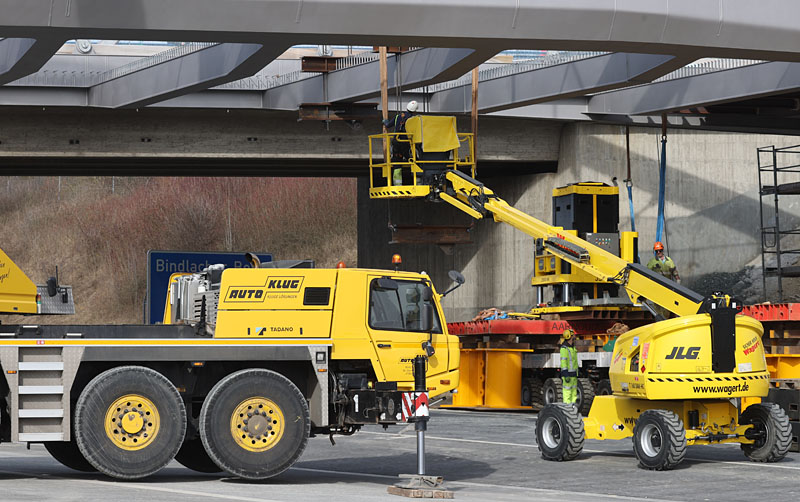

Gegen 9:20 Uhr rollt ein Faun ATF100G-4 von Auto-Klug vom Vormontageplatz auf die Autobahn. Er soll gleich die Verstrebungen zwischen Brücke und SPMTs ausbauen:

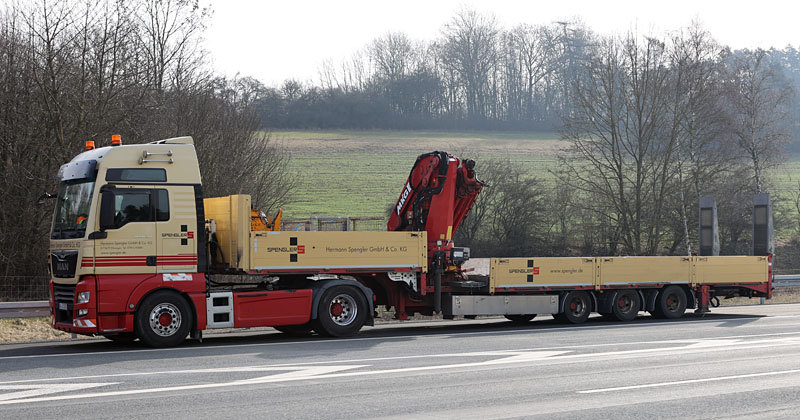

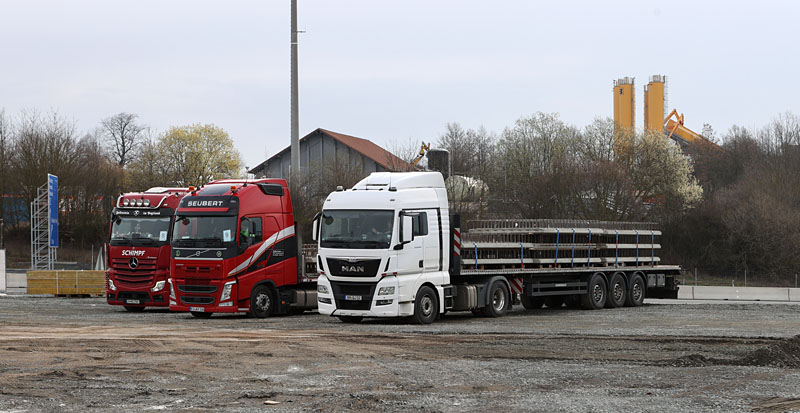

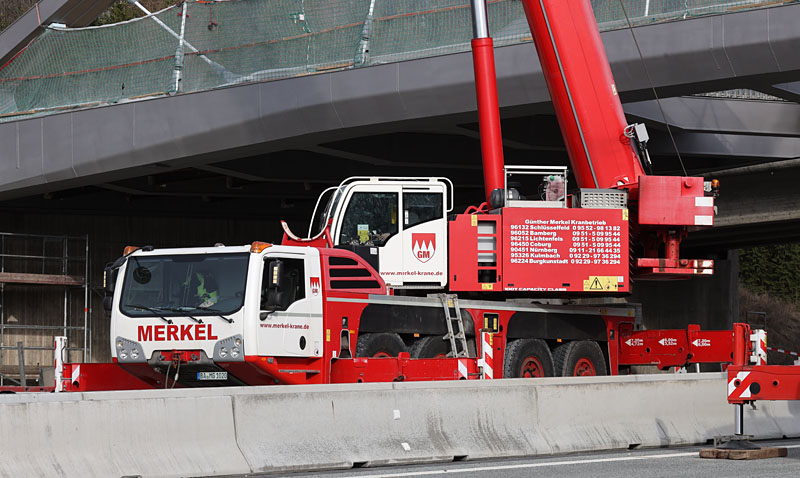

Dieser Sattelzug von Spengler steht schon bereit, um später die Betongleitwände wieder zu montieren:

An der Brücke läuft der derweil die Feinausrichtung zwischen den Widerlagern:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
011 — Direktlink
12.05.2026, 22:37 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 12/20

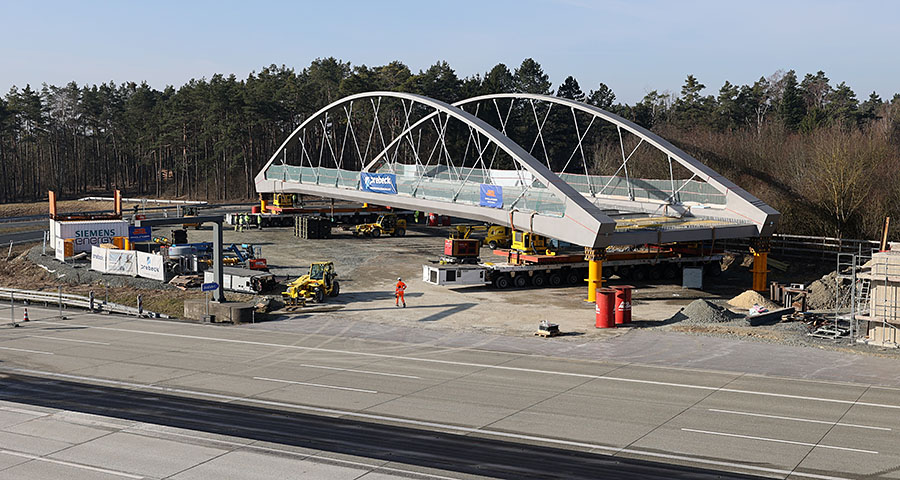

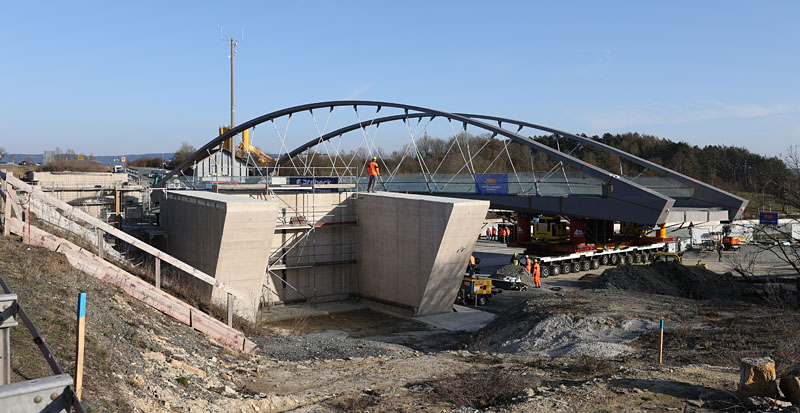

Überblick über die Baustelle:

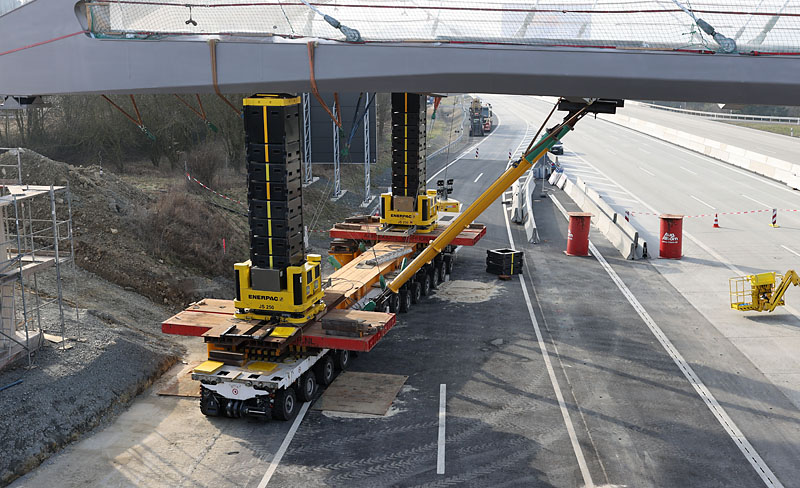

Gegen halb Elf werden erneut die Zusatzabstützungen, dieses Mal zum Ablassen der Brücke in ihre Endlage, vorbereitet. Zunächst kommt ein Sandbett auf die Autobahn-Fahrbahn,...

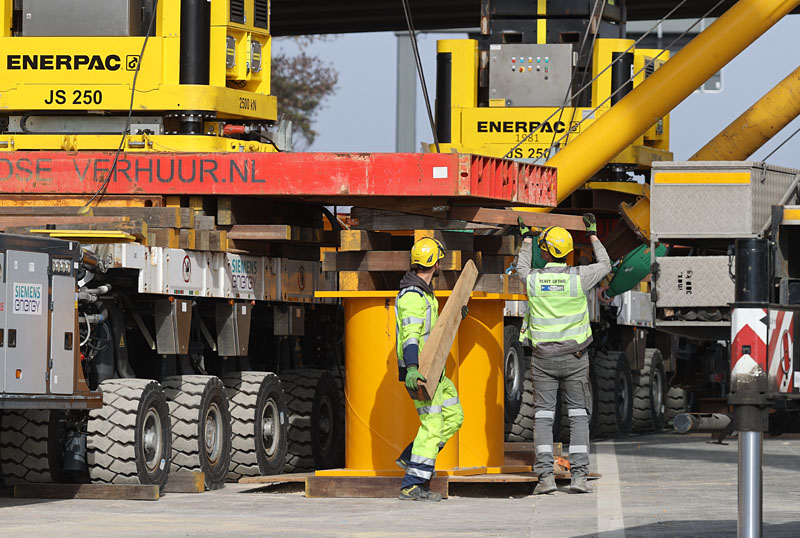

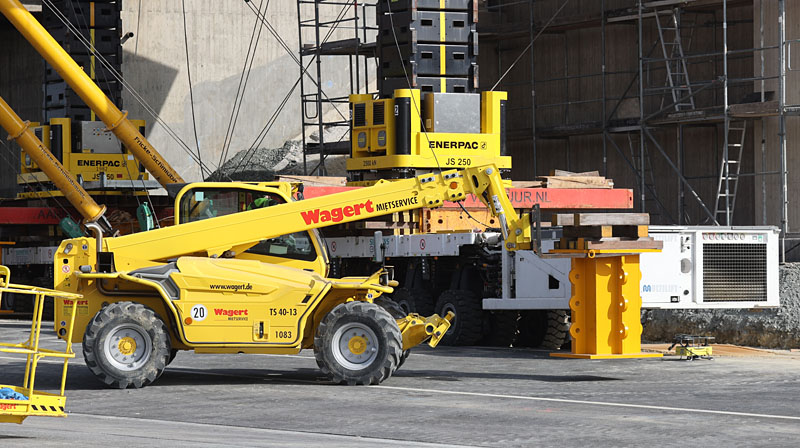

...darauf wird eine Stahlplatten gelegt,...

...worauf dann wieder die "Elefantenfüße" gestellt werden:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
012 — Direktlink
12.05.2026, 22:37 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 13/20

Auch für das Ablassen müssen die Jacking-Systeme wieder exakt waagrecht ausgerichtet werden. Es wird wieder viel gemessen...

...und Hölzer untergelegt:

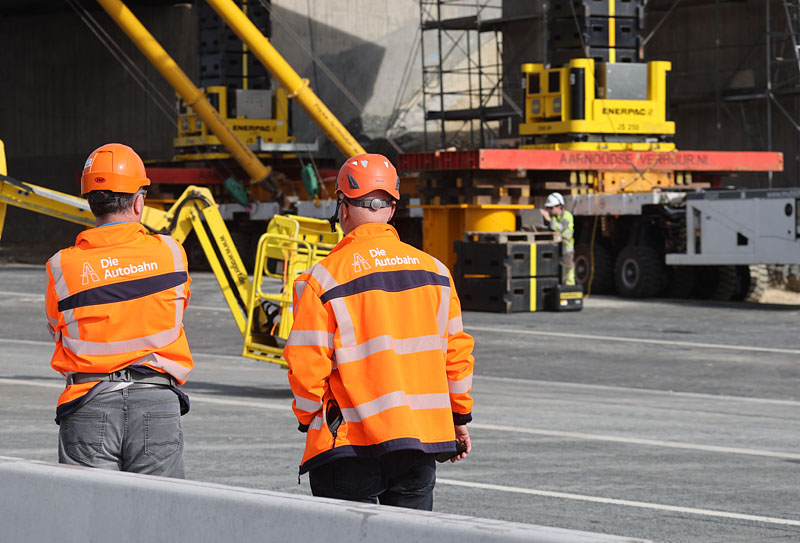

Die Bauleitung von der Autobahn GmbH:

Gegen Mittag ist die waagrechte Ausrichtung abgeschlossen und es wird begonnen, die Verstrebungen zwischen Brücke und SPMTs auszubauen:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
013 — Direktlink
12.05.2026, 22:37 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 14/20

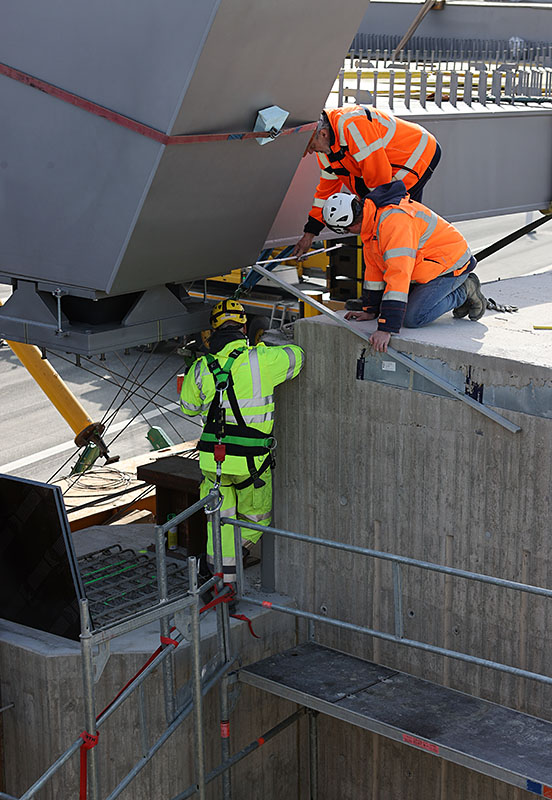

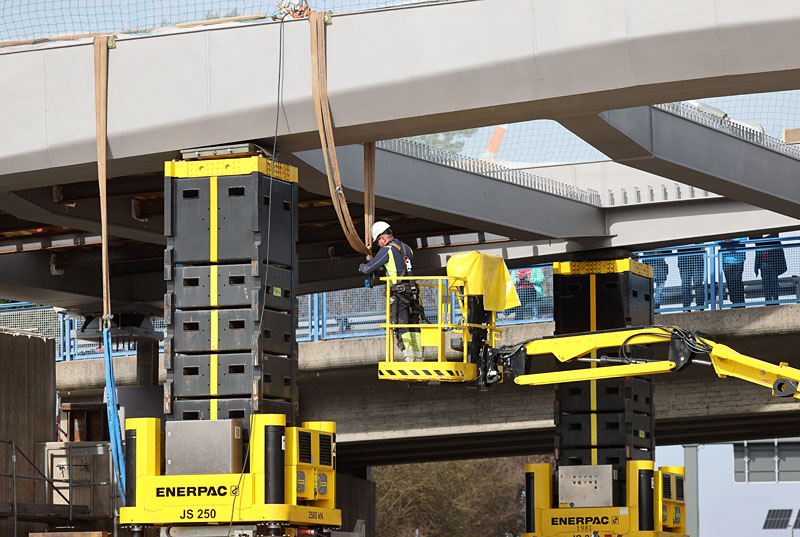

Auch Abspannseile werden entfernt:

Beim Ausbau der Streben wird jeweils das untere Ende von einem Merlo gehalten...

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
014 — Direktlink
12.05.2026, 22:37 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 15/20

...während der Autokran das jeweils obere Ende ablässt:

Noch ist etwas Luft zwischen der Brücke und den Behelfs-Unterkonstruktionen an den Widerlagern:

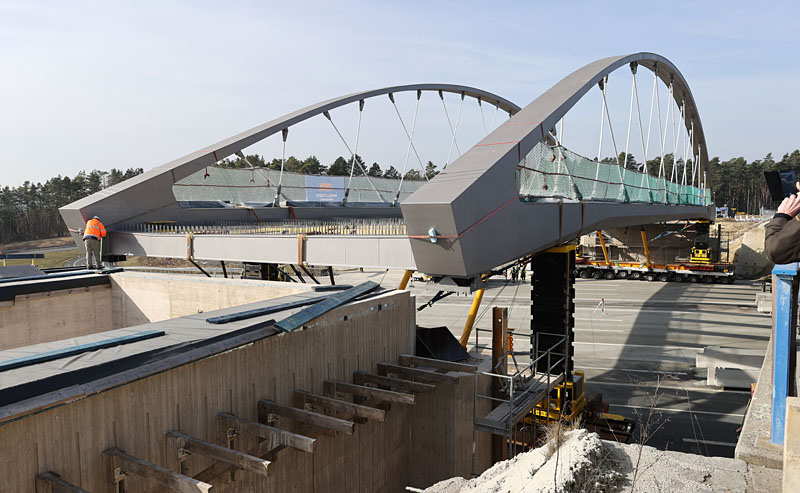

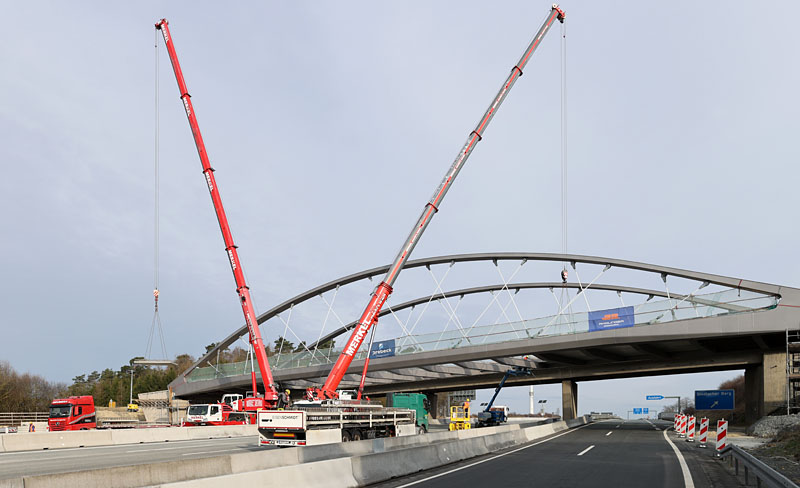

Gegen Viertel nach Eins am Sonntagnachmittag beginnt schließlich das Ablassen der Brücke, ca. eine halbe Stunde später liegt die Brücke auf den Behelfskonstruktionen an den Widerlagern auf:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
015 — Direktlink
12.05.2026, 22:38 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 16/20

Nochmals ca. eine Viertelstunde später ist bereits ein große Abstand zwischen der Brücke und den Jacking-Systemen zu erkennen:

Die Stahlkästen der Jacking-Systeme werden wieder auf den Vormontageplatz zurück gebracht:

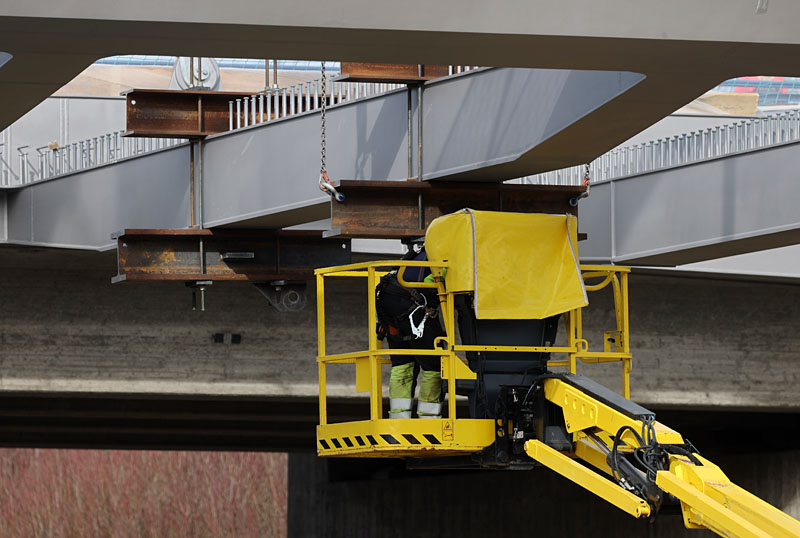

An der Brücke werden noch die "Klammern", an denen die Verstrebungen zu den SPMTs befestigt waren, entfernt:

Nochmal ein Blick auf oben auf eines der verwendeten Jack-Up-Systeme Enerpac JS250:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
016 — Direktlink
12.05.2026, 22:38 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 17/20

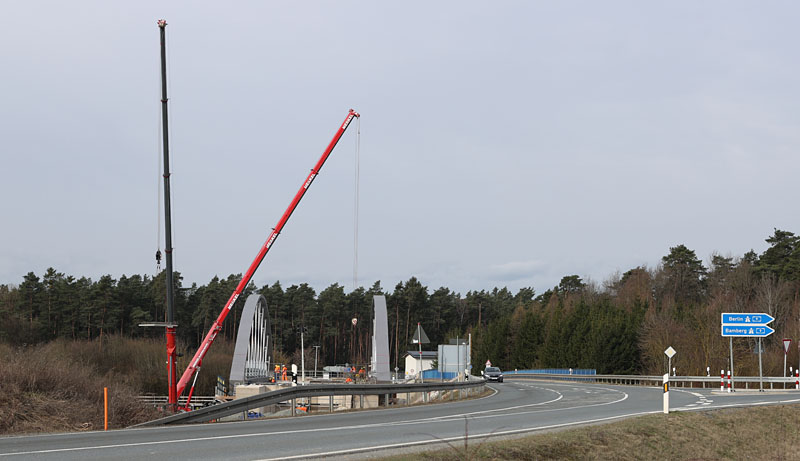

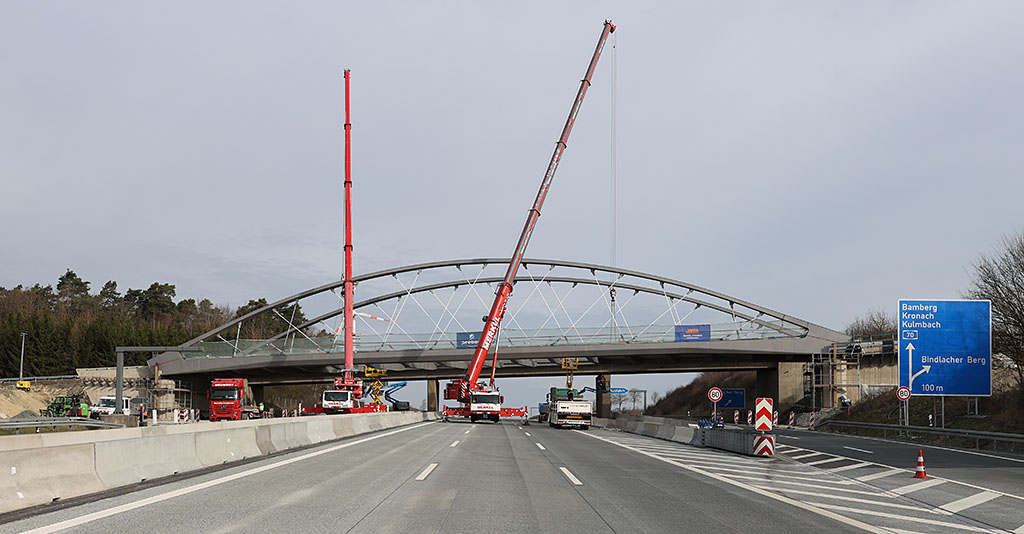

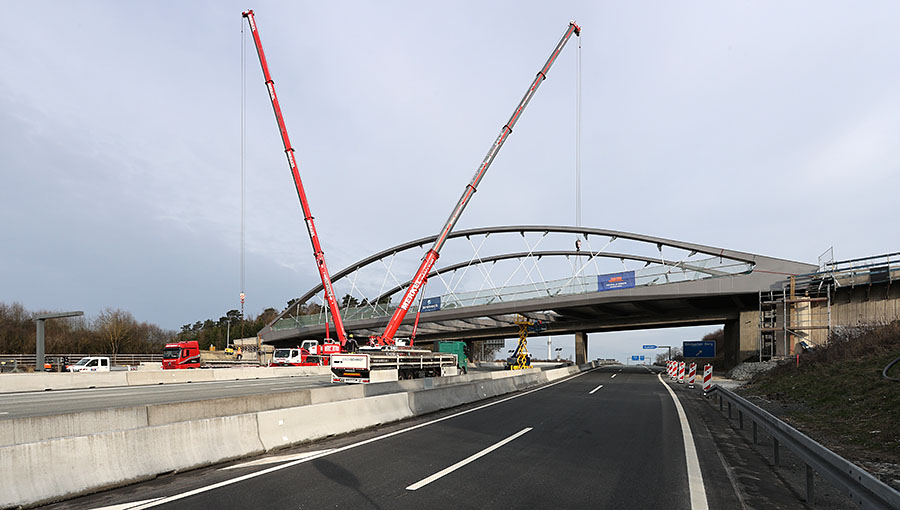

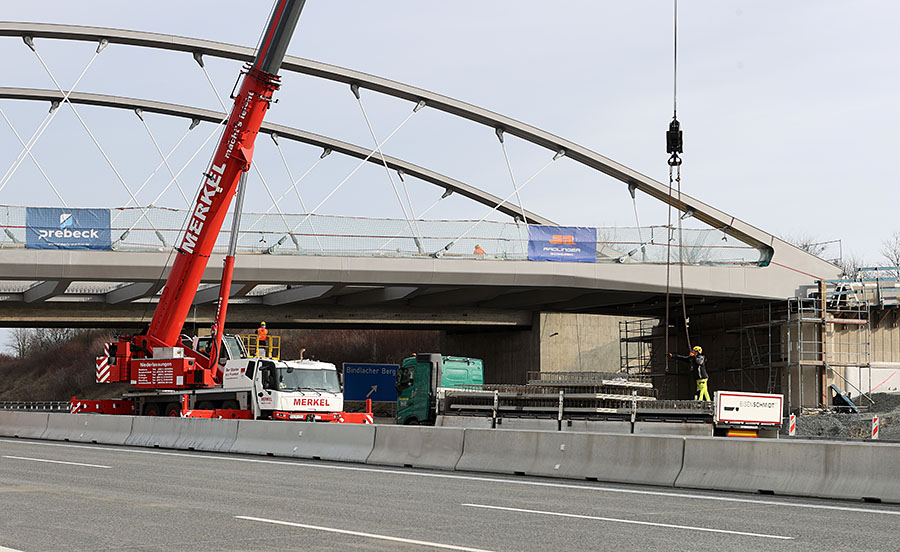

Zweites Wochenende

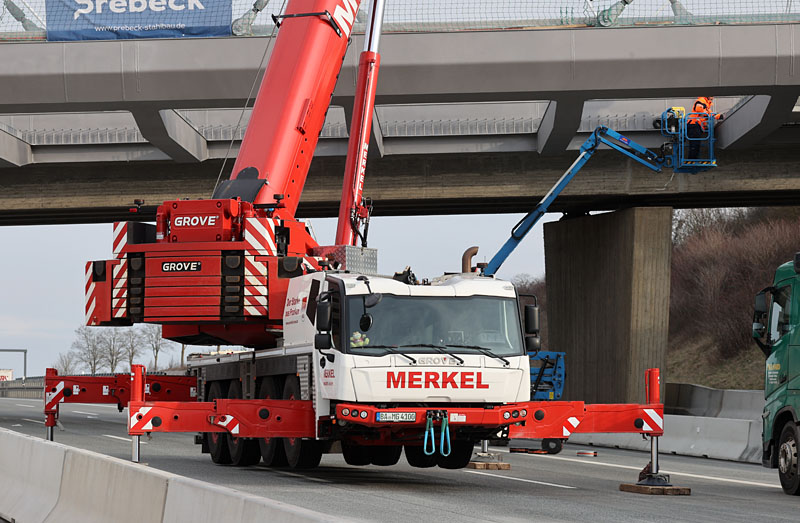

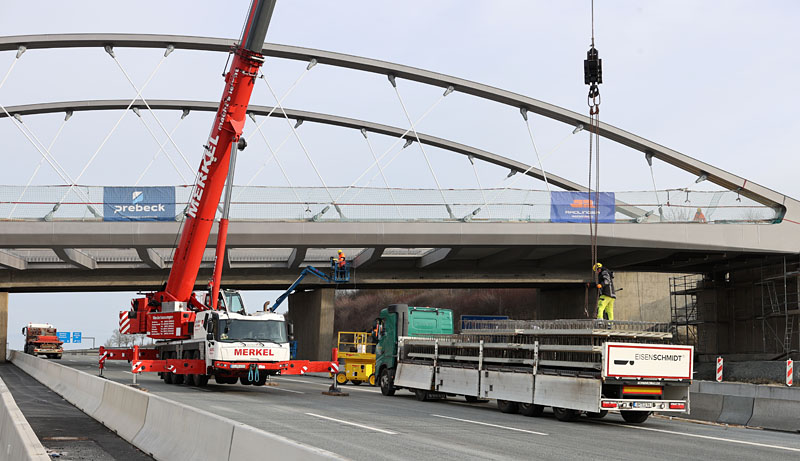

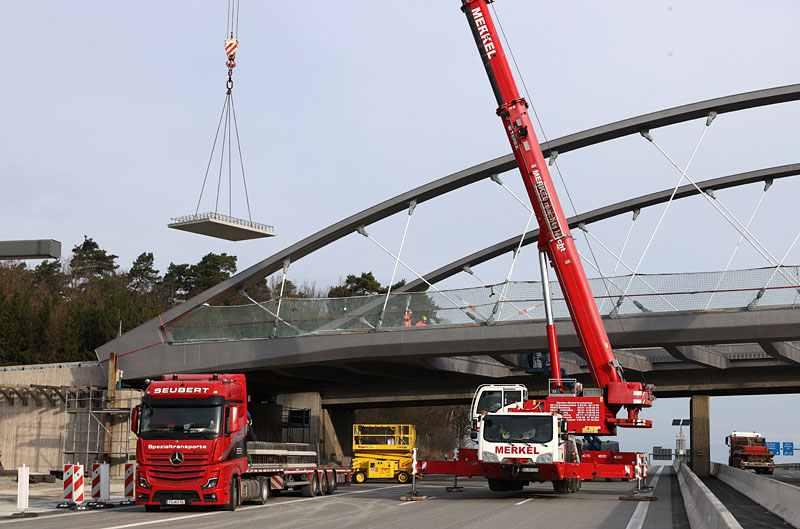

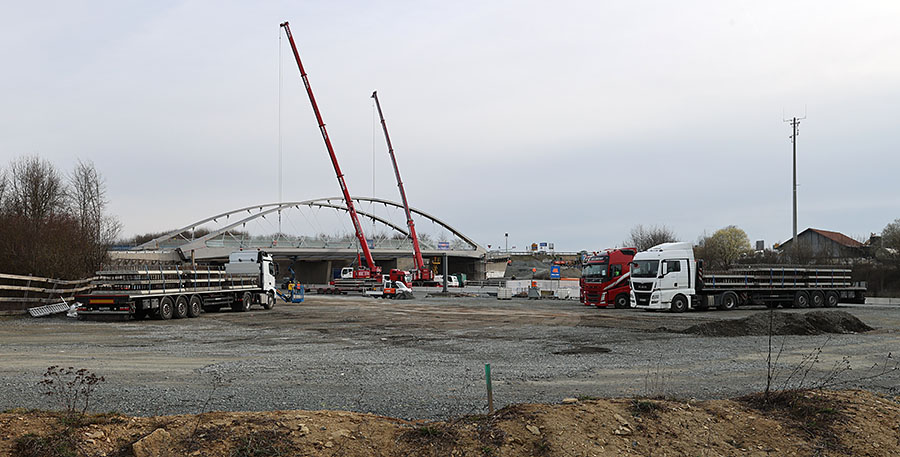

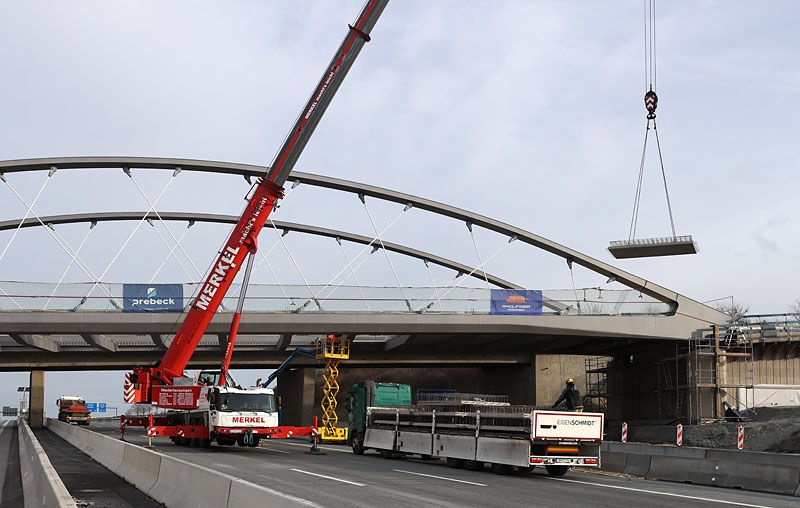

Das zweite Wochenende an der Brückenbaustelle war deutlich weniger spektakulär als das erste: es wurden "nur" noch Beton-Filigranplatten auf die Stahlkonstruktion der Brücke aufgelegt, worauf dann später noch eine Schicht Ortbeton kommen wird. Für Einheben der Platten war Merkel mit einem Terex AC100/4L und einem Grove GMK 4100L-2 vor Ort:

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de

Dieser Post wurde am 12.05.2026 um 22:50 Uhr von Sebastian Suchanek editiert.
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
017 — Direktlink
12.05.2026, 22:38 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

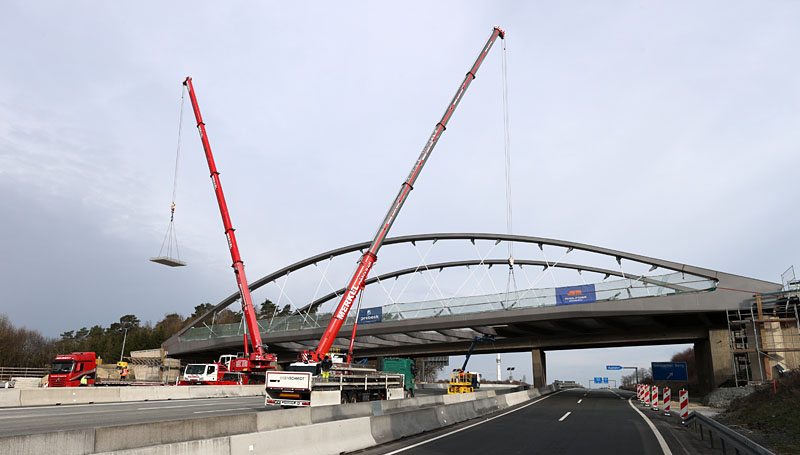

Teil 18/20

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
018 — Direktlink
12.05.2026, 22:38 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 19/20

.
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
019 — Direktlink
12.05.2026, 22:38 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Teil 20/20

Tschüs,

Sebastian
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
020 — Direktlink
12.05.2026, 23:01 Uhr
gamba94

Great pictures with a lot of details. Great job Sebastian. How many axles the SPMT’s?
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
021 — Direktlink
12.05.2026, 23:31 Uhr
Sebastian Suchanek
Admin
Avatar von Sebastian Suchanek

Zitat:
gamba94 postete
Great pictures with a lot of details. Great job Sebastian. How many axles the SPMT’s?

Thanks. The SMPTs were 2x 14 axles.

Regards

Sebastian
--
Baumaschinen-Modelle.net - Schwerlast-Rhein-Main.de
Seitenanfang Seitenende
Profil || Private Message || Suche Zitatantwort || Editieren || Löschen || IP
Seiten: -1-     [ Baustellen ]

Linktips:

Kranliste von Carsten Thevessen

Kran-und Schwerlast-FAQ von Sebastian Suchanek

RAL Farbliste von Burkhardt Berlin

Hansebube - Vorbild und Modellbau - Schwerlast und andere interessante Dinge - Community

powered by ThWboard 3 Beta 2.84
© by Paul Baecher & Felix Gonschorek

Impressum und rechtliche Hinweise
Datenschutzerklärung
